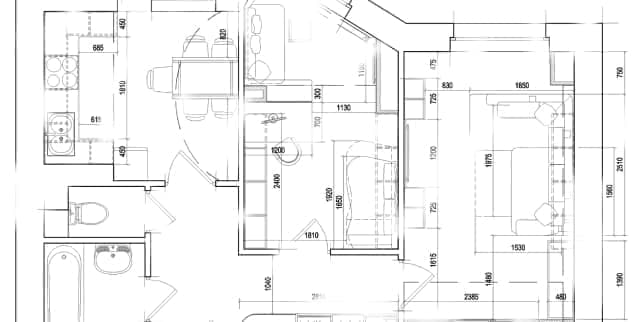

Подоконники в квартирах будут расположены на высоте 70 см от пола, что сделает окна в квартирах большими, а комнаты хорошо освещенными. Хорошее настроение жильцам таких квартир обеспечено!
Супермаркет Magnum, рынки, кафе, аптеки, фитнес-залы, школы,
детские сады - необходимая инфраструктура в непосредственной
близости от комплекса. Внутри комплекса благоустроенная
территория, дворы с детскими и спортивными площадками и
коммерческие помещения.
Все условия для счастливой жизни!
9 этажей
2 - 3х комнатные квартиры
Фасад Вентилируемый
2.7м высота потолков
1411 квартир
большие окна
5,39 га площадь участка
29 жилых домов
9 баллов сейсмостойкость
Первая очередь
Талгарская трасса
Оплата в момент заключения предварительного договора купли продажи
Оплата 50% в момент заключения ПДКП оплата 50% после сдачи дома в эксплуатацию
Оплата 20% в момент заключения ПДКП и оплата 80% после сдачи дома в эксплуатацию
Оплата 30% в момент заключения ПДКП, оплата 30% до конца года и 40% после сдачи дома в эксплуатацию
Оплата в момент заключения предварительного договора купли продажи
Оплата 50% в момент заключения ПДКП оплата 50% после сдачи дома в эксплуатацию
Оплата 20% в момент заключения ПДКП и оплата 80% после сдачи дома в эксплуатацию
Оплата 30% в момент заключения ПДКП, оплата 30% до конца года и 40% после сдачи дома в эксплуатацию

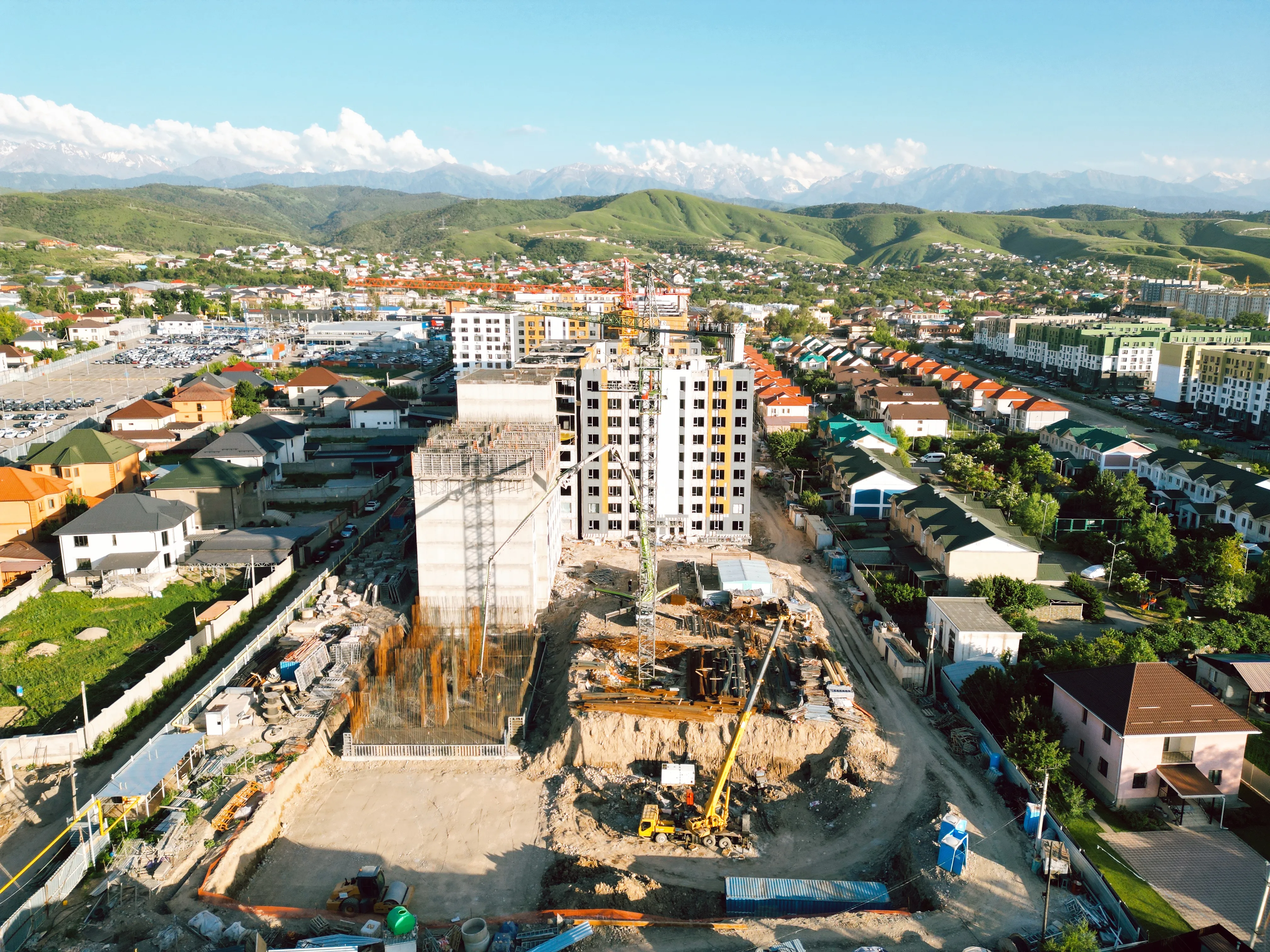

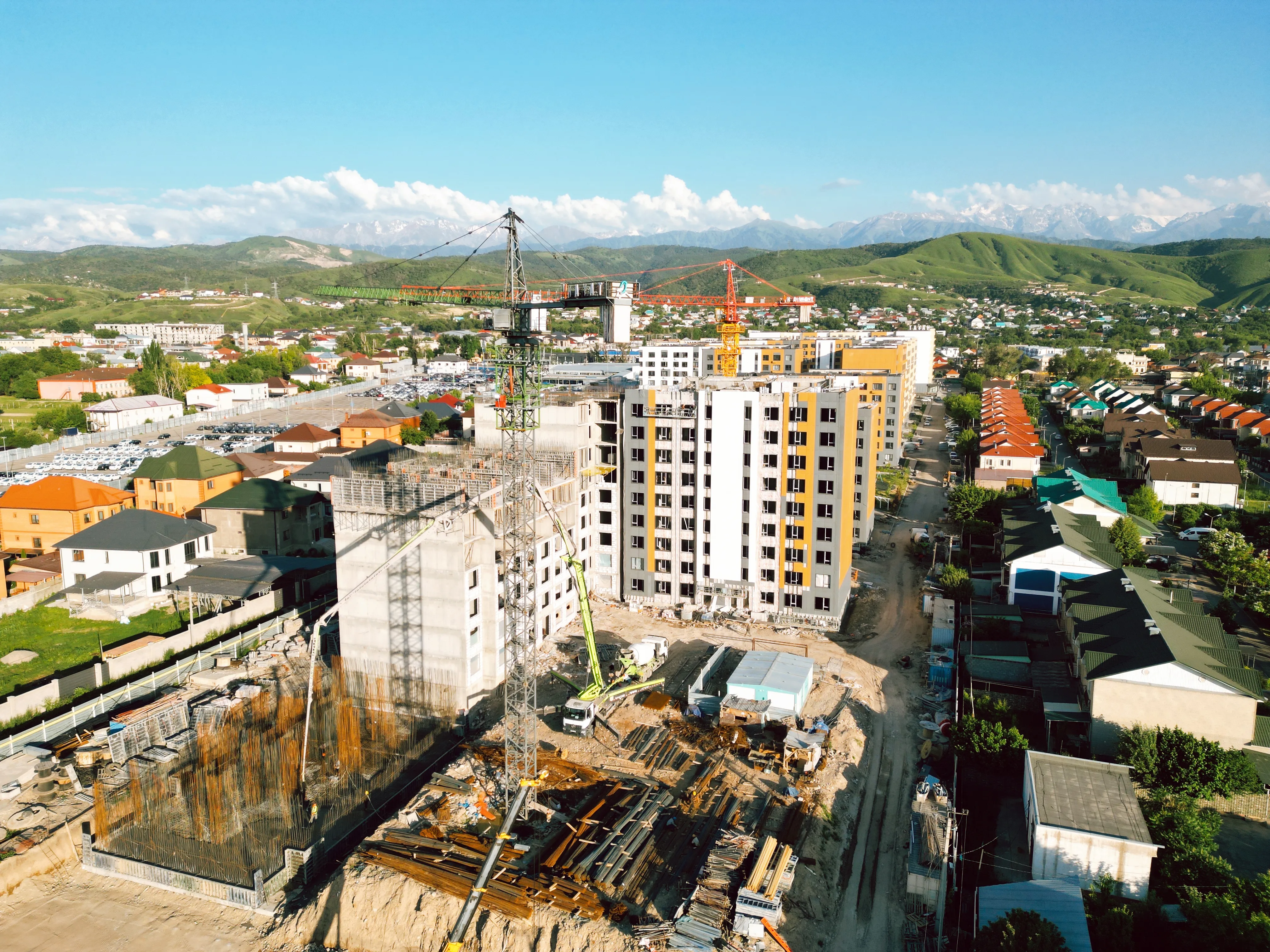

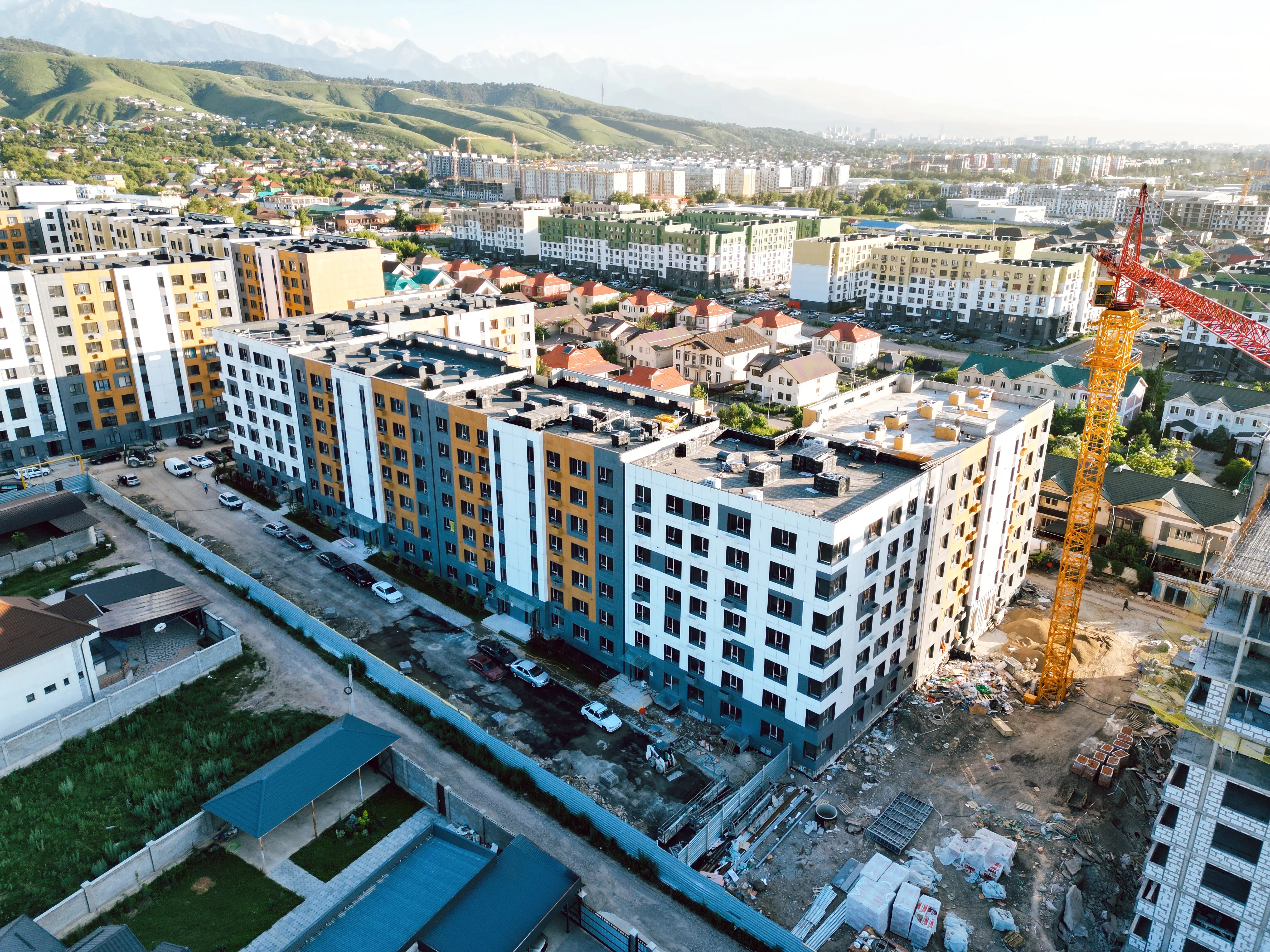

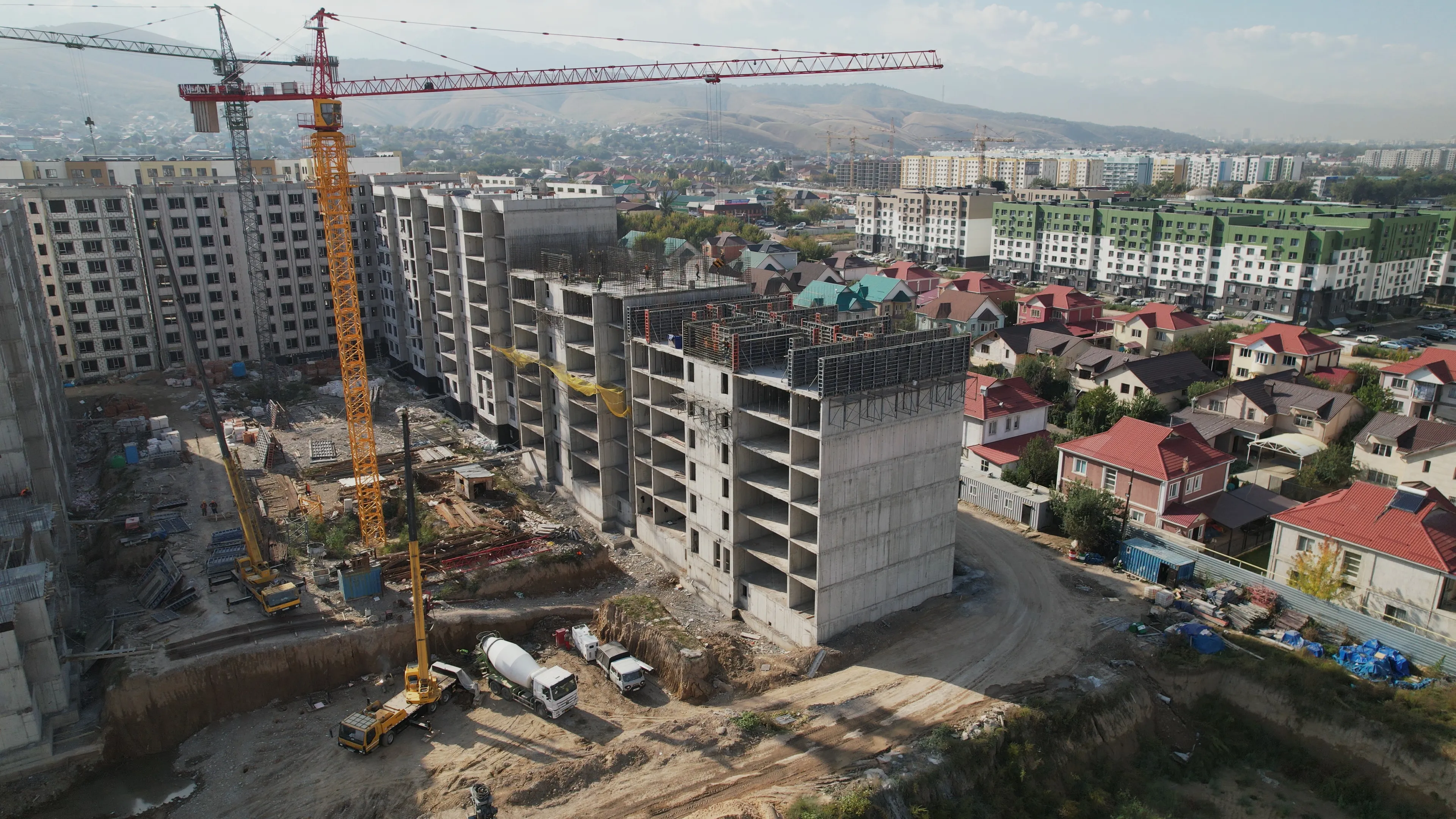

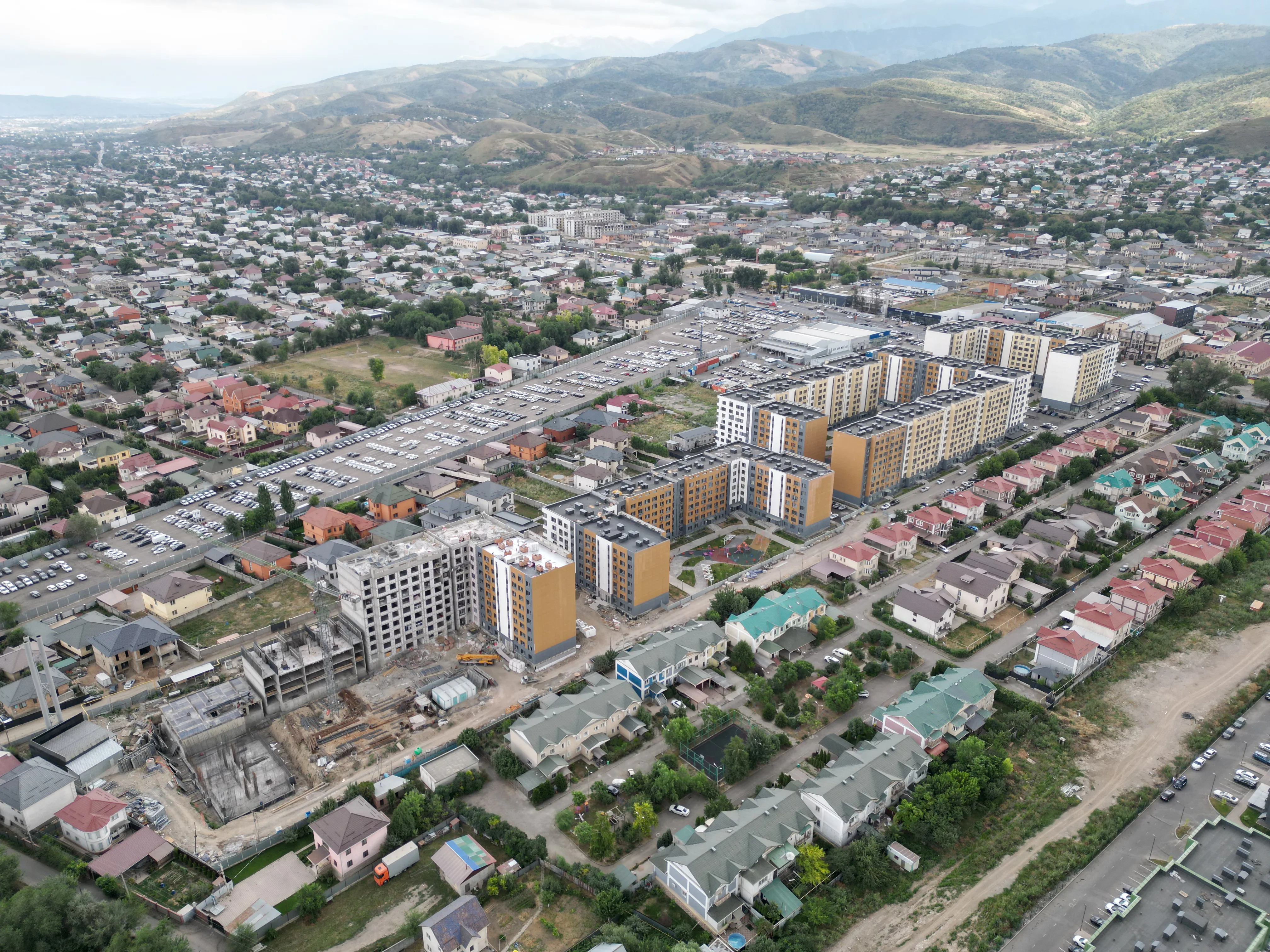

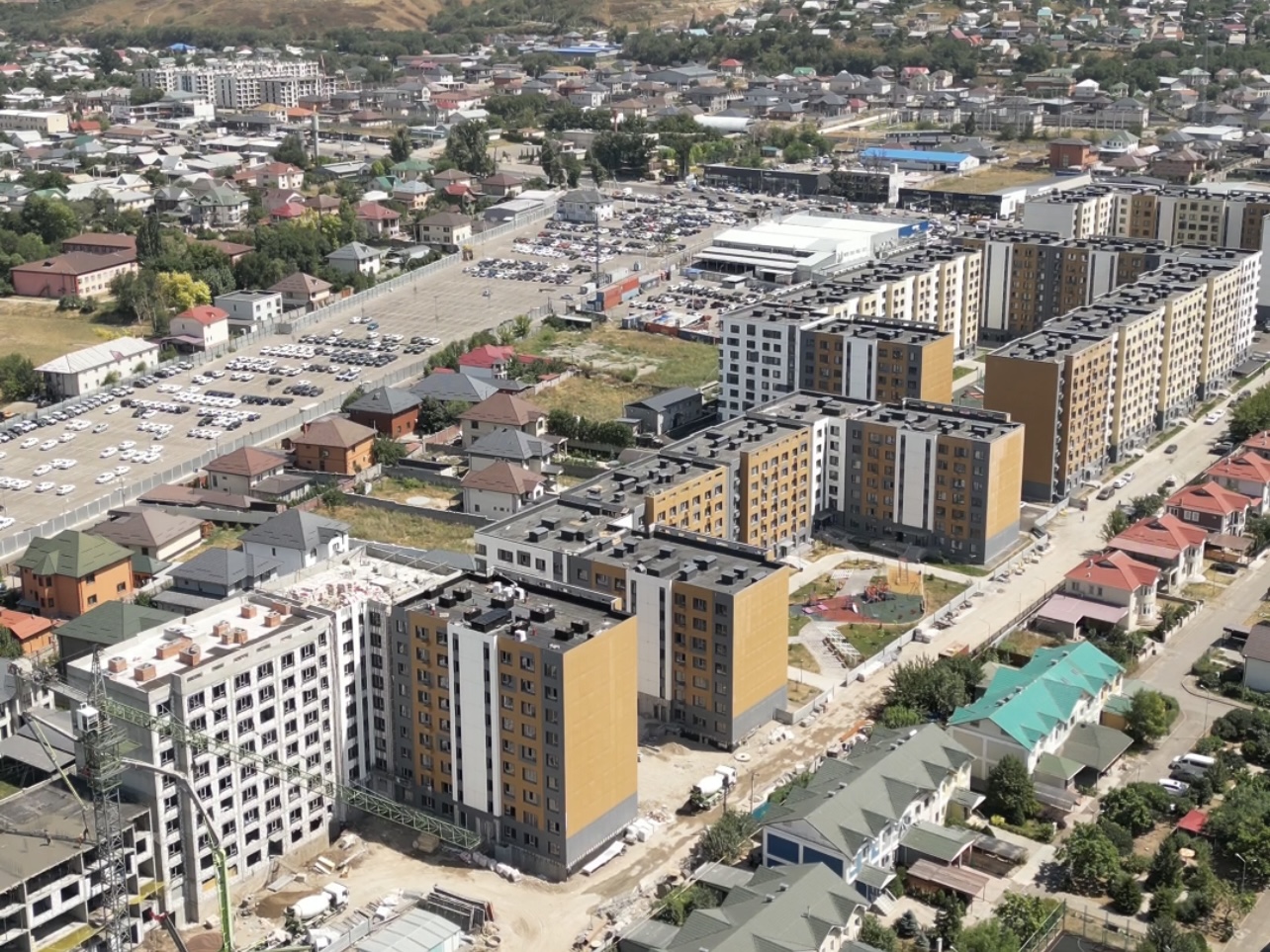

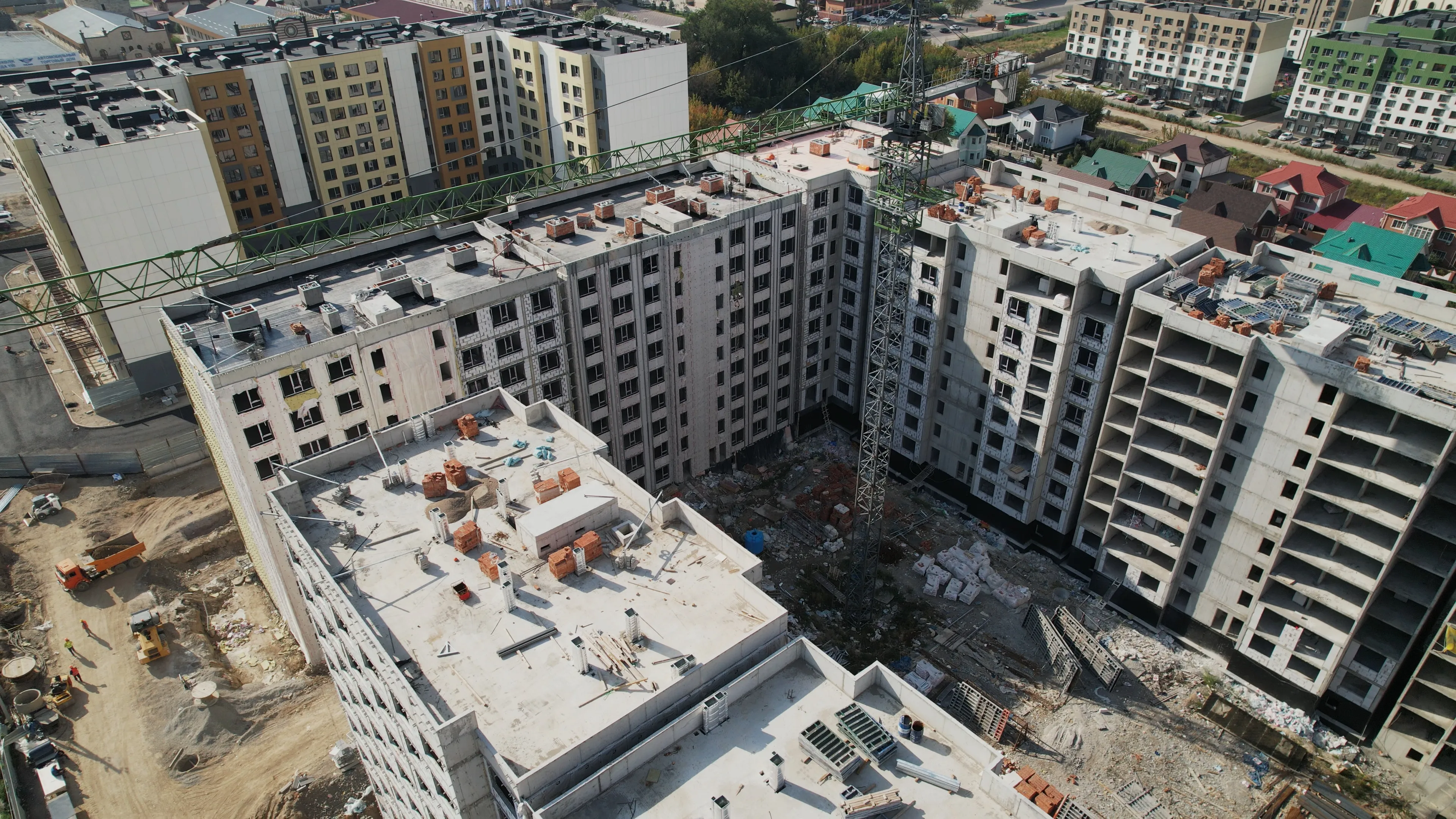

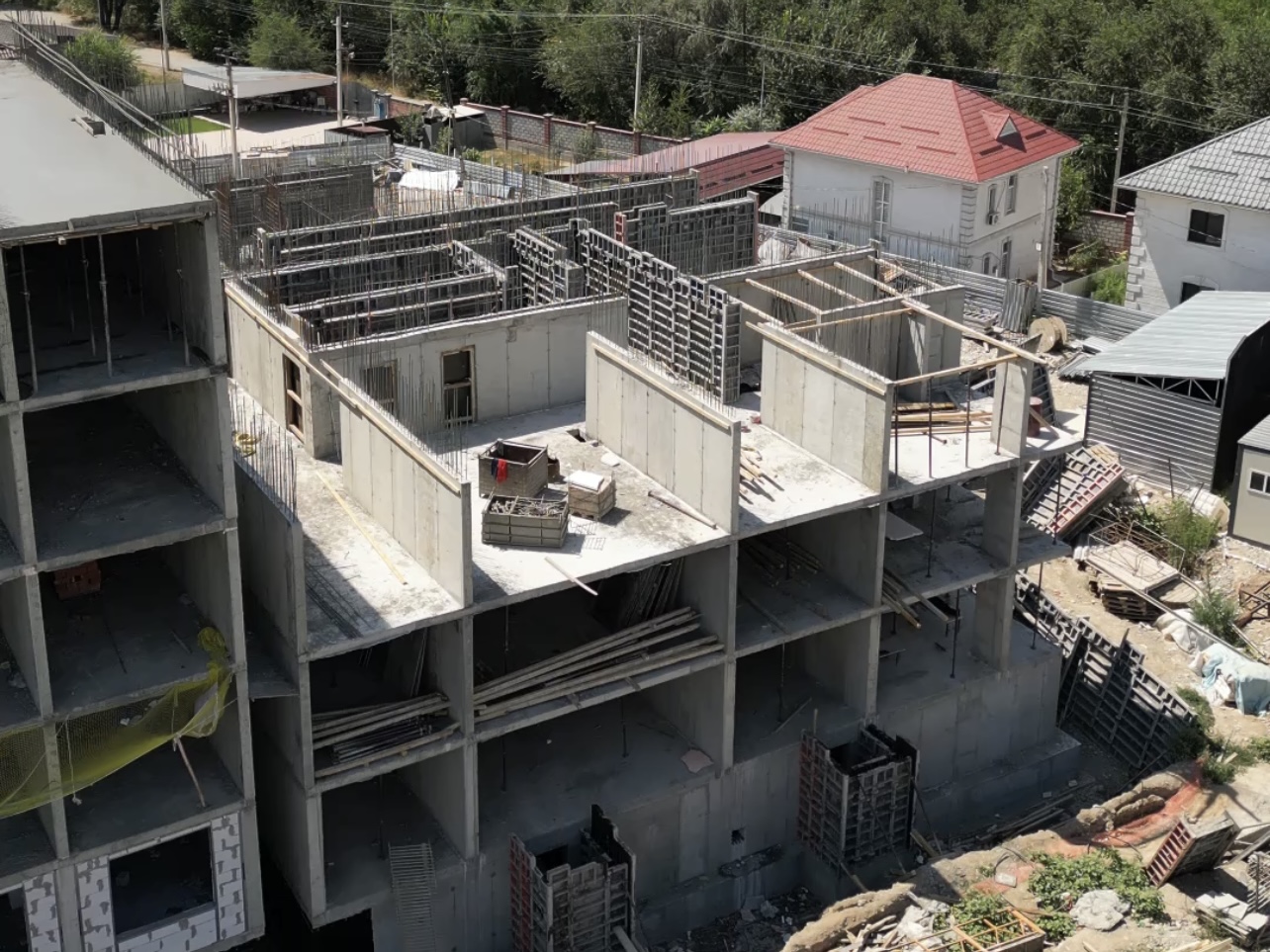

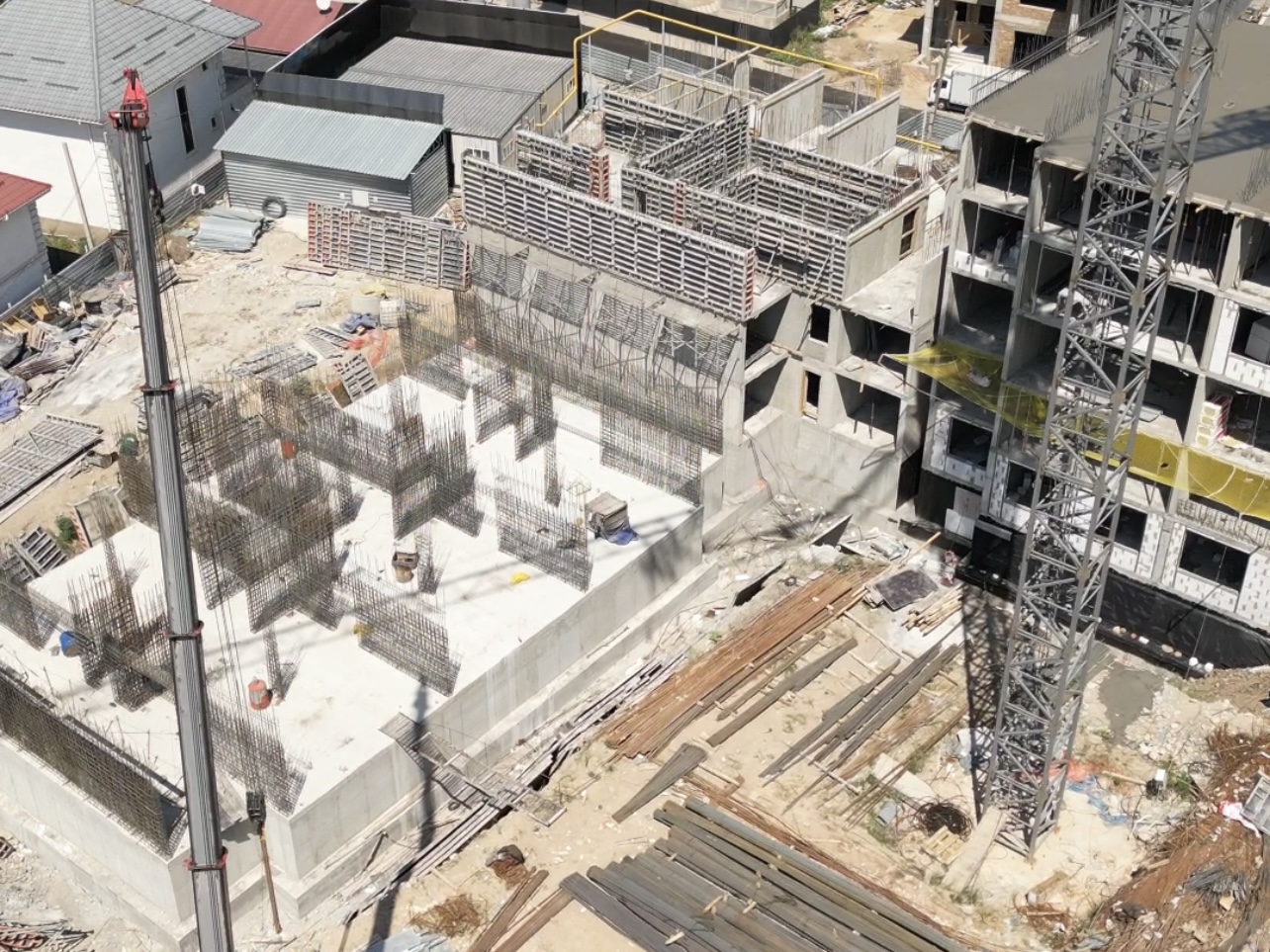

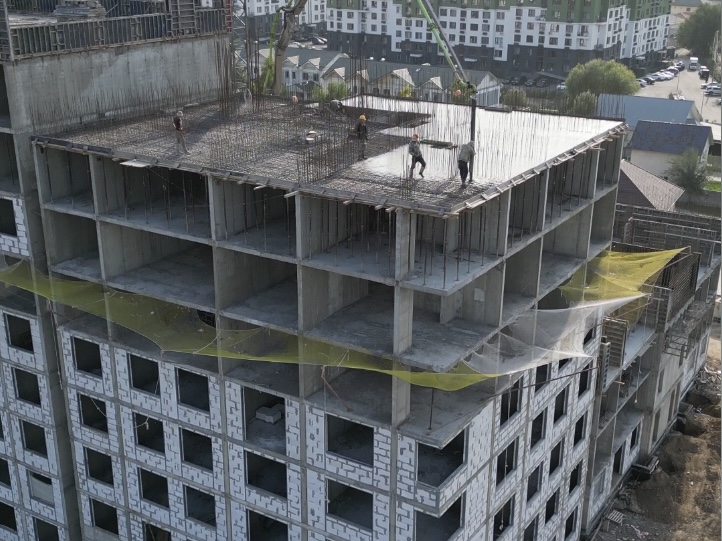

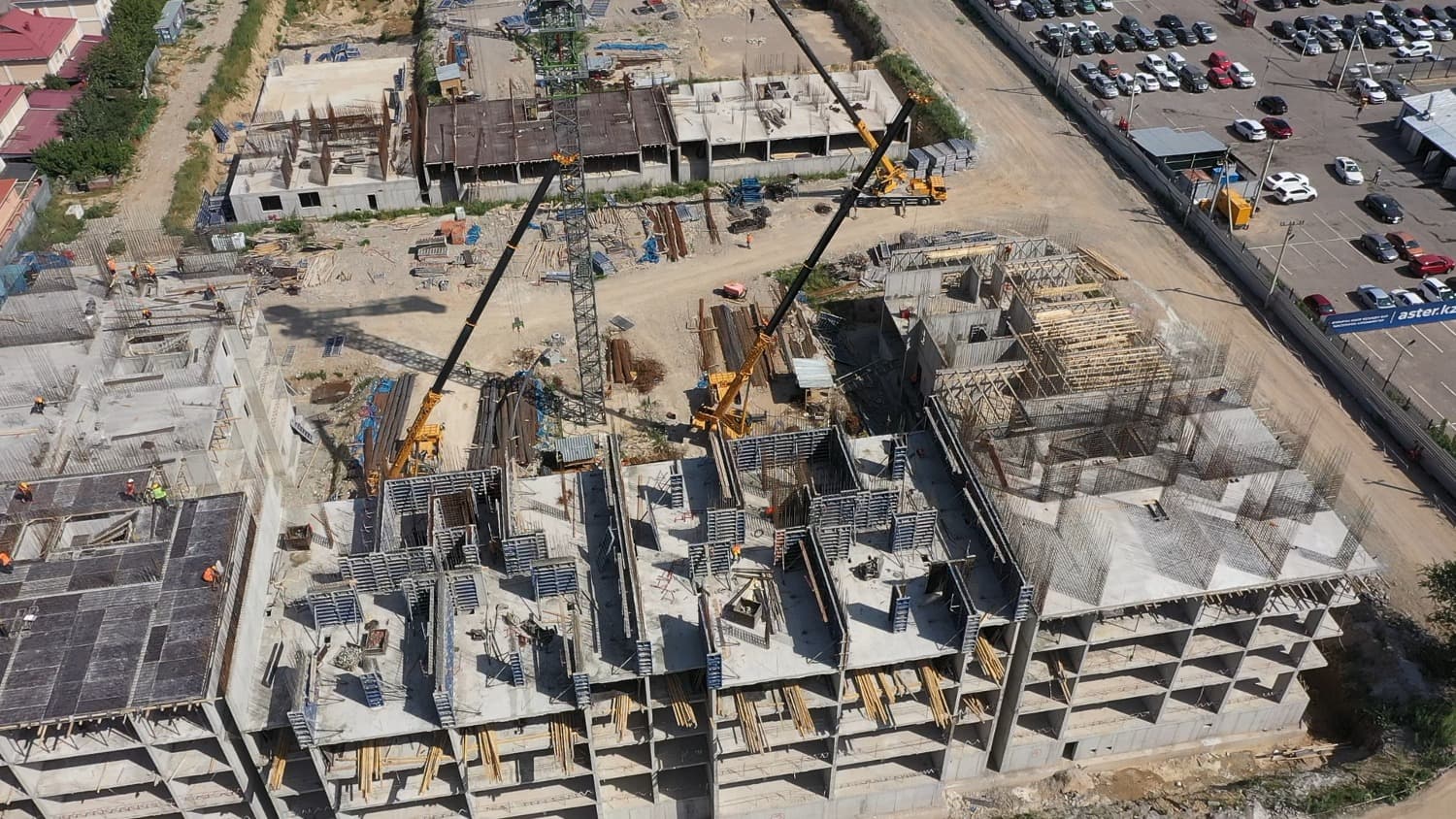

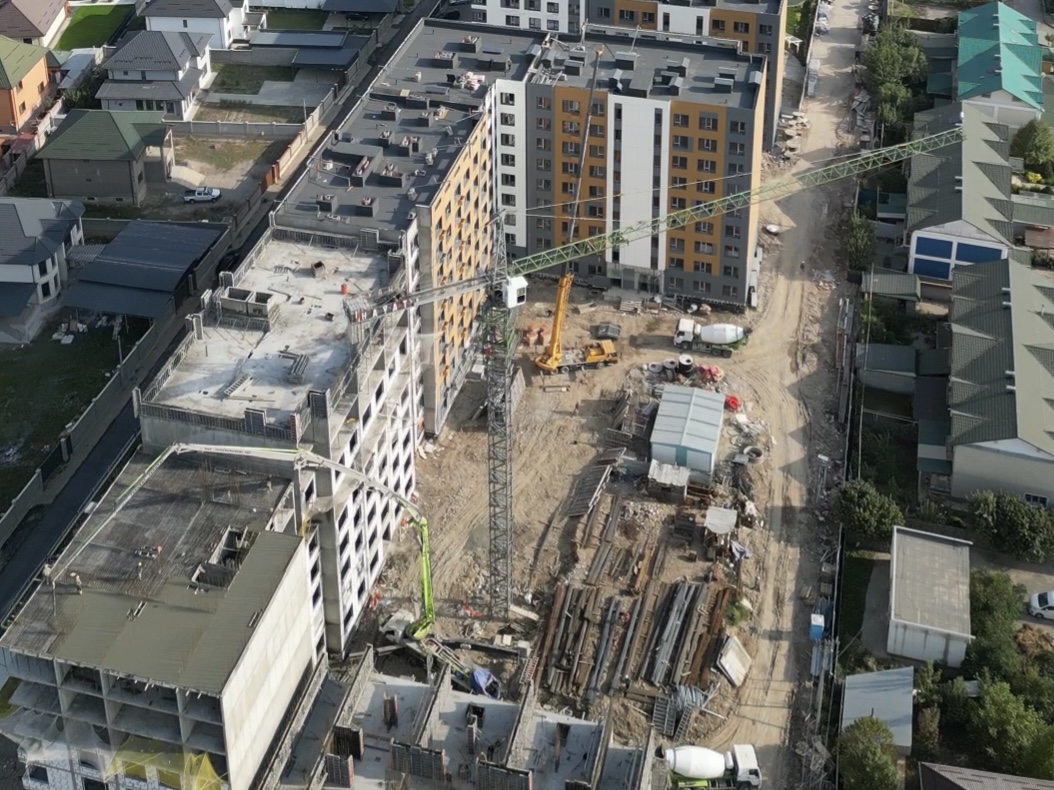

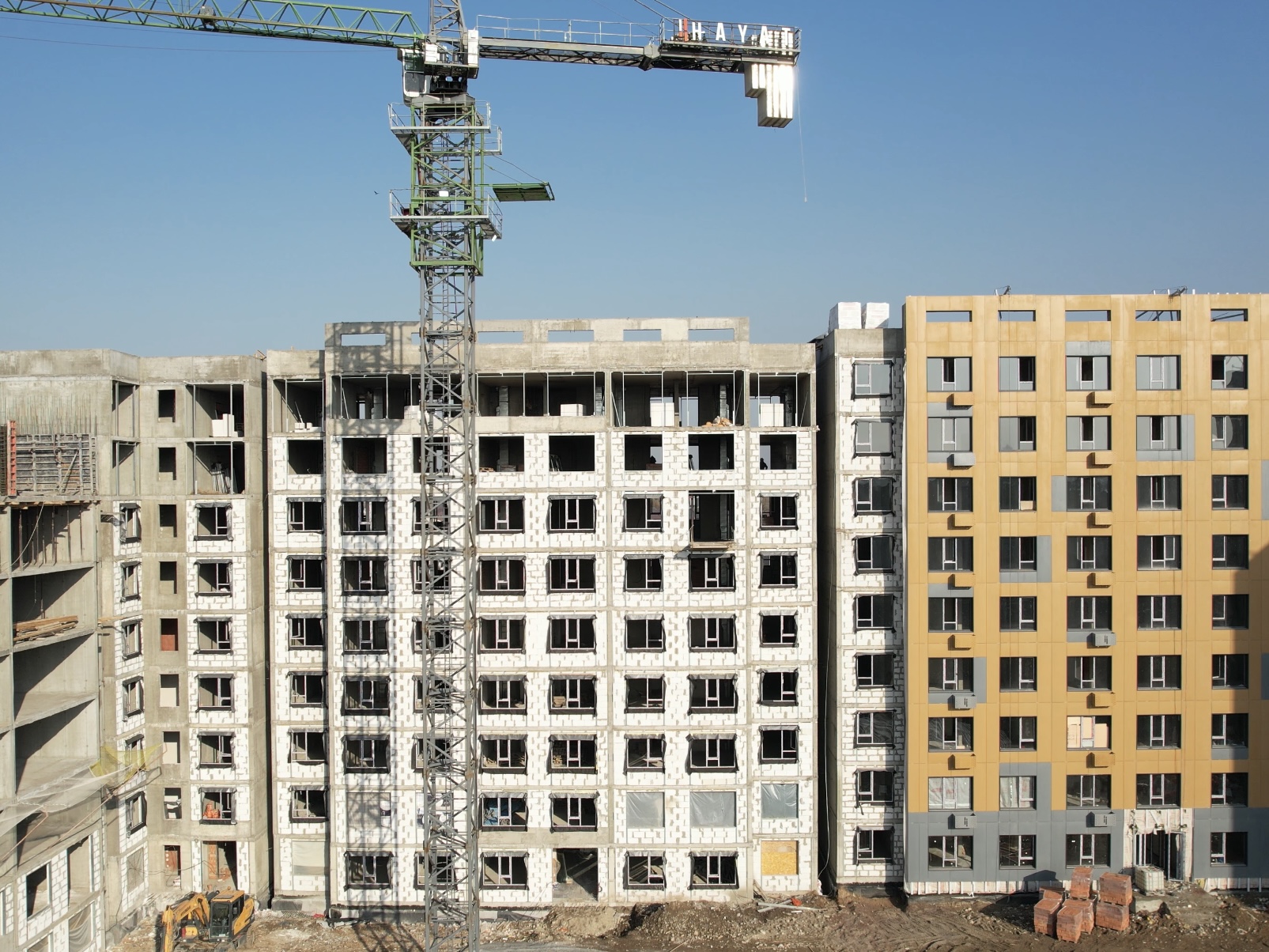

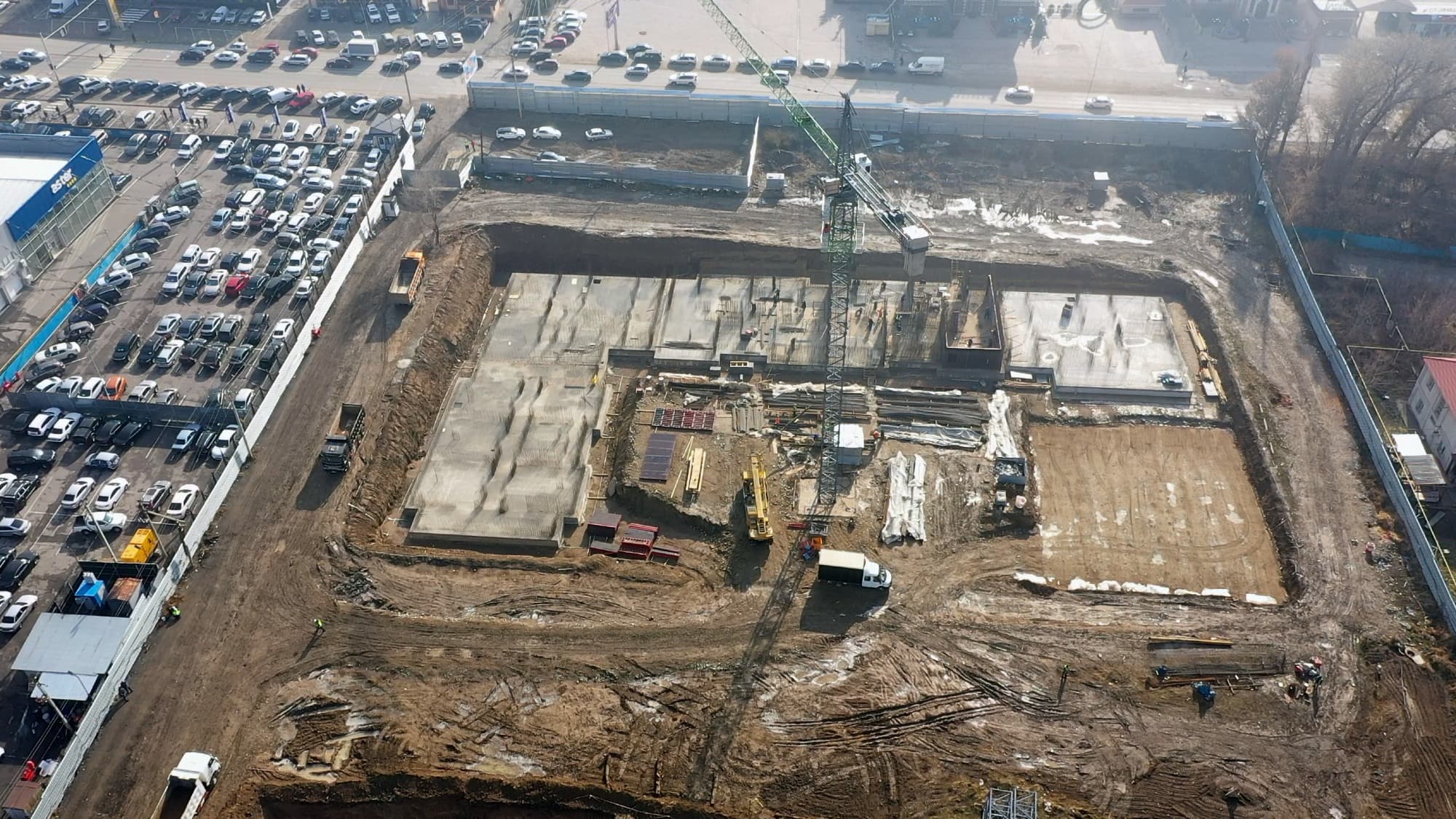

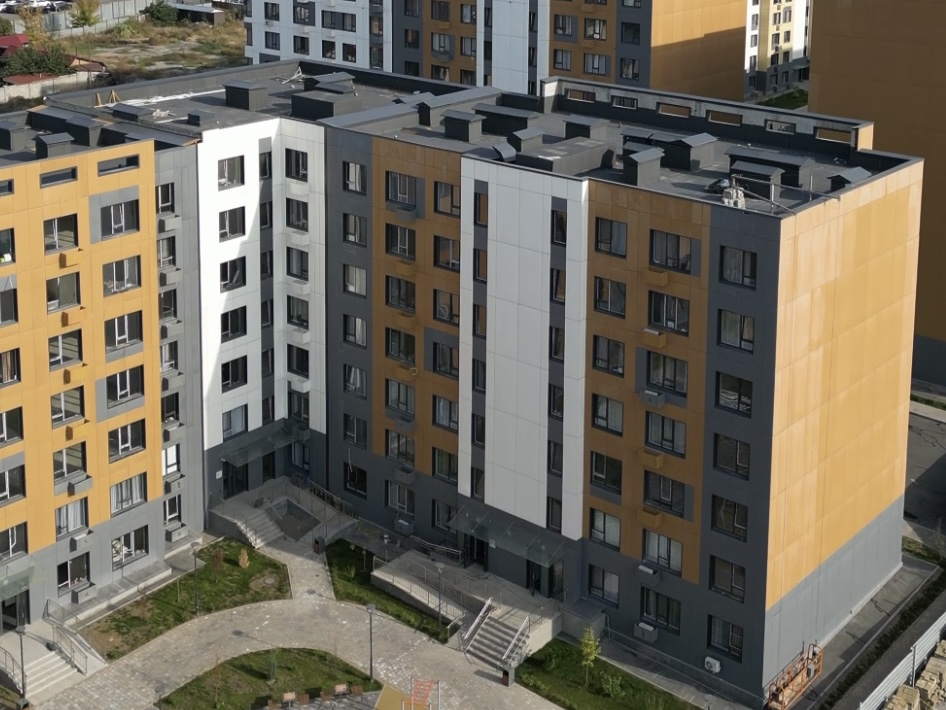

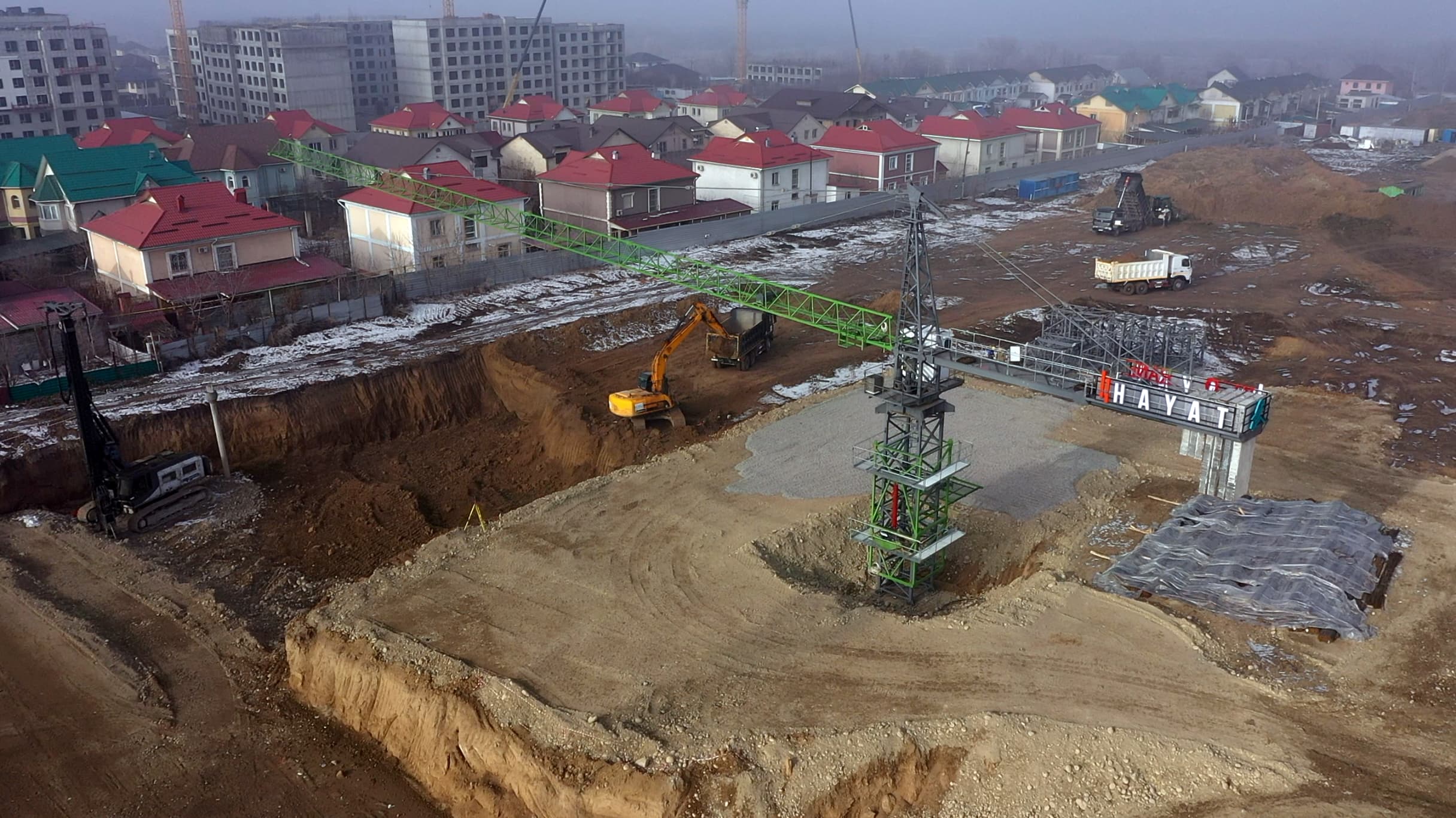

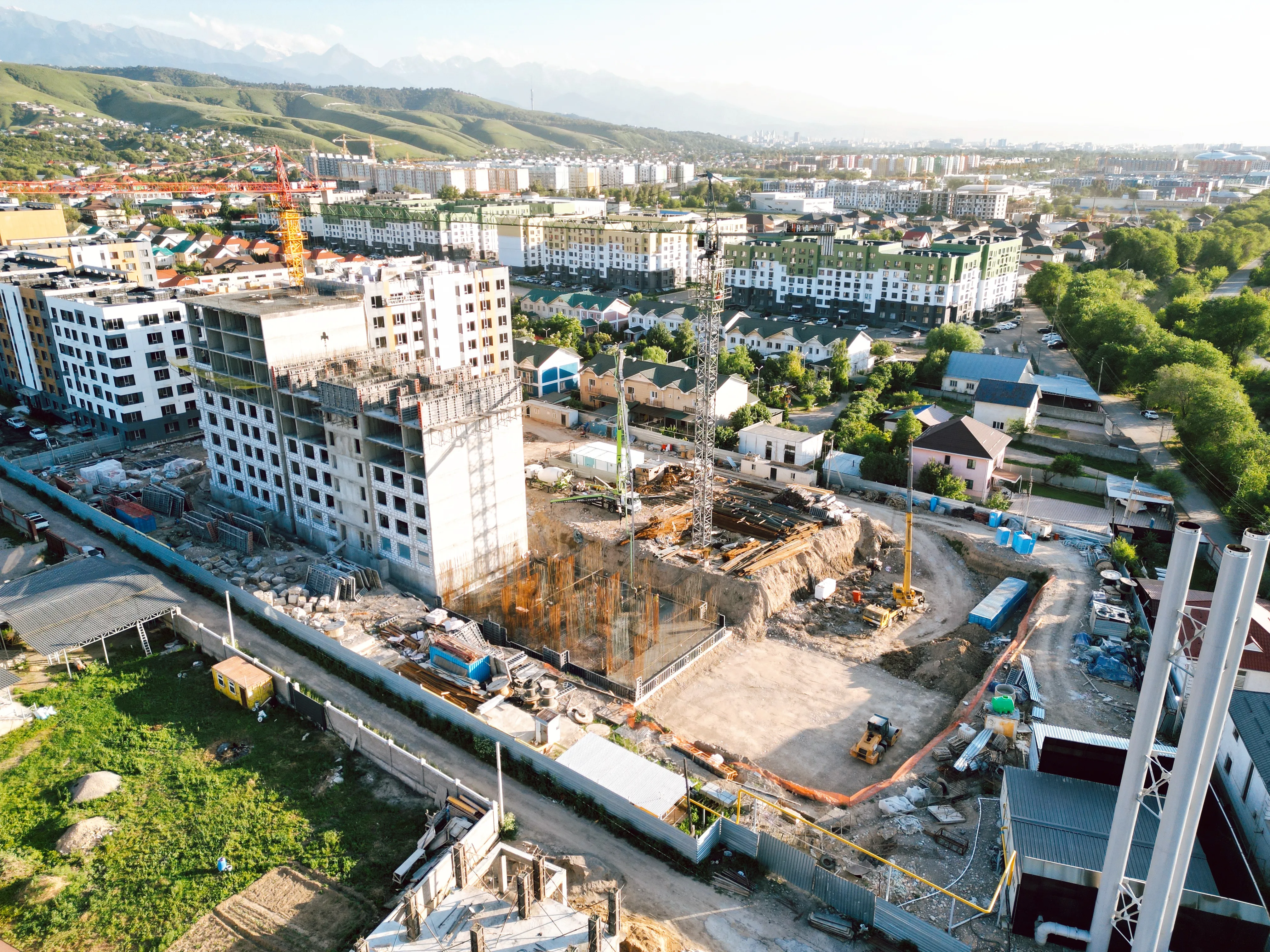

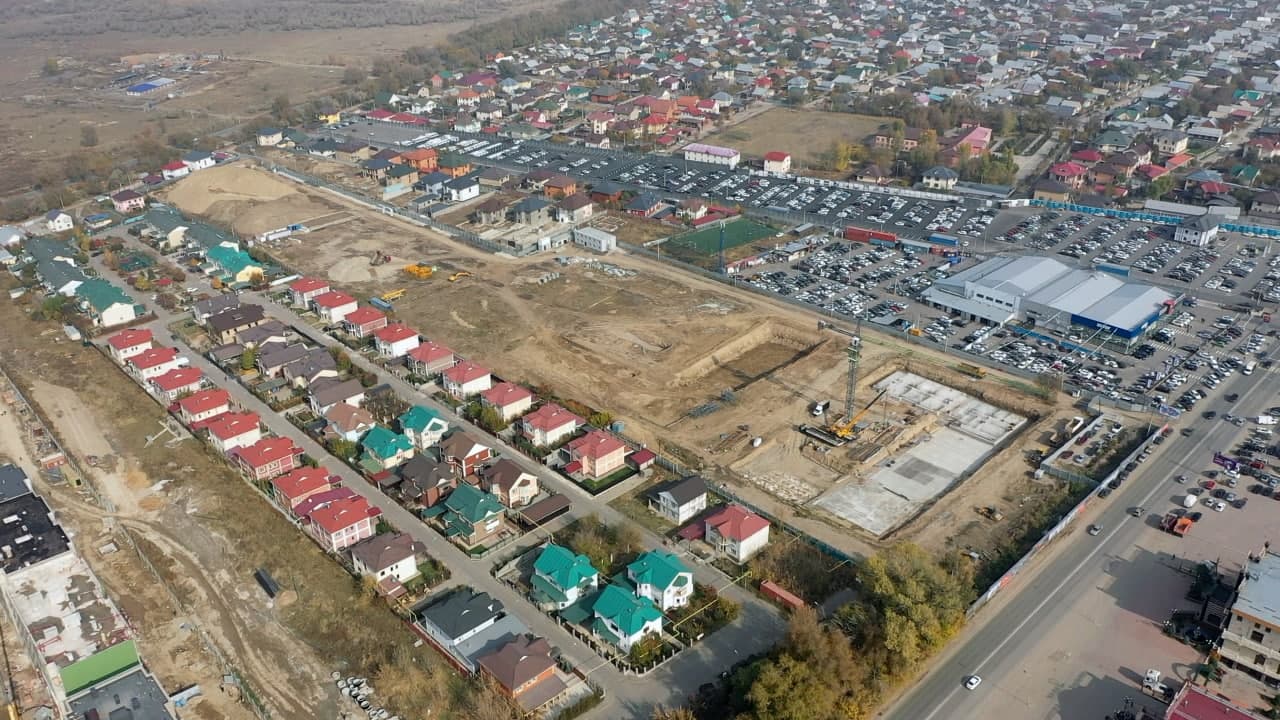

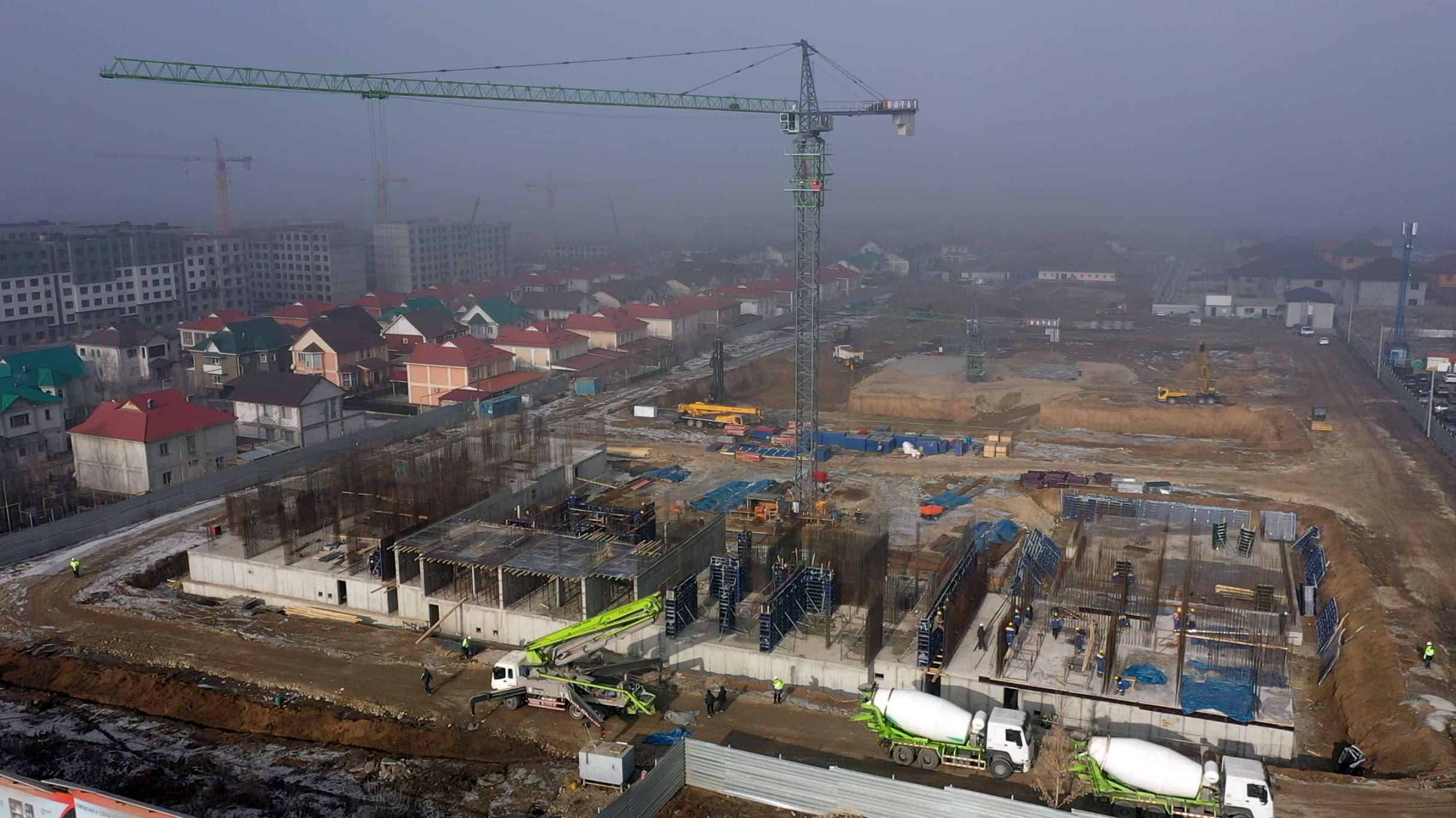

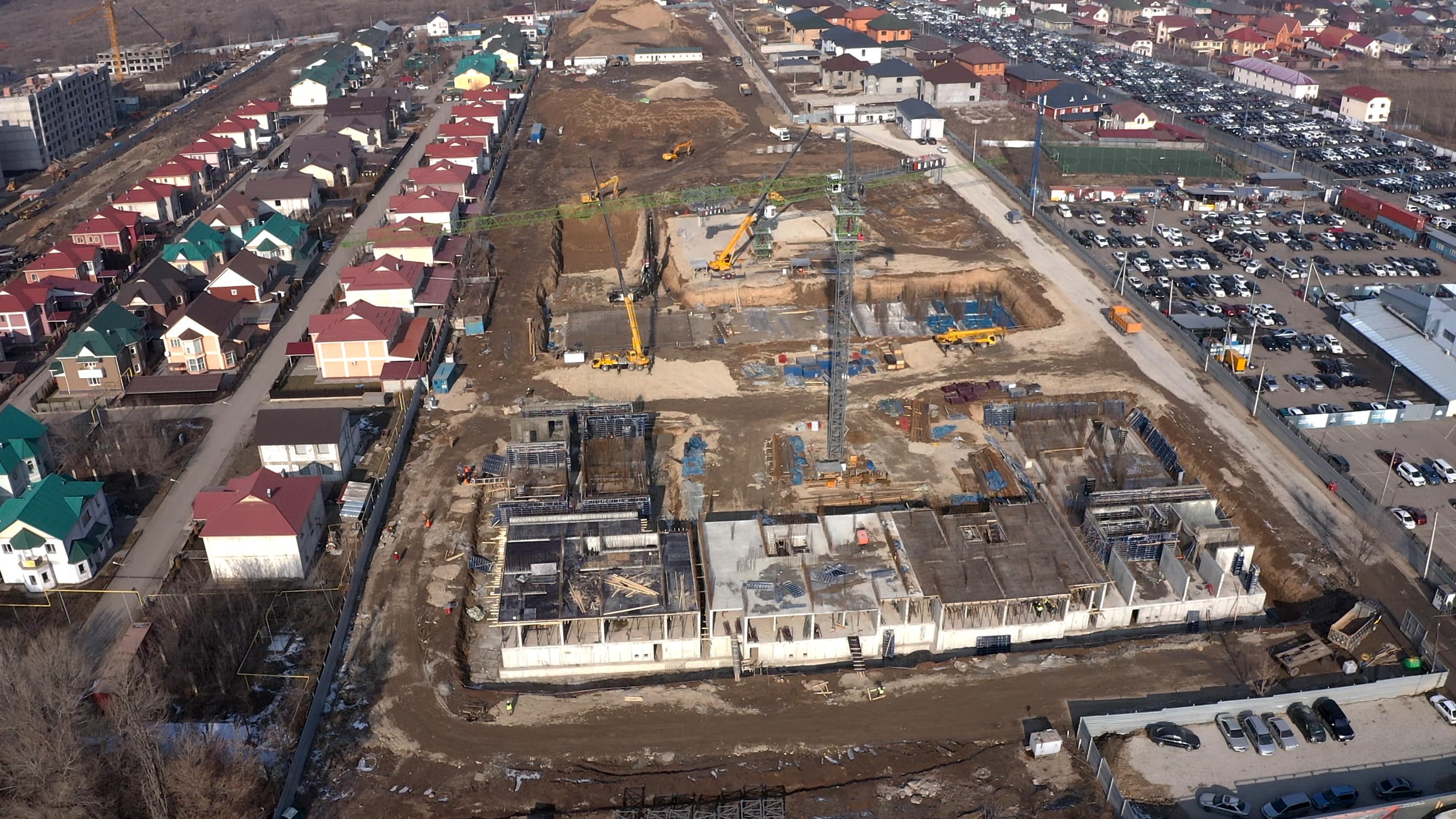

1 очередь (Блоки: 1; 2; 3; 4; 5;) Строительно-монтажные работы:
Блок 1
- Продолжается утепление фундамента и подвального помещения.
- Начались работы по утеплению фасада между боковыми
зданиями(блоки 1 – 2).
Блок 2
- Стяжки завершены на 2-9 этажах.
- Покраска лифтовых шахт завершена.
- Начался монтаж окон.
- Электромонтажные работы завершены на 2-9 этажах.
Блок 3
– Выполняется утепление фундамента и подвального помещения.
- Начались работы по утеплению фасадов между зданиями (блоки 2-3 и
3-4).
- Начались электромонтажные работы.
Блок 4
- Начата установка механических трубопроводов и систем ОВКВ.
- Начались работы по укладке стяжки пола.
- На 2-9 этажах ведутся электромонтажные работы.
Блок 5
- Продолжается утепление фундамента и подвального помещения.

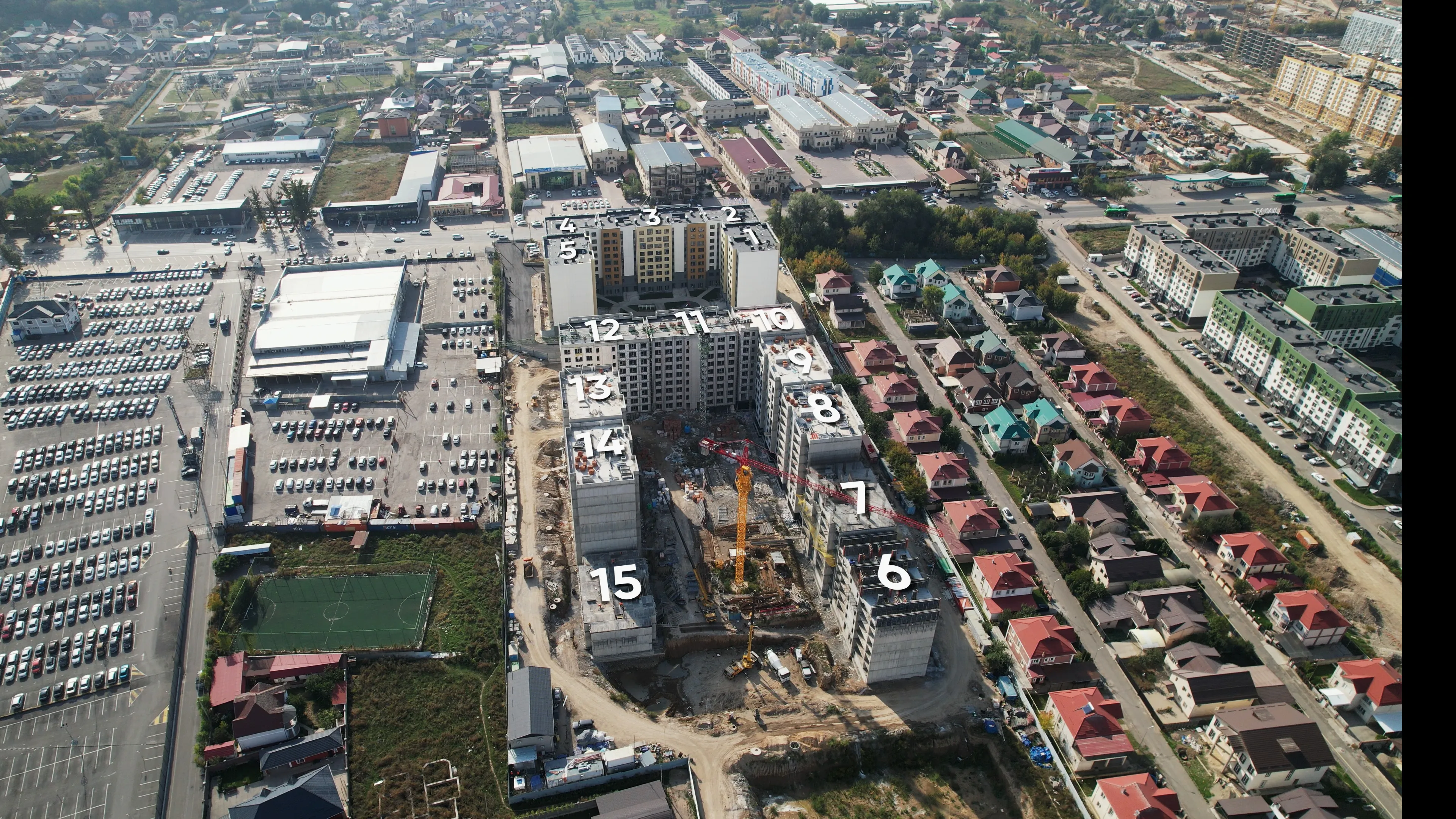

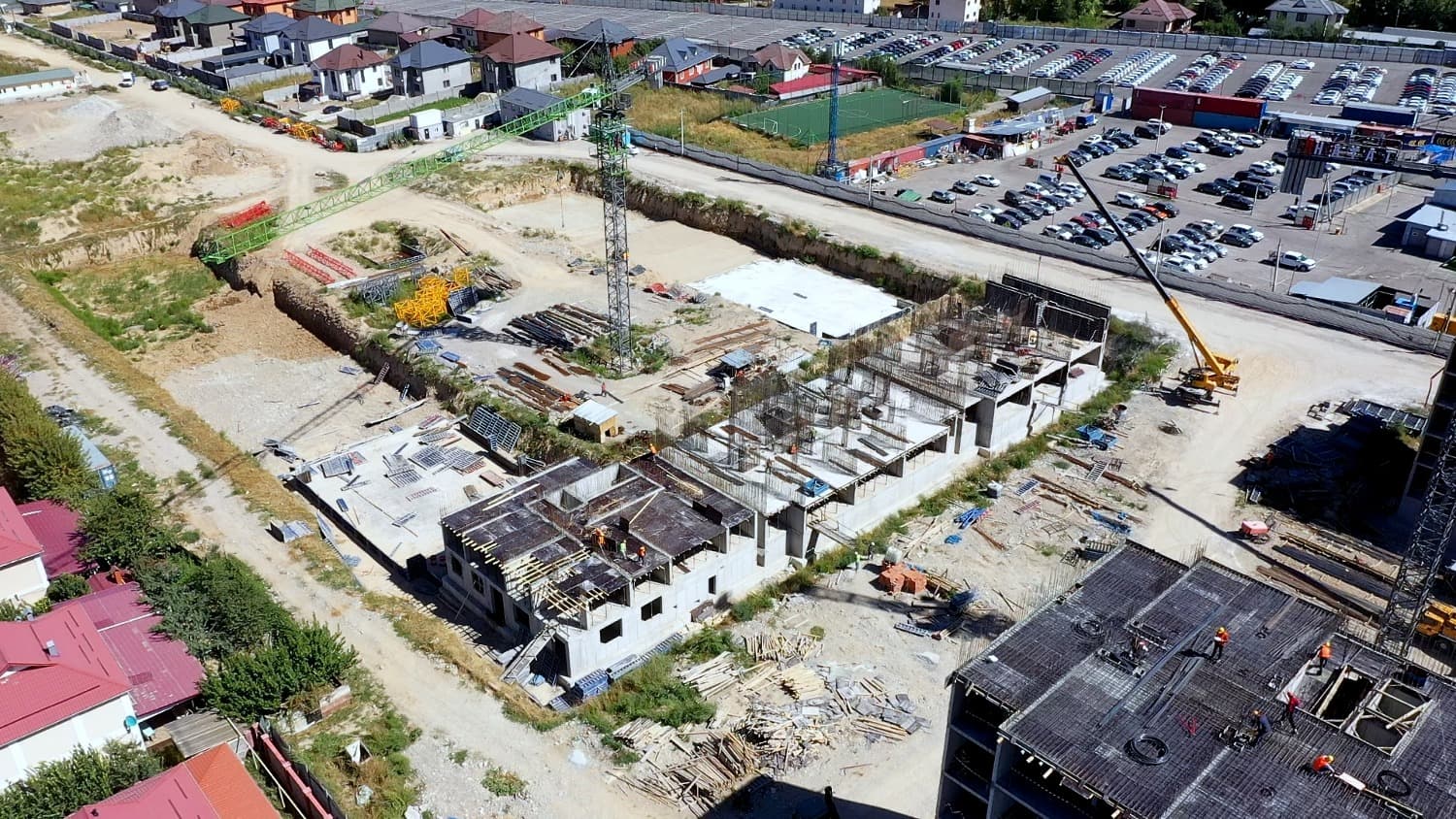

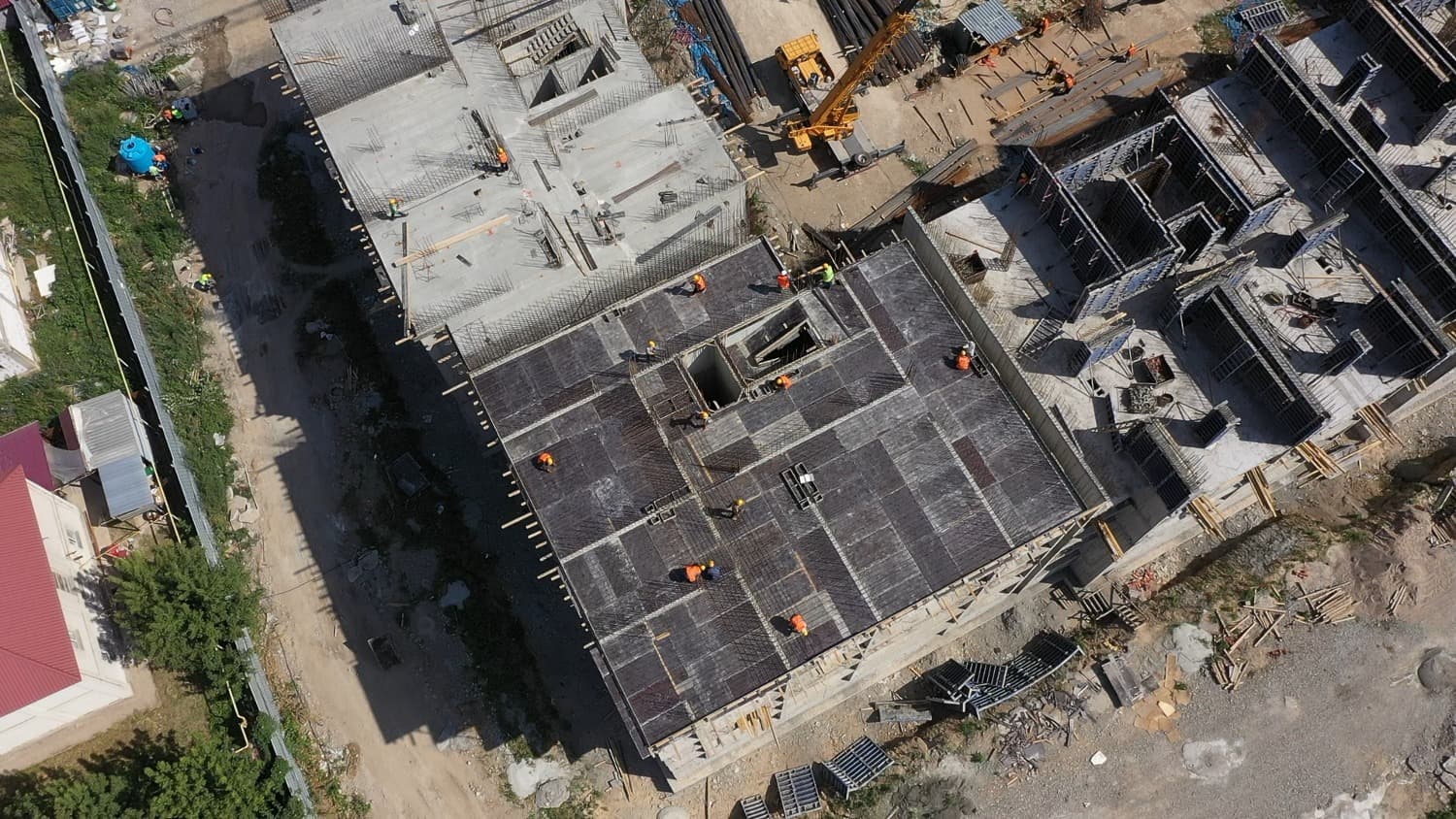

2 очередь (блоки: 6; 7; 8; 9; 10 ; 11; 12; 13; 14; 15; 16; 17)
Строительно-монтажные работы:
Блок 9
- На 3-м этаже приступили к опалубке перекрытия.
Блок 10
- Начат процесс армирования плиты 5-го этажа.
Блок 11
- На срезных стенах 5-го этажа начался монтаж арматуры.
Блок 12
- На срезных стенах 3-го этажа начался монтаж арматуры. Начата
изоляция фундамента и подвального помещения.
Блок 13
- Начат процесс армирования срезных стен 1-го этажа.
- Начато утепление фундамента и подвального помещения.
Блок 14
- На срезных стенах 2-го этажа начался монтаж арматуры.
Блоки 15,16,17
- продолжаются земляные работы
3 очередь (Блоки: 18; 19; 20; 21; 22; 23) Строительно-монтажные
работы:
Блок 18
- Начались земляные работы.
Зона 1-го этапа:
- 1-й канализационный люк будет завершен.
- Линия от 1-го этапа до 2-го этапа завершена.

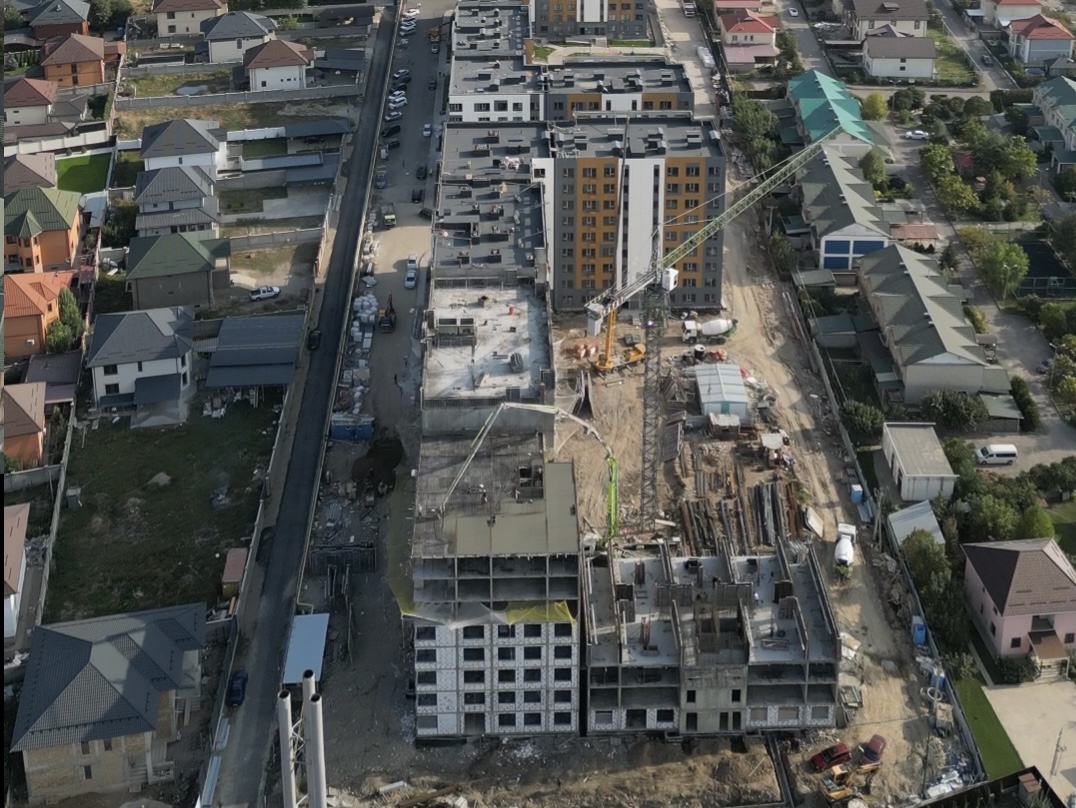

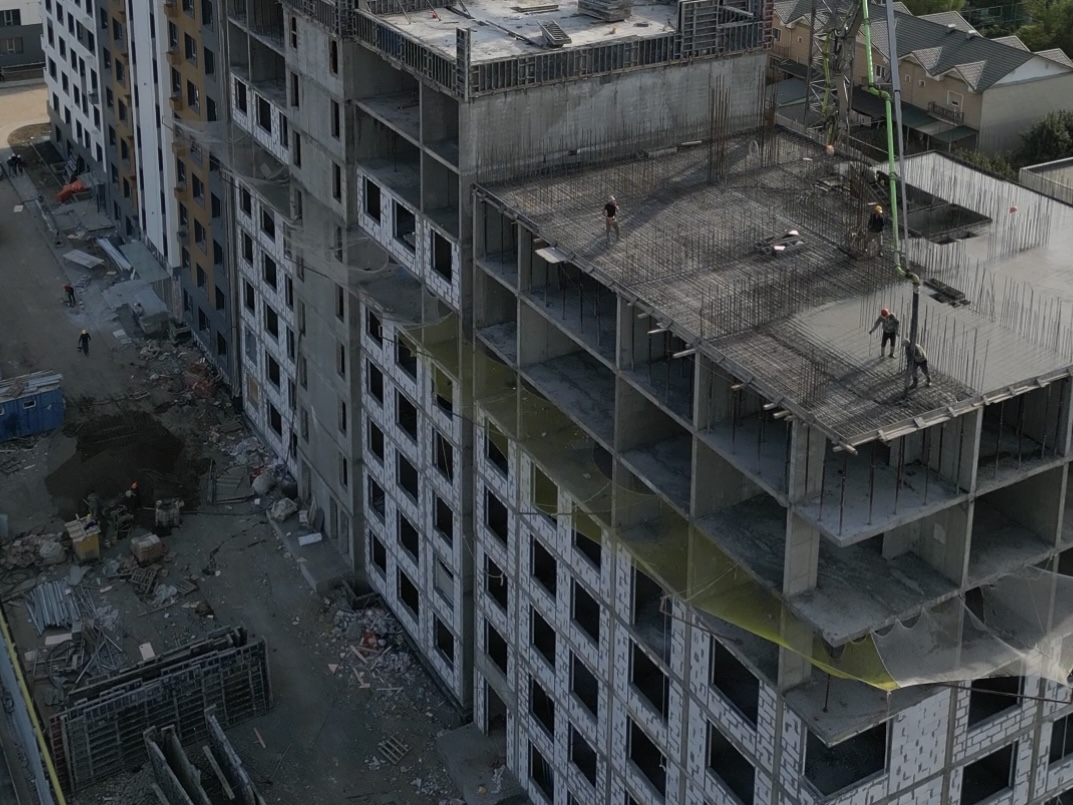

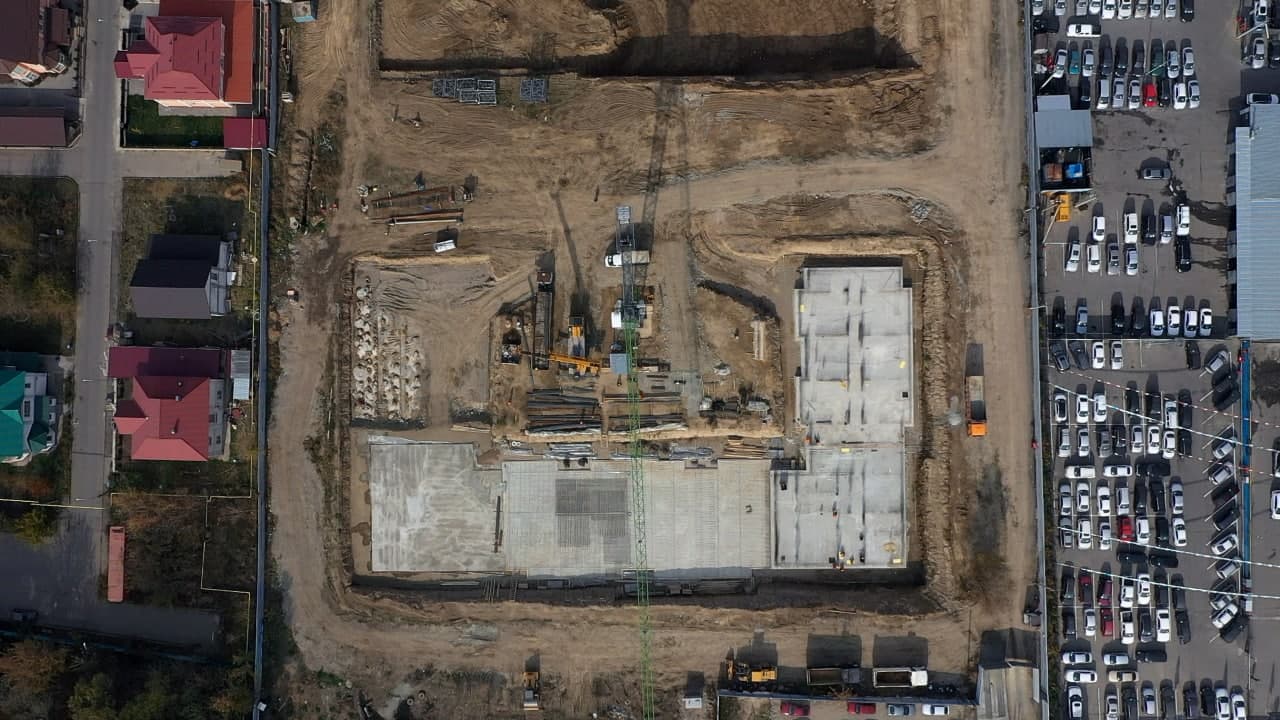

1-я очередь (Блоки 1; 2; 3; 4; 5)
1 блок
- ведутся работы по гидроизоляции подвала
- идет подготовка установки лифтов
2 блок
- кладка по газоблоку завершена
- ведутся работы по проводке электричества
- идут работы по вентиляционной системе
3 блок
- ведется работа по установке профилей для установки газоблока
4 блок
- закончили кладку газоблока
5 блок

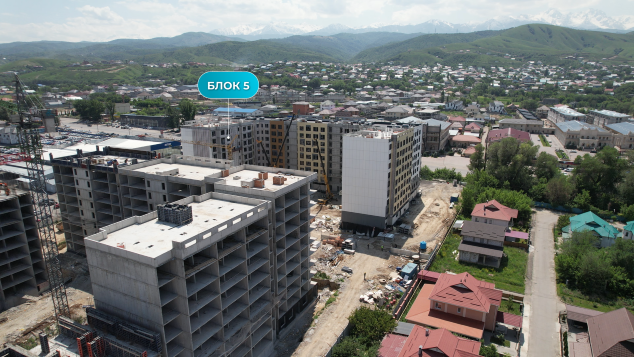

- ведутся работы по монолитному покрытию на 5 этаже
- идут работы по кладке газаблока
2-очередь
9,10,13 блок
- ведутся работы по гидроизоляции подвала
6,7,8 блок
- ведутся работы, бурление под сваи (подготовка под фундамент)
1-я очередь (Блоки 1; 2; 3; 4; 5)
• Блок 1 - ведутся работы по возведению межквартирных стен 9-го
этажа.
• Блок 2 — ведутся работы по возведению межквартирных стен 9-го
этажа.
• Блок 3 - ведутся работы по возведению межквартирных стен 9-го
этажа.
• Блок 4 – подготовка к заливке бетонного парапета, 9-й этаж.
• Блок 5 – ведутся работы по возведению межквартирных стен 7-го
этажа
2-очередь (Блоки 9,10,13,14)
• Блок 9 - ведутся работы по возведению стен подвального этажа.
• Блок 10 - ведутся работы по возведению межквартирных стен 2
этажа.
• Блок 13 - готовится заливка подушки фундамента.
• Блок 14 - готовится заливка подушки фундамента.

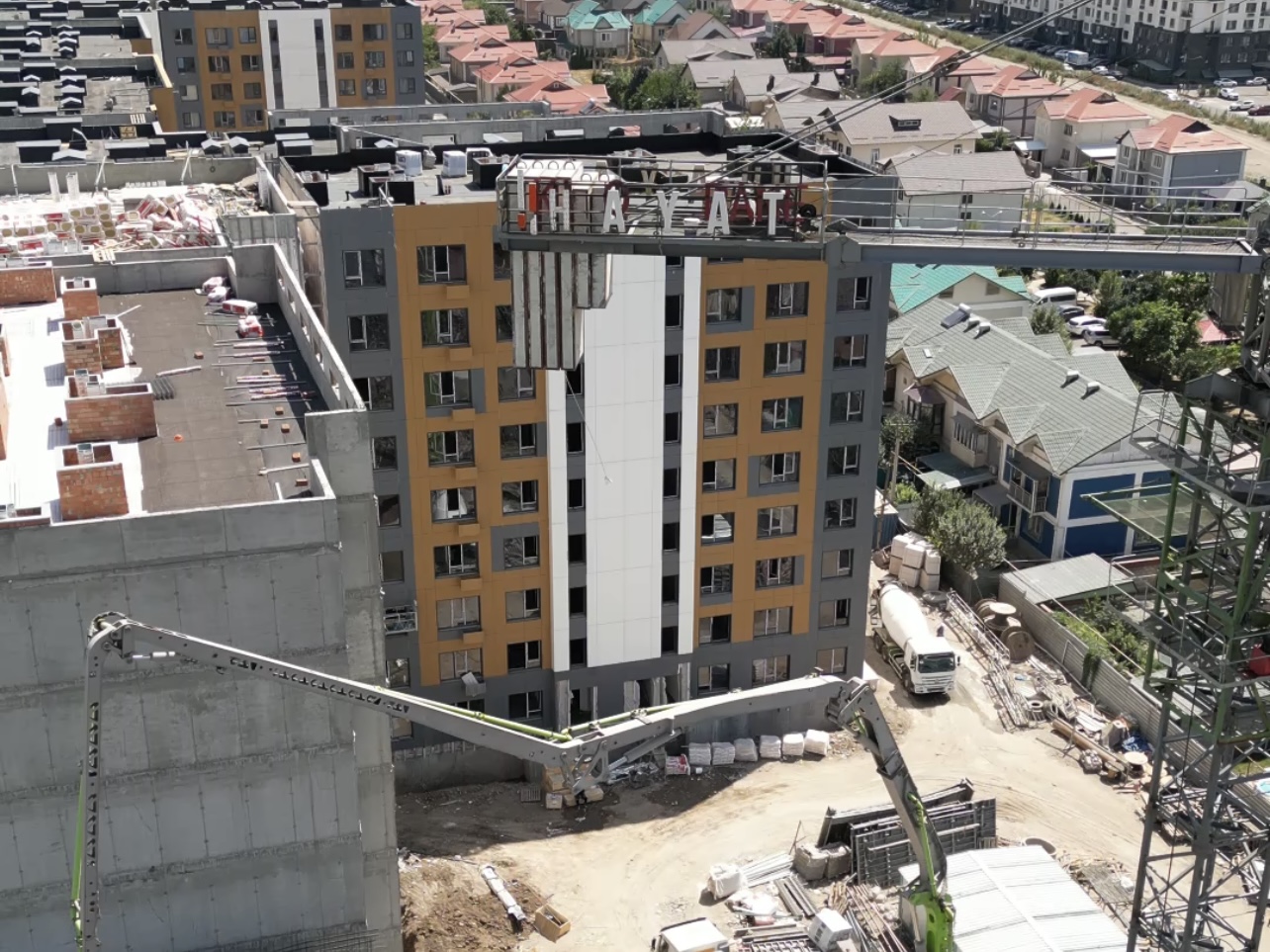

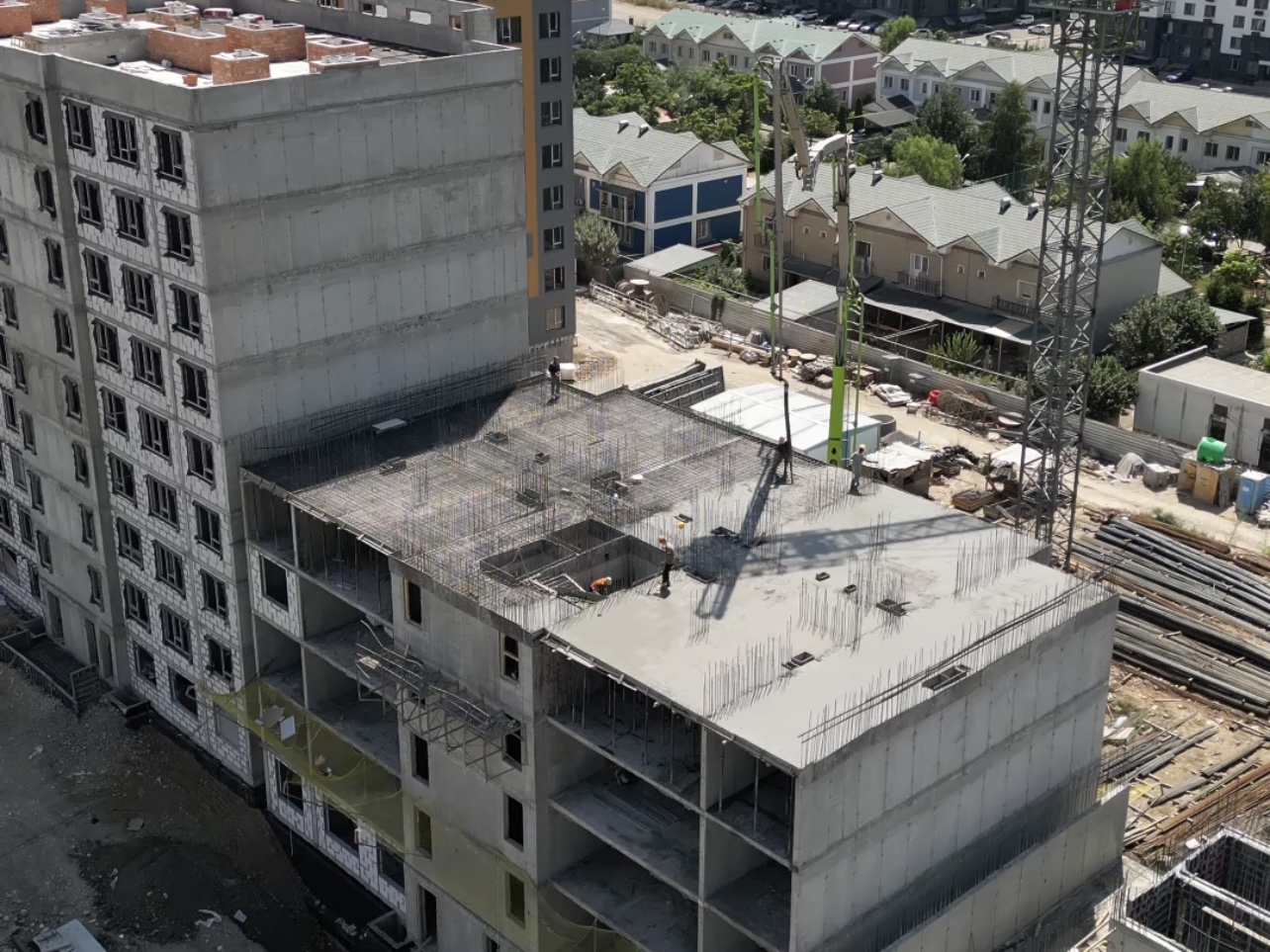

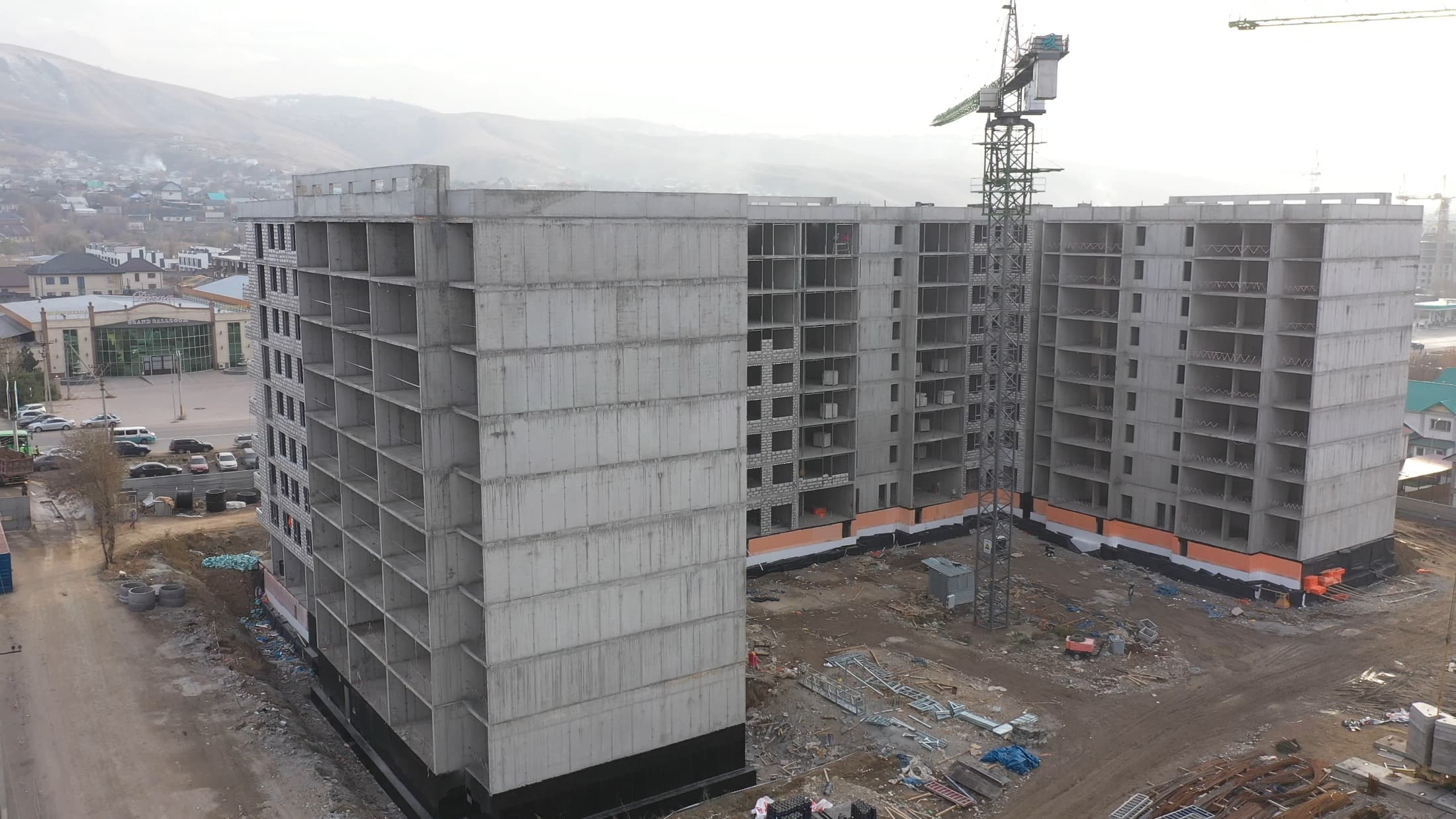

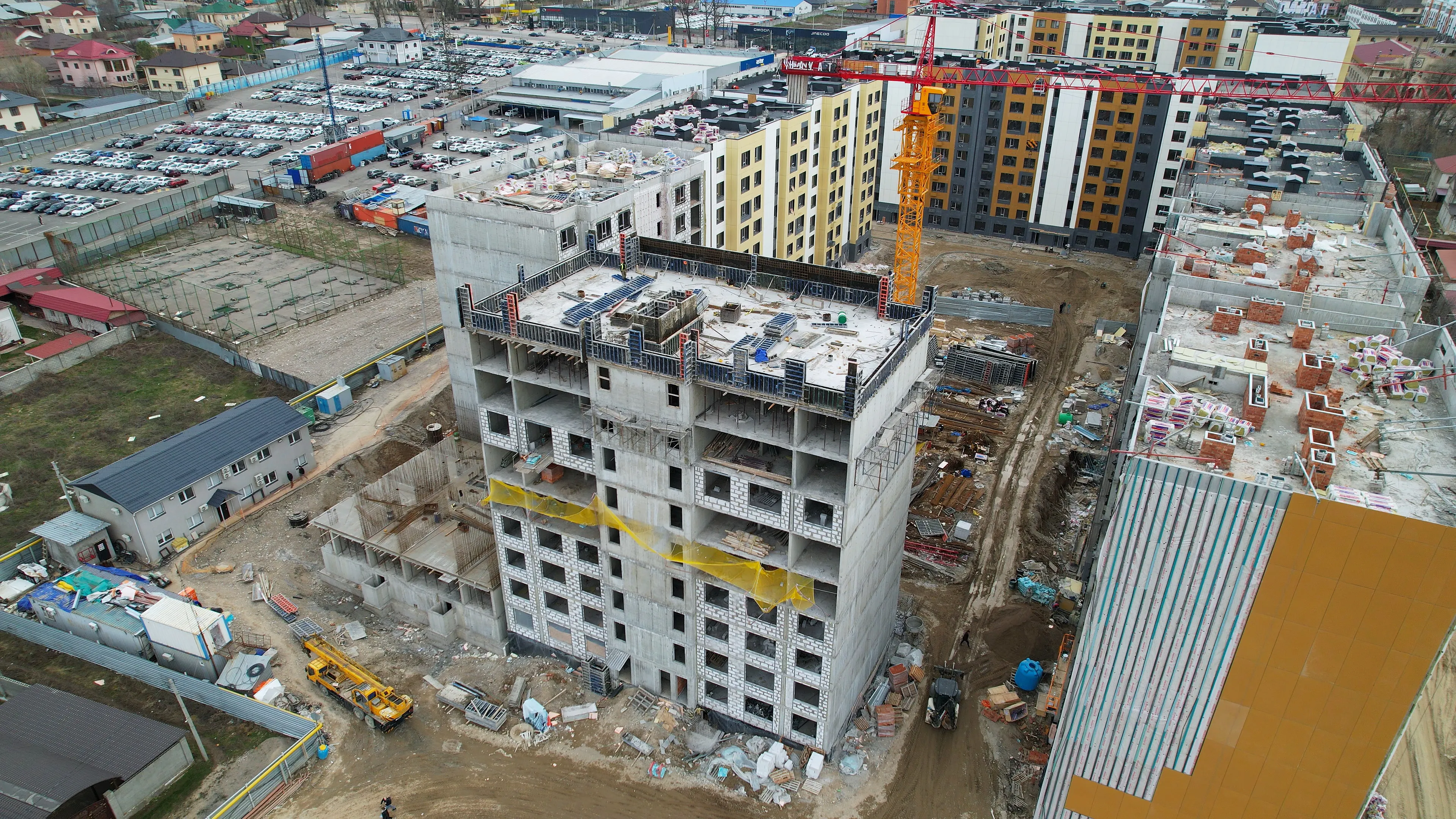

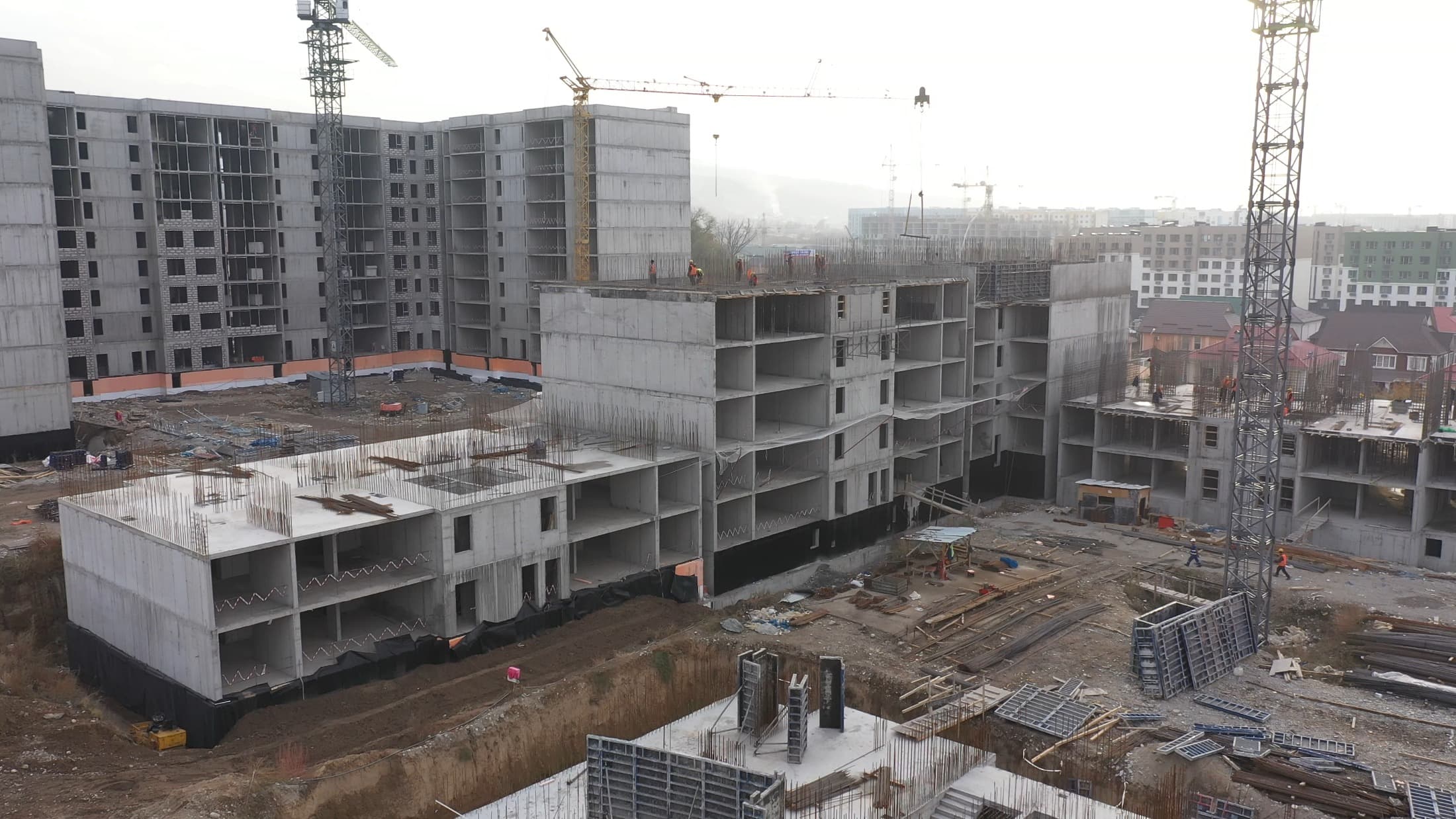

1-я очередь (Блоки: - 1; 2; 3; 4; 5;) Строительно-монтажные
работы:
• Блок 1 – 7-й этаж – завершена работа над плитой перекрытия между
6 и 7 этажами. Продолжается заливка бетоном несущих стен 7-го
этажа.
• Блок 2 – 8-й этаж – завершены работы по возведению стен. Начата
установка опалубки для возведения перекрытия 9-го этажа.
• Блок 3 – 8-й этаж – завершена работа над плитой перекрытия.
• Блок 4 – 8-й этаж – завершена работа над плитой перекрытия.
Продолжается заливка бетоном несущих стен 8-го этажа.
• Блок 5 – завершено перекрытие 5-го этажа. Продолжается заливка
бетонных стен 5-го этажа. Плита перекрытия завершена.
2-я очередь (Блоки: 6; 7; 8; 9; 10; 11; 12; 13; 14; 15; 16; 17)
Строительно-монтажные работы:
• Блок 6 – Котлован под фундамент завершен. Будет уложен 1-й слой
балласта.
• Блок 7 – завершены раскопки для фундамента. Начата засыпка 1-го
слоя балласта.
• Блок 8 – завершены раскопки для фундамента. Начата засыпка 1-го
слоя балласта.
• Блок 9 – Котлован под фундамент завершен. Будет уложен 1-й слой
балласта.
• Блок 10 – Начата заливка бетона в поперечные стены 1-го этажа.
• Блок 11 – 2-й этаж – завершено формирование плиты межэтажного
перекрытия. Начата установка арматуры на поперечные стены 2-го
этажа.
• Блок 12 – 2-й этаж – завершена работа над плитой перекрытия.
• Блок 13 – Забетонировано основание. Начинается установка
арматуры на фундаменте.
• Блок 14 – Завершена предварительная обработка грунта, начинается
заливка бетона.
• Блок 15 – продолжение «Раскатки».
1 блок: завершена плита перекрытия между 4 и 5 этажами. Идёт
заливка бетоном стен 5 этажа.
2 блок: устанавливается оплаубка для возведения перекрытия 6 этажа
3 блок: устанавливается оплаубка для возведения перекрытия 6 этажа
4 блок: устанавливается оплаубка для возведения перекрытия 6 этажа
5 блок: заврешена работа над плитой перекрытия между 2 и 3
этажами. Производим установку опалубки для возведения стен 3
этажа.

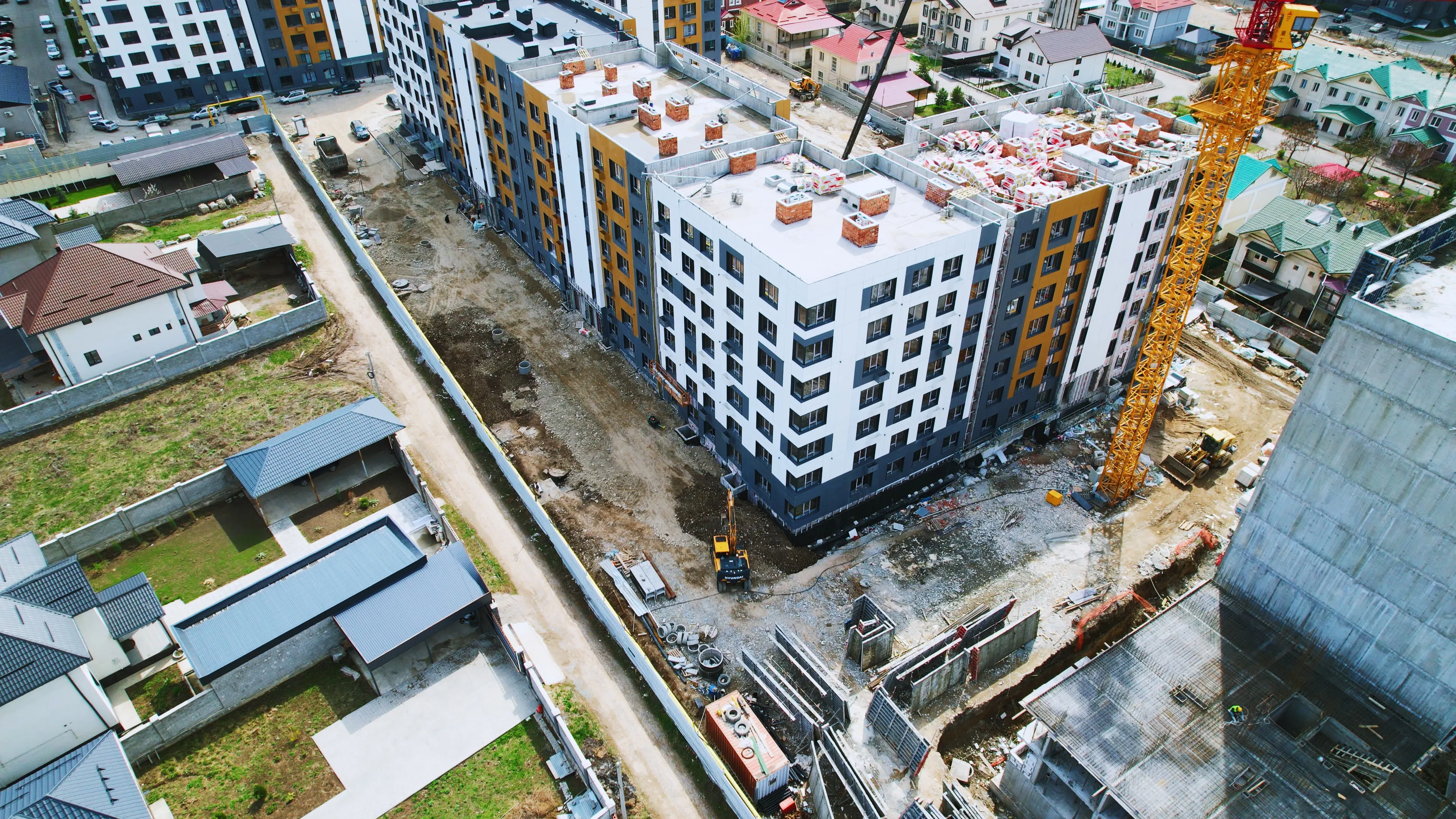

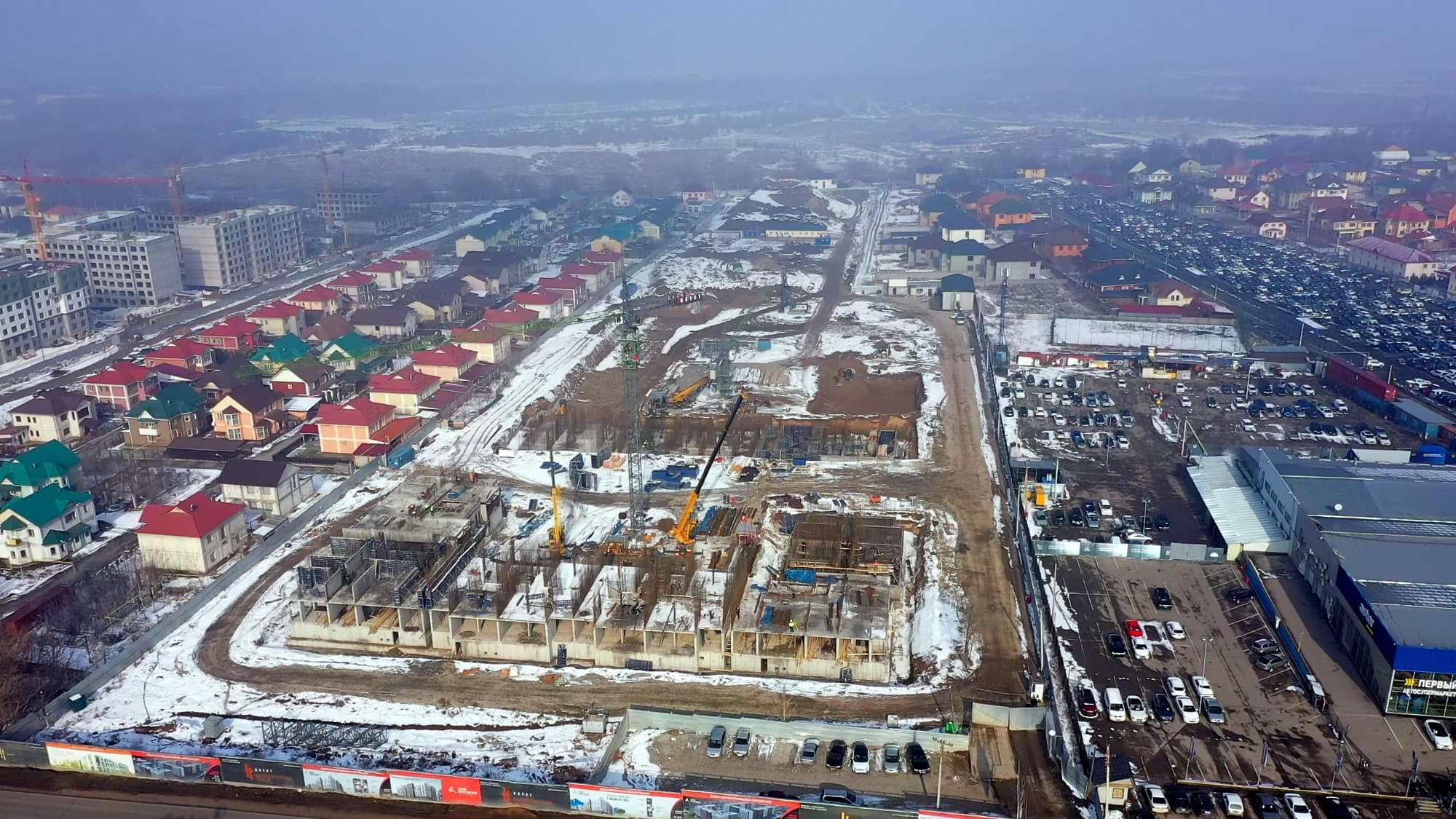

1-я очередь (Блоки 1, 2, 3, 4, 5)
1-2 Блоки - заливка стен 3-го этажа бетоном - 100%
Начата подготовка плиты перекрытия.
2-3 Блоки - заливка стен 3-го этажа - 50% завершения
3-1 Блок - продолжается вязка арматуры стен 3-го этажа
4 Блок- продолжается арматурная вязка стен 3-го этажа
Установка опалубки. Подготовка к заливке бетона - 40%
5 Блок - подготовка плиты перекрытия 2-го этажа.
2-я очередь (Блоки 6, 7, 8, 9, 10, 11, 12, 13, 14, 15, 16, 17)
12 Блок - заливка бетоном стен 1-го этажа - 40%
11 Блок - арматурная вязка стен 1-го этажа - 30%
10 Блок - арматурная вязка стен 1-го этажа - 30%
9 Блок - раскатка котлована выполнена на 100%. Обратная засыпка -
100%. Подготовка подбетонного слоя - 45%
8 Блок - обратная засыпка - 60%
7 Блок - начата обратная засыпка
6 Блок - начата обратная засыпка
13 Блок - раскатка котлована - 30%
14 Блок - земельные работы выполнены на 100%
15 Блок - земельные работы по котловану - 100%
Готовность строительно-монтажных работ на следующих этапах:
1 очередь (блоки 1-2-3-4-5)
Блок 1 и 4: залито перекрытие между 1 и 2 этажами. Начинаются
работы по вязке арматуры стен 2 этажа
Блоки 2 и 3: завершены работы по заливке стен 2 этажа
Блок 3: начата кладка стен подвала
Блок 5: залито перекрытие 1 этажа. Ведутся работы по заливке стен
2 этажа
2 очередь (блоки 6-7-8-9-10-11-12-13-14-15-16-17)
Блоки 6 и 7: завершена выемка котлована
Блоки 8 и 9: работы по раскатке и замене грунта выполнены на
100%
Блок 10: выполняется подготовка по вязке арматуры стен подвала
Блок 11: залит фундамент. Завершены работы по вязке арматуры,
ведутся работы по заливке стен подвала.
Блок 12 : стены подготовлены. Идет подготовка к заливке перекрытия
1 этажа.
Блок 13: работы по выемке котлована выполнены на 100%
Блок 14: продолжаются работы по выемке котлована.

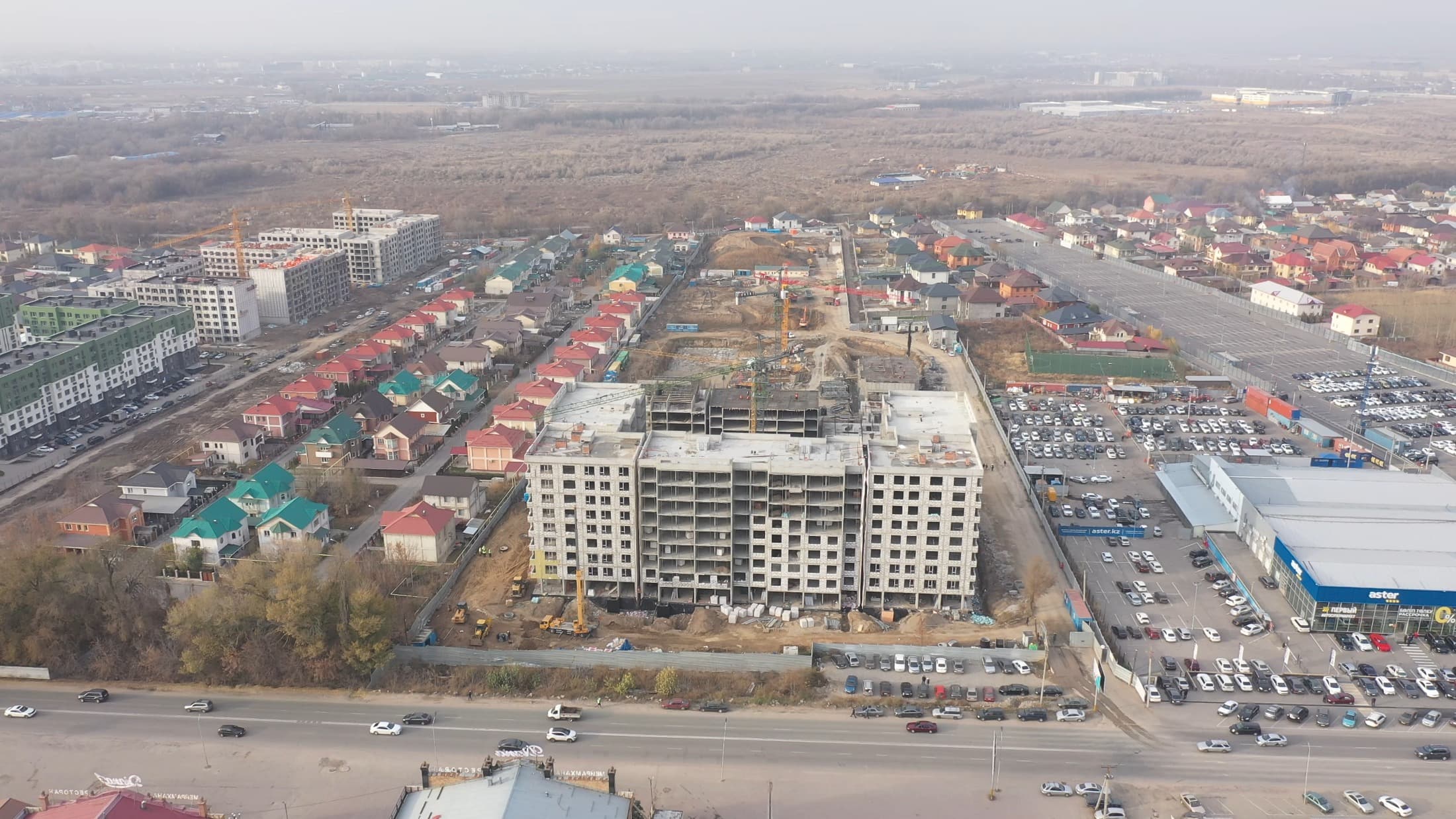

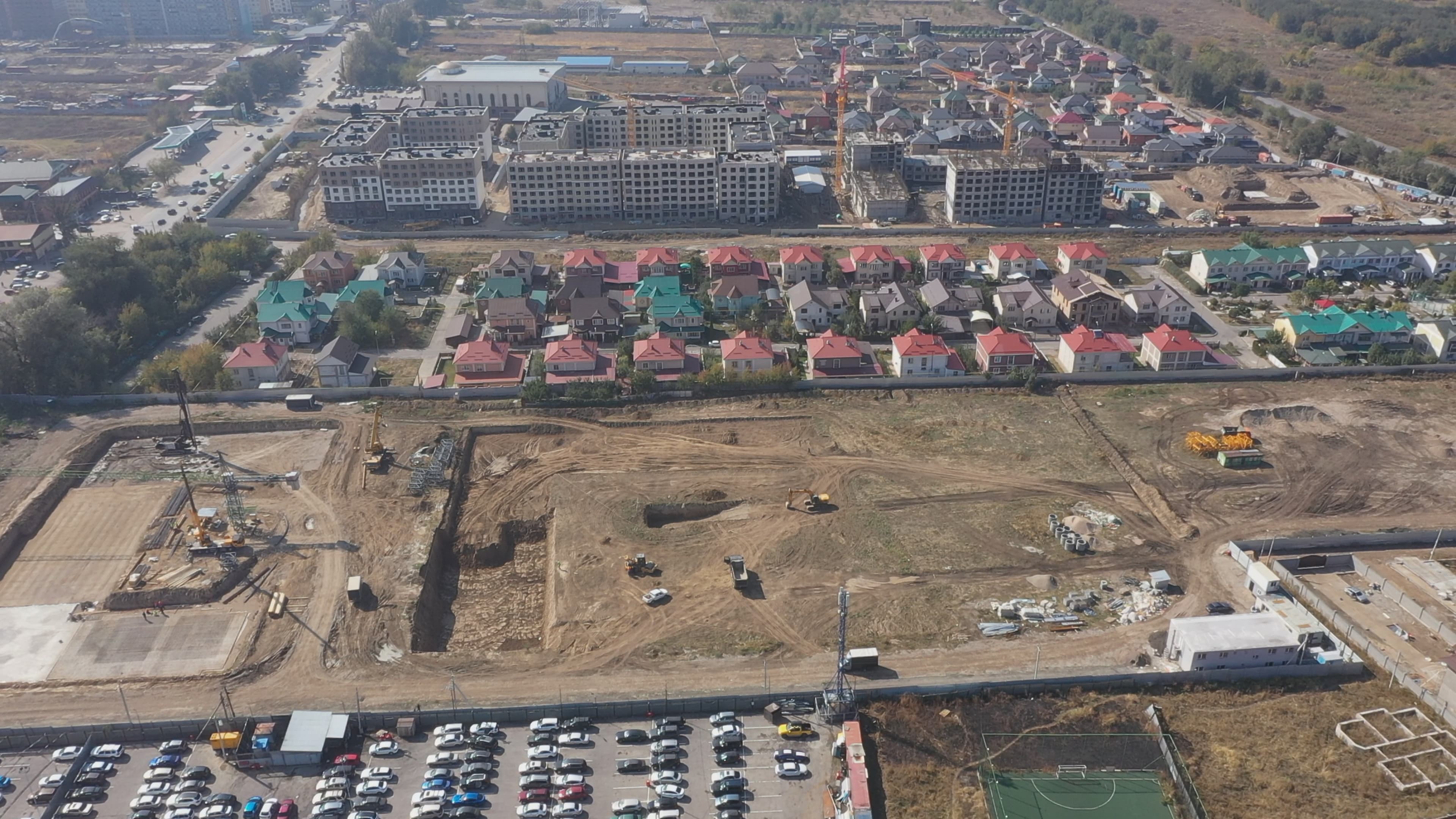

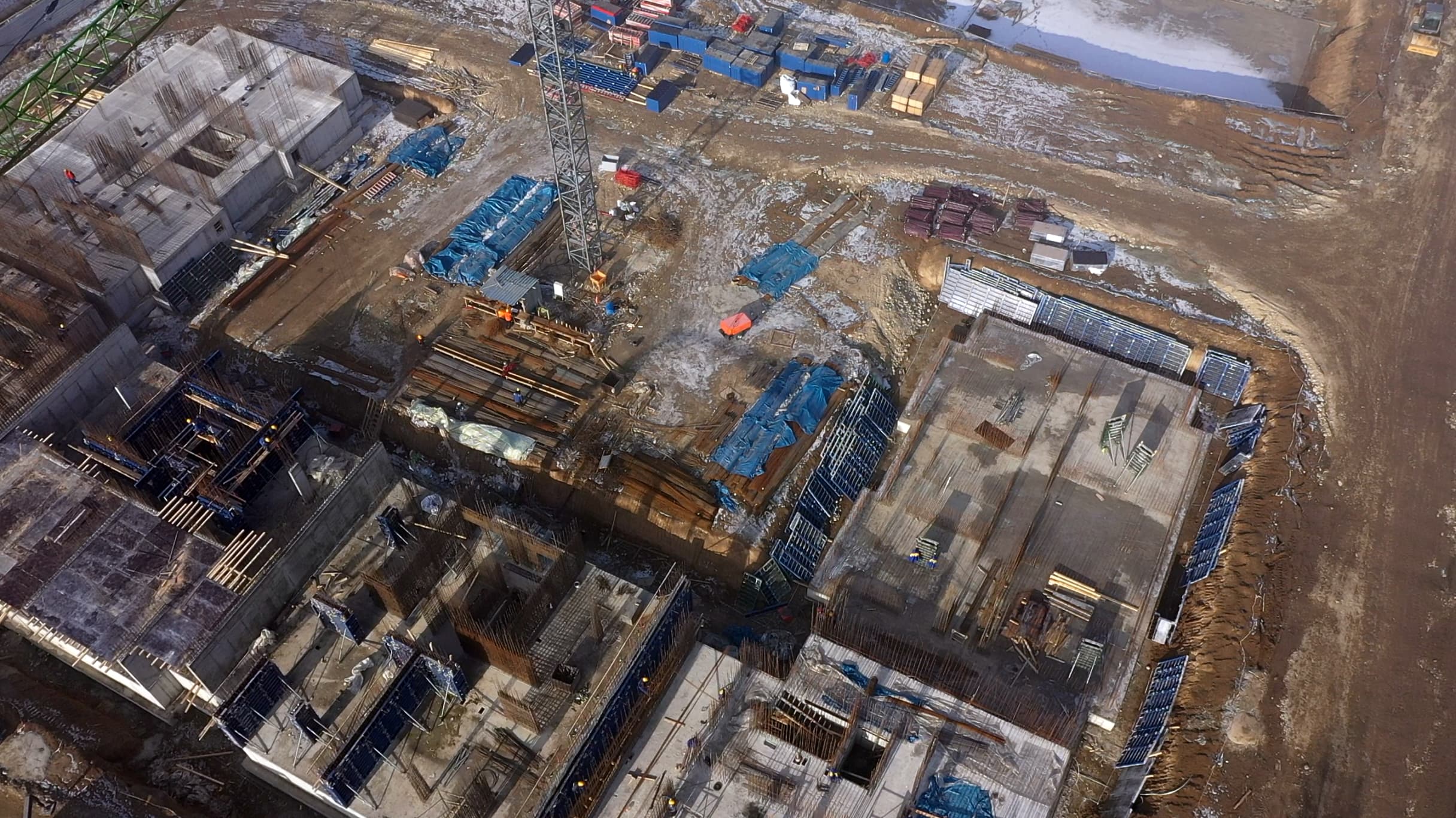

1-я очередь (5 блоков - 1,2, 3, 4, 5)
Блок 1 - 1 этаж завершены работы по армированию стен. Начат монтаж
перекрытия 2-го этажа.
Блок 2 - залит бетон, начаты работы по возведению стен 2 этажа.
Блок 3 - залит бетон на перекрытия 2 этажа. Начаты работы по вязке
арматуры стен 2 этажа.
Блок 4 – 1 этаж завершены работы по вязке арматур. Начаты работы
по монтажу опалубки для перекрытия.
Блок 5 - завершены работы по вязке арматур. Начат монтаж опалубки
стен цокольного этажа.
2-очередь (6,7, 8, 9, 10, 11, 12, 13, 14, 15, 16, 17)
Блок 7 - продолжаются работы по выемке котлована.
Блок 8 - завершены работы по выемке котлована.
Блок 9 - продолжаются работы по раскатке.
Блок 10 - залит бетон фундамента.
Блок 11 - Началась подготовка к сборке опалубки фундамента.
Блок 12 - залит фундамент. Начаты работы по возведению стен.

1-очередь (5 блоков - Блок 1,2,3,4,5)
Блоки 1,2,4 – завершены работы по устройству стен подвала
Блок 3 - залиты перекрытия подвального помещения.
Продолжаются работы по производству стен 1 этажа.
Блок 5 - продолжается подготовка выпусков арматуры стен
подвала.
2-очередь (6,7, 8, 9,10,11,12, 13, 14, 15, 16, 17)
Блок 9 - продолжается разработка котлована
Блоки 10,11- завершено устройство раскатных свай. Будет заливаться
бетонная подготовка.
Блок 12 - выполнены работы по устройству бетонной подготовки.
Продолжаются работы по устройству фундамента.

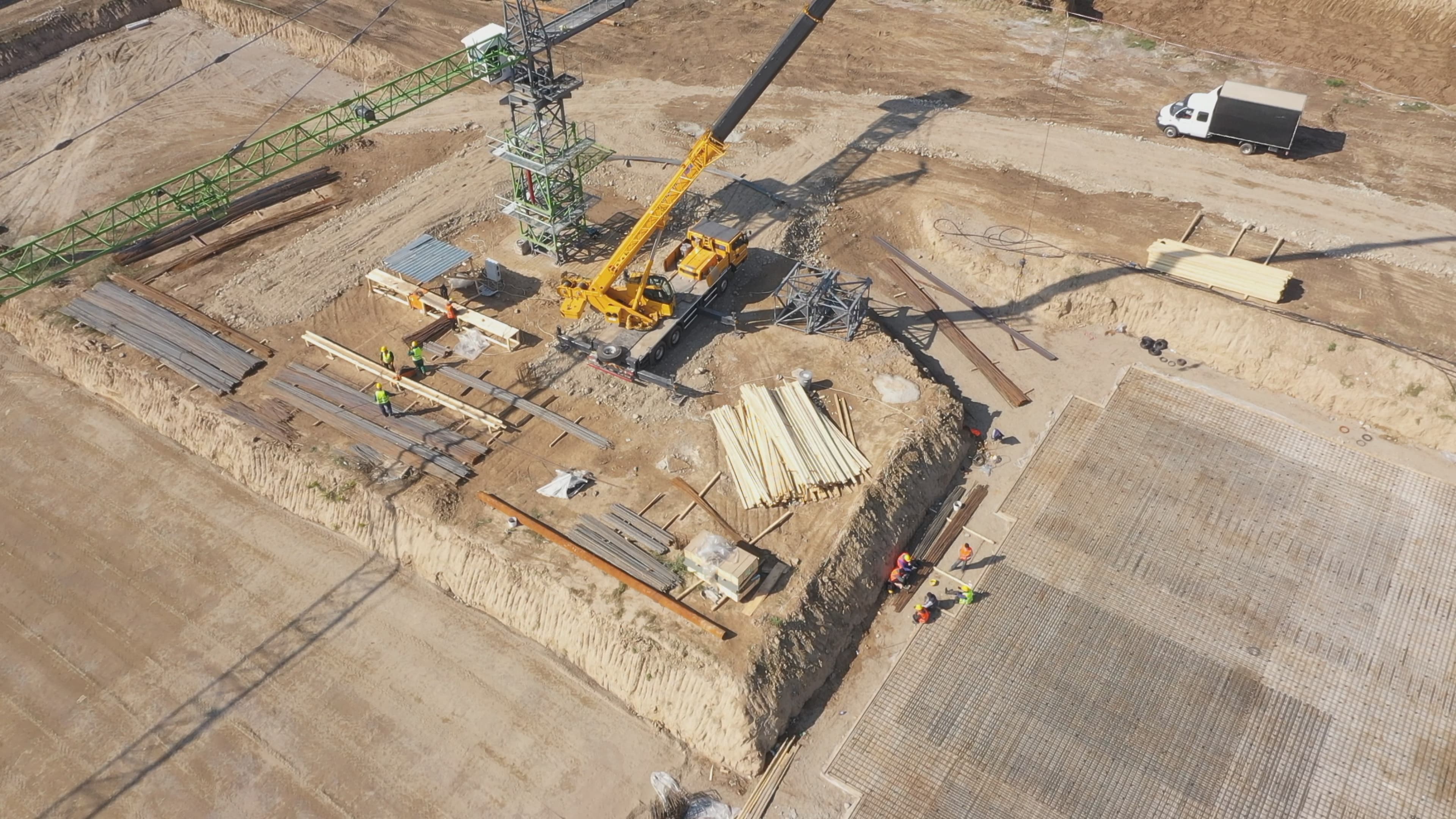

1-очередь (5 блоков – 1,2,3, 4, 5)
Блок 1- Раскатка блока выполнена на 100%.
Блок 2- Завершены основные работы по устройству фундамента. Залита
бетонная смесь, выполнена работа по обогреву бетона.
Блок 3- Продолжаются работы по устройству армокаркаса стен.
Производится установка опалубки стен подвала.
Блок 4,5 – Начато подготовка выпусков арматуры.
2-очередь (12 блоков-6,7,8,9,10,11,12,13,14,15,16,17)
Блок 11,12- Завершена разработка котлована, сделана засыпка
первого слоя балласта,начато работа по устройству свай.

1 очередь (5 блоков -1,2,3,4,5)
Блок 1 - Раскатка блока выполнена на 71%.
Блок 2 - Продолжаются основные работы по устройству фундамента.
Блок 3 - Бетонирование фундамента закончено. Продолжаются
арматурные работы для стен подвала.
Блоки 4,5 – Устройство фундаментов закончено. Начинается вязка
каркаса из арматуры для стен подвала.
2 очередь (12 блоков - 6,7,8,9,10,11,12,13,14,15,16,17)
Блок 11,12 Завершена разработка котлована
1 очередь - (блоки 1,2,3,4,5)
Земляные работы по котловану выполнены на 100%
Раскатка завершена на 80%
В 5 блоке ведутся работы по фундаменту (заливка бетона) ⠀
2 очередь (6 - 17 блоки)
Земляные работы по котловану выполнены на 20%
1 очередь - (блоки 1,2,3,4,5)
Земляные работы по котловану выполнены на 100%
Раскатка завершена на 60%
2 очередь (6 - 17 блоки)
Земляные работы по котловану выполнены на 10%

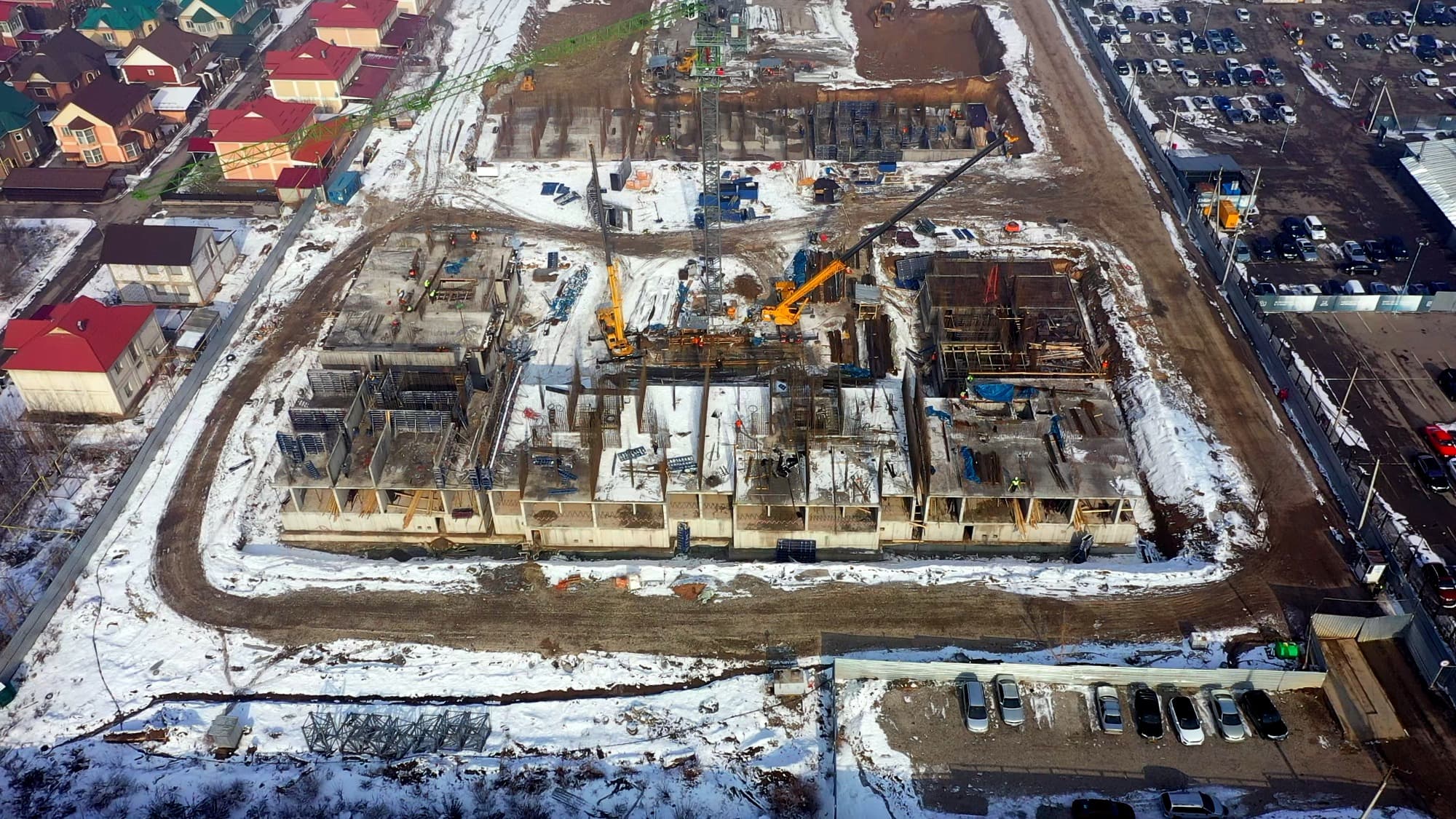

Статус строительно-монтажных работ по 1-му этапу (5 блоков):
- выполнены работы по разработке котлована (общий объем 10
009м3),
- разработаны котлованы для фундамента 2-х башенных кранов объем.
- завезено балласта всего – 14 882 тонн.

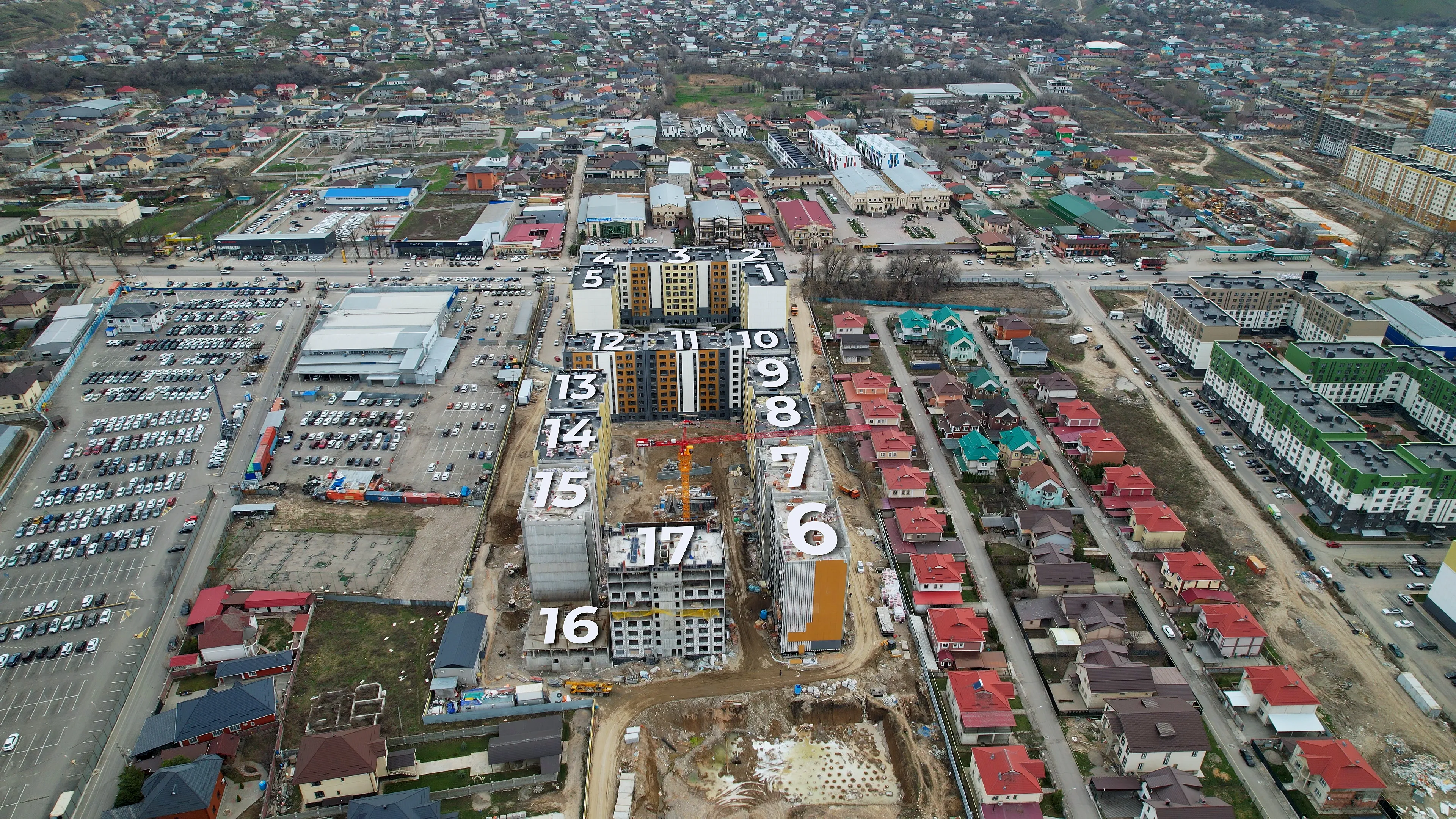

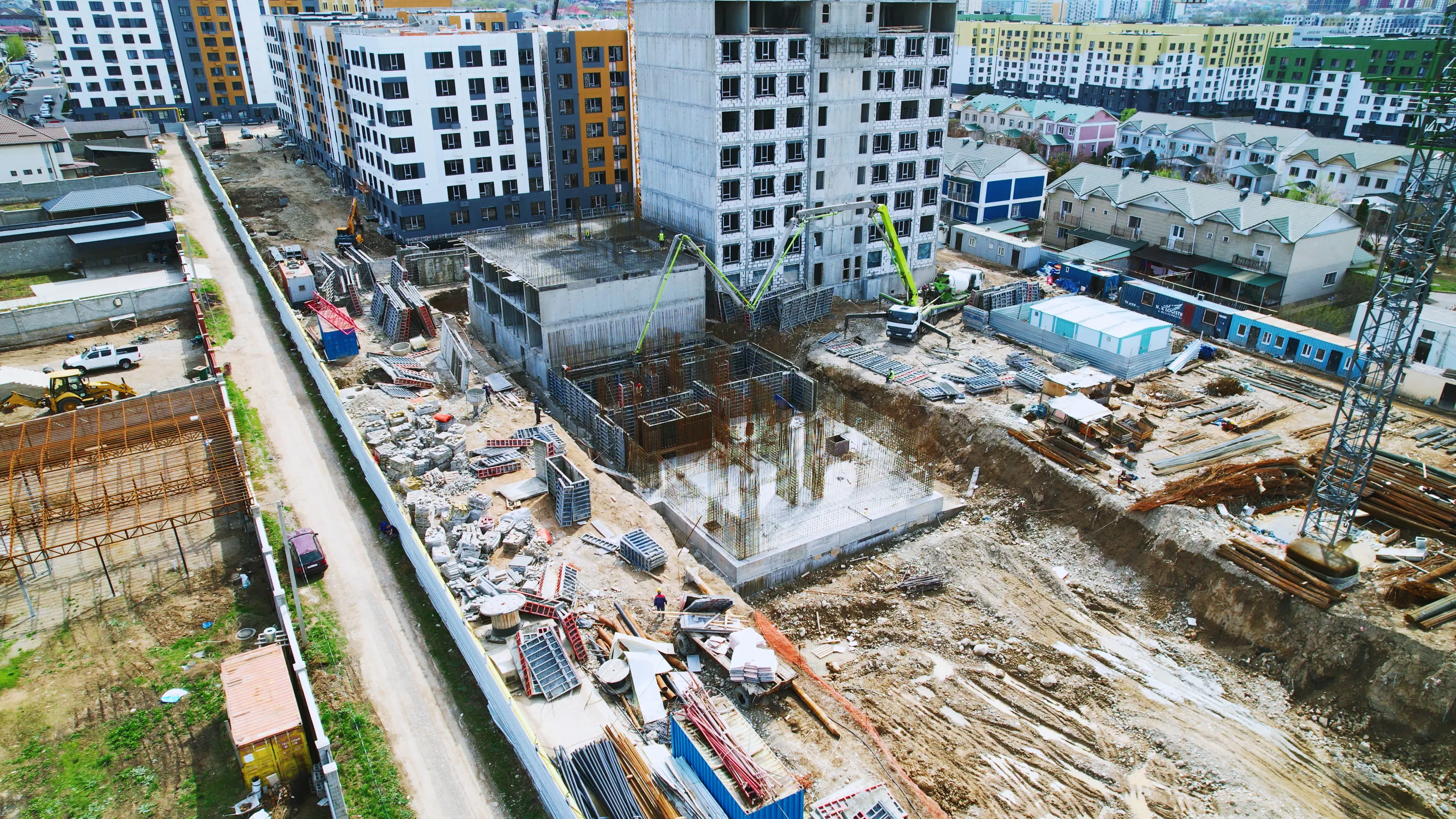

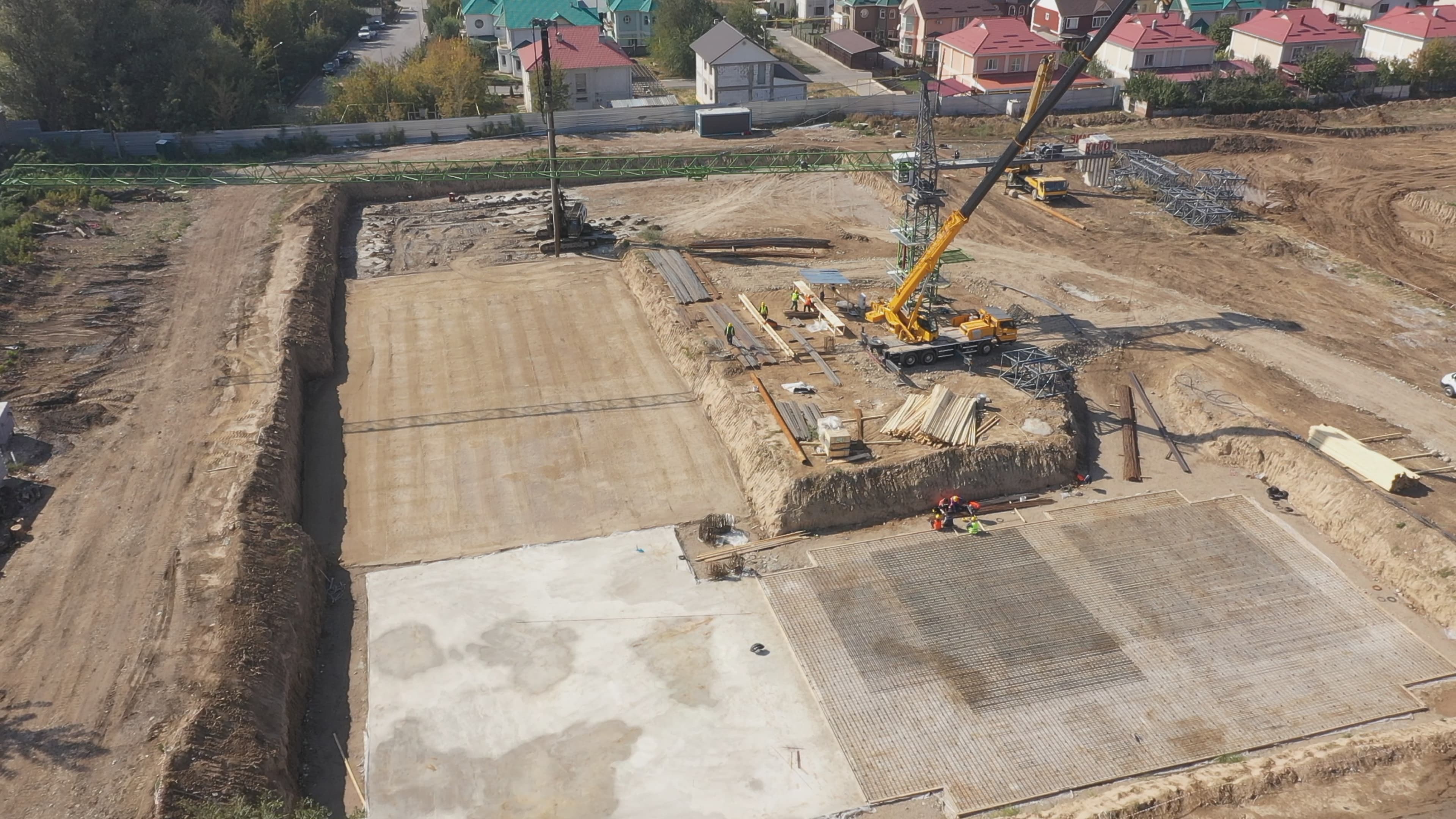

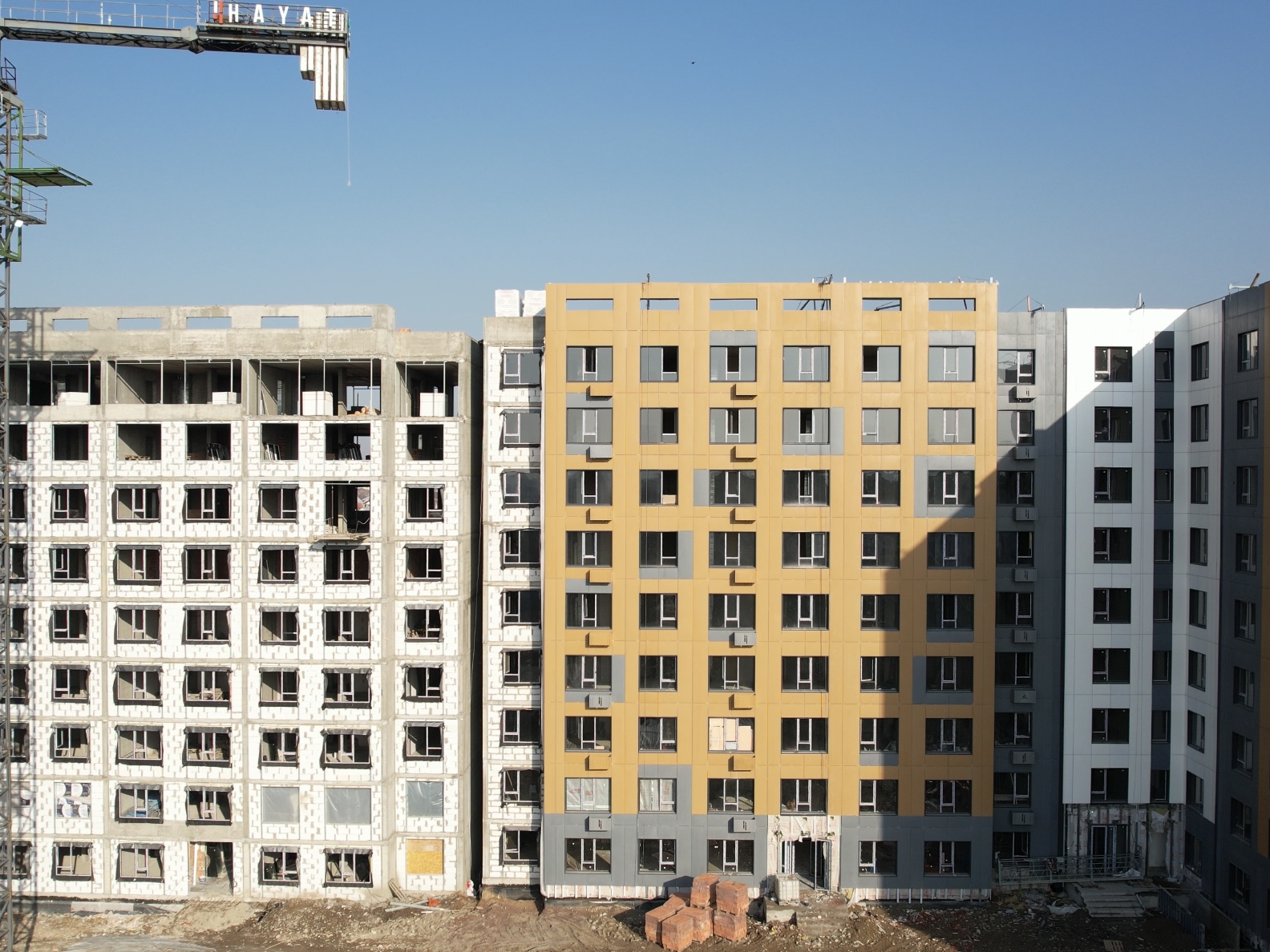

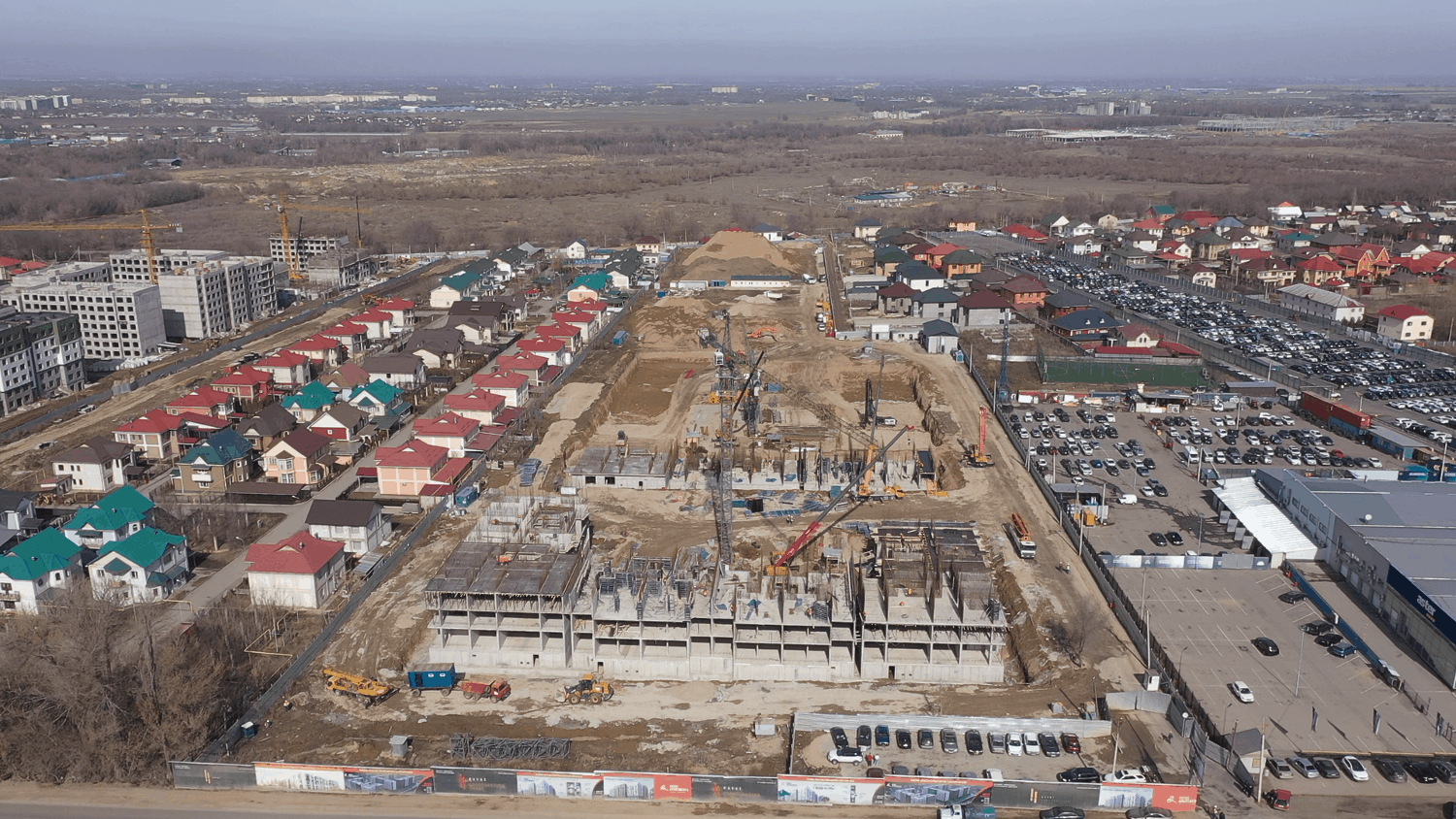

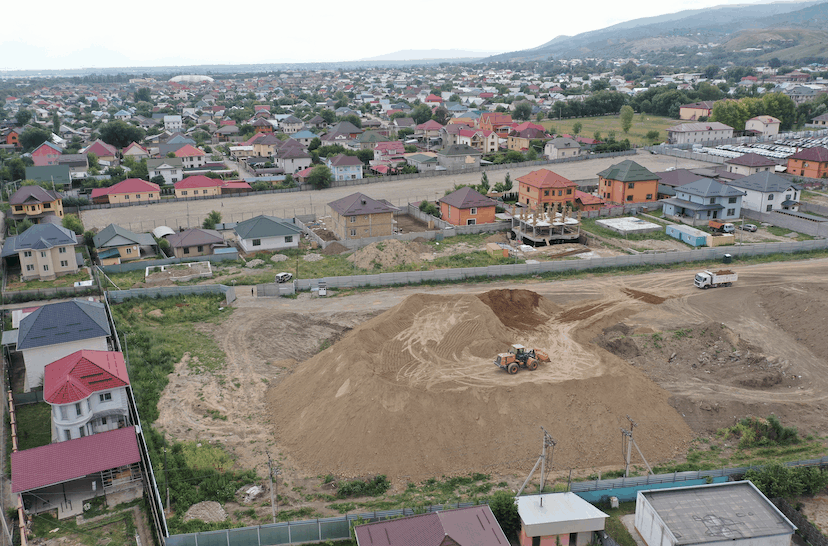

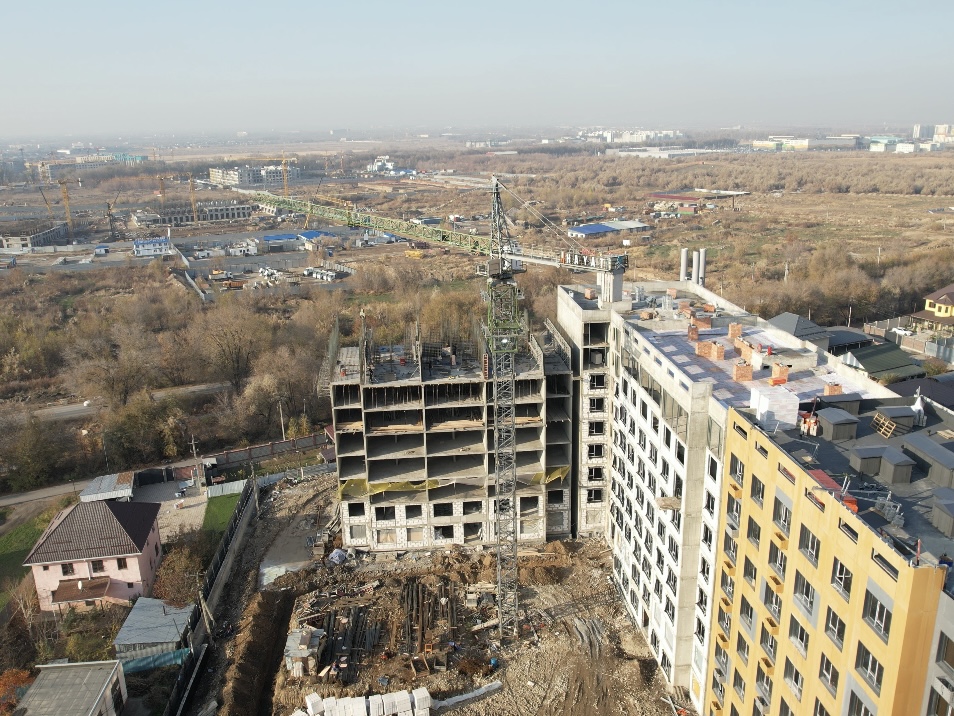

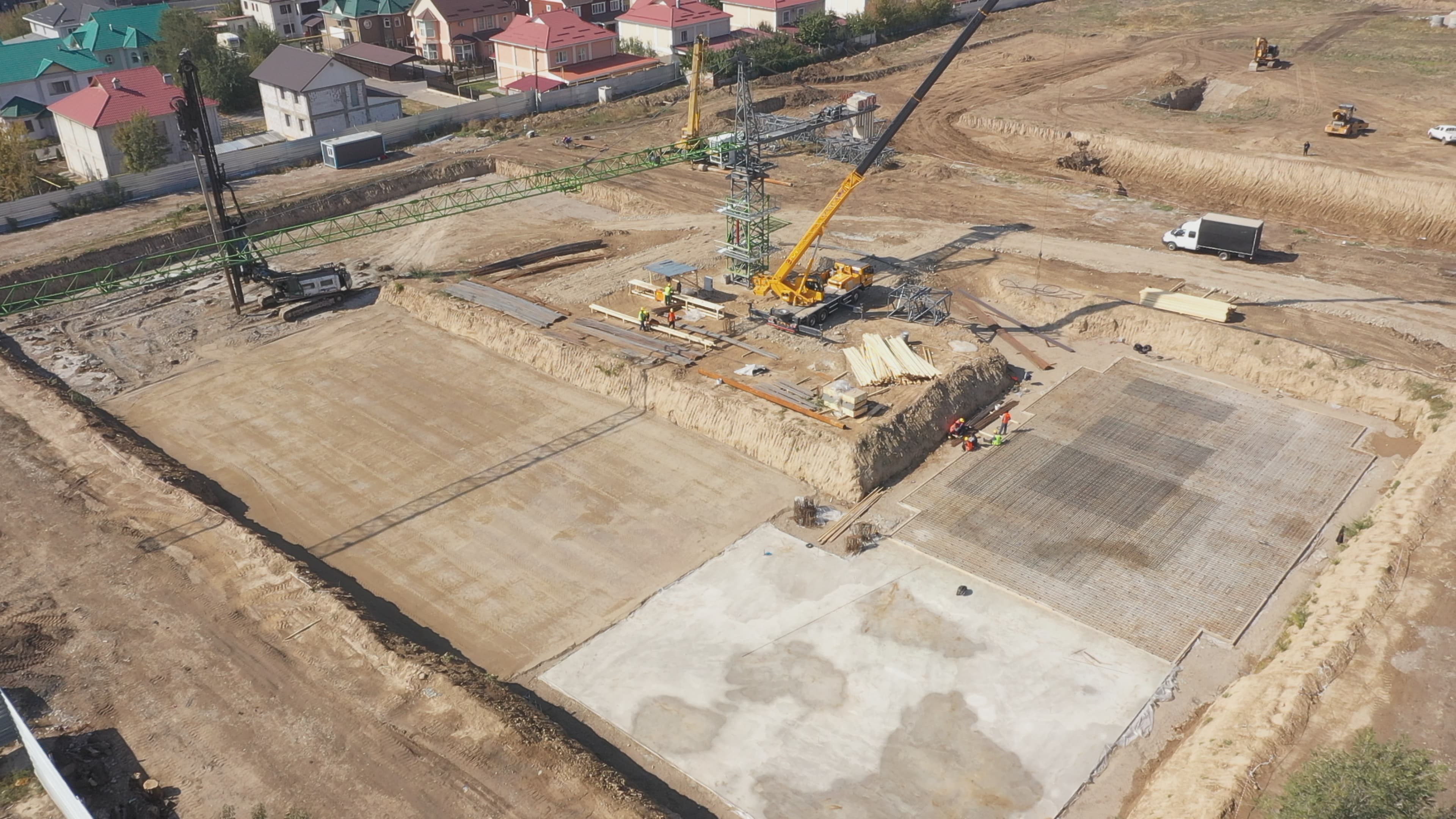

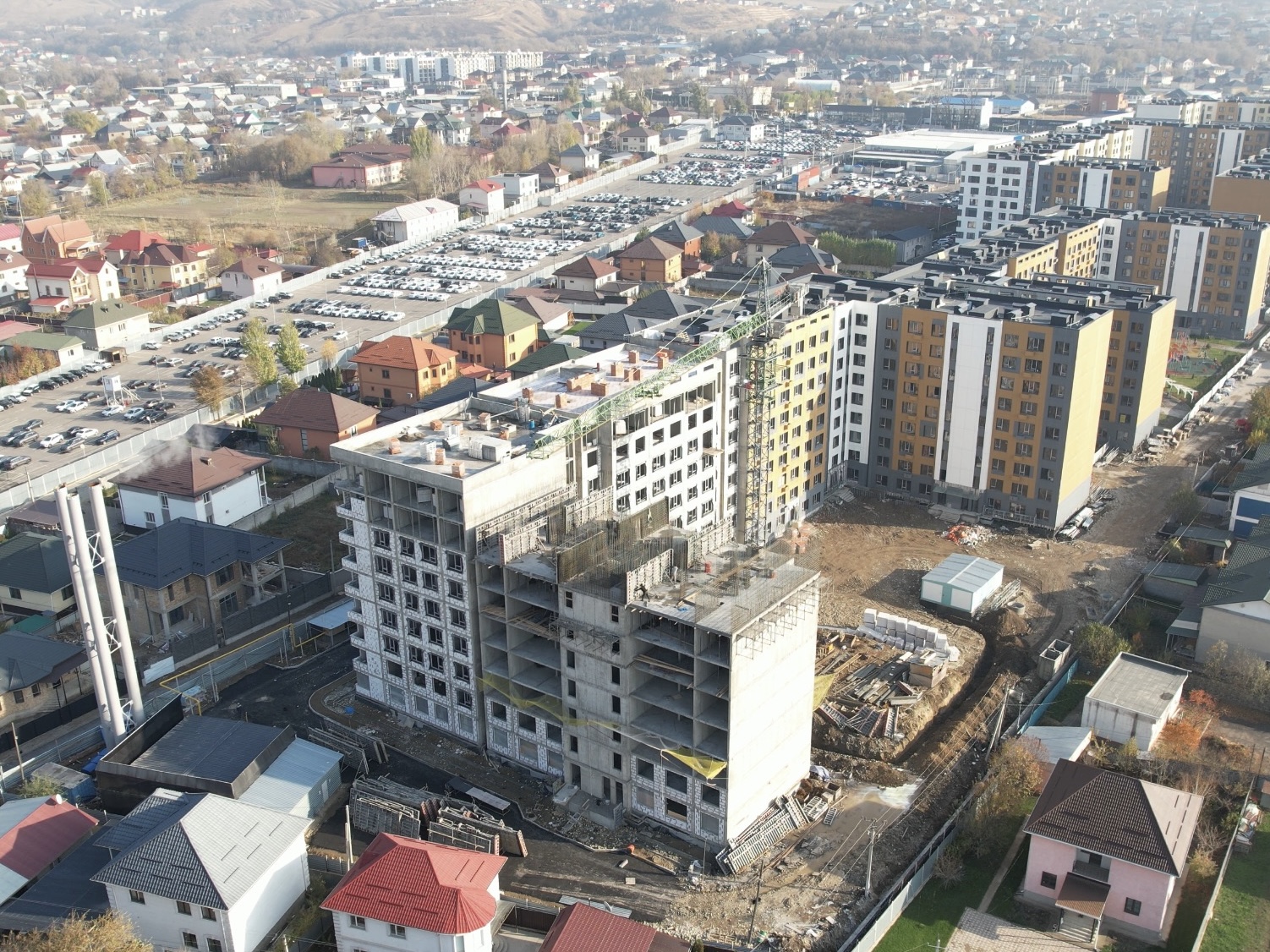

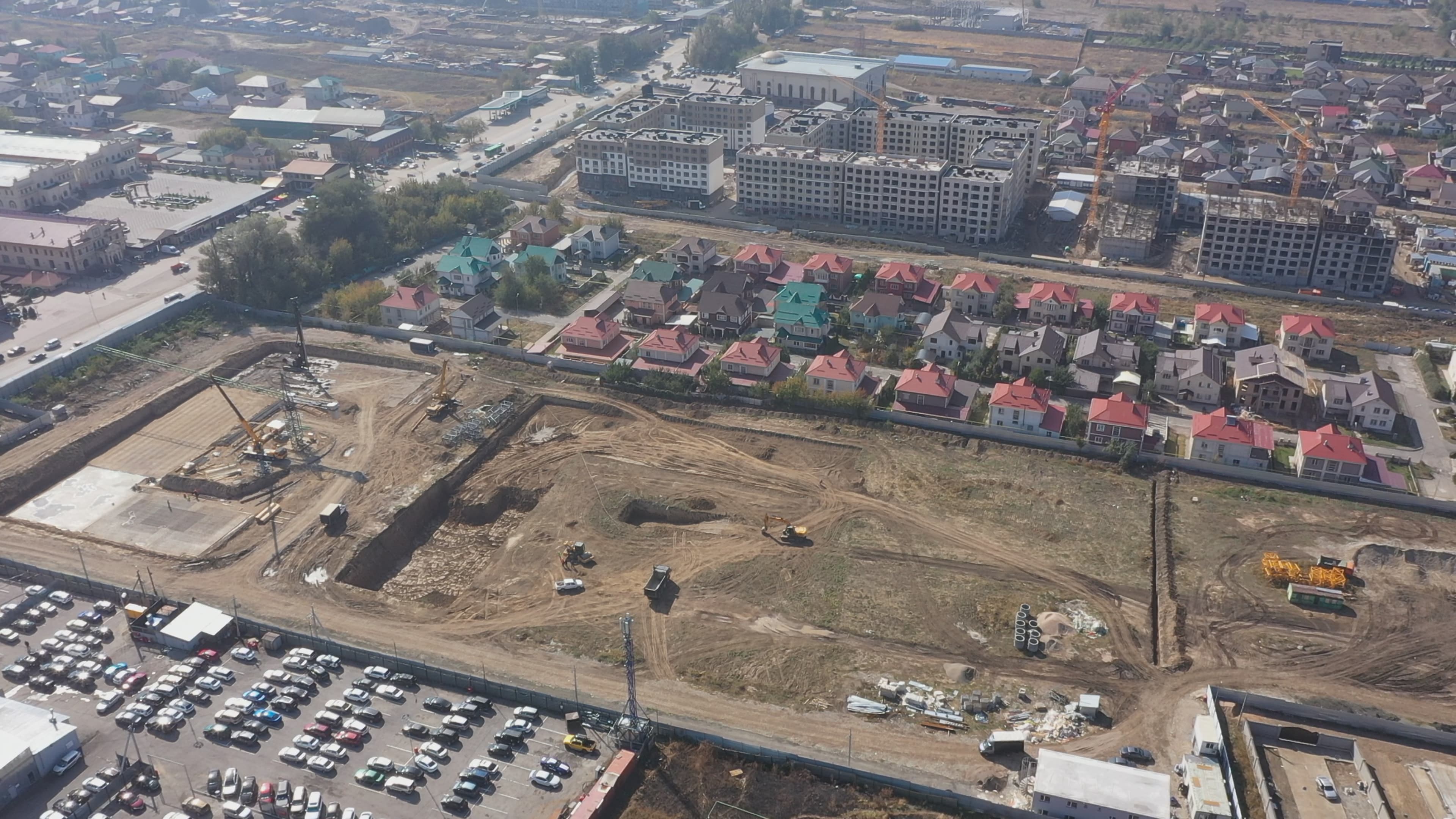

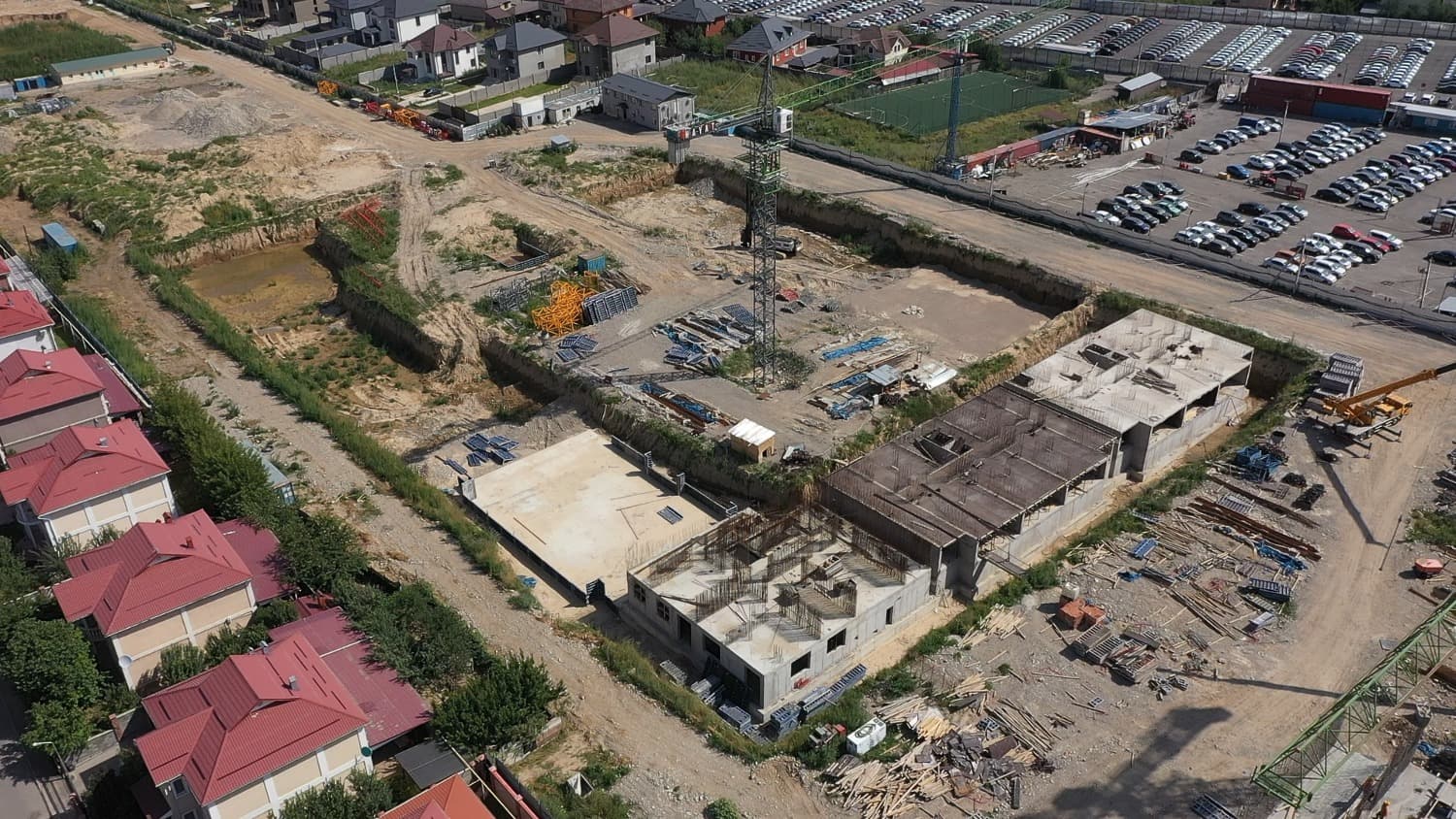

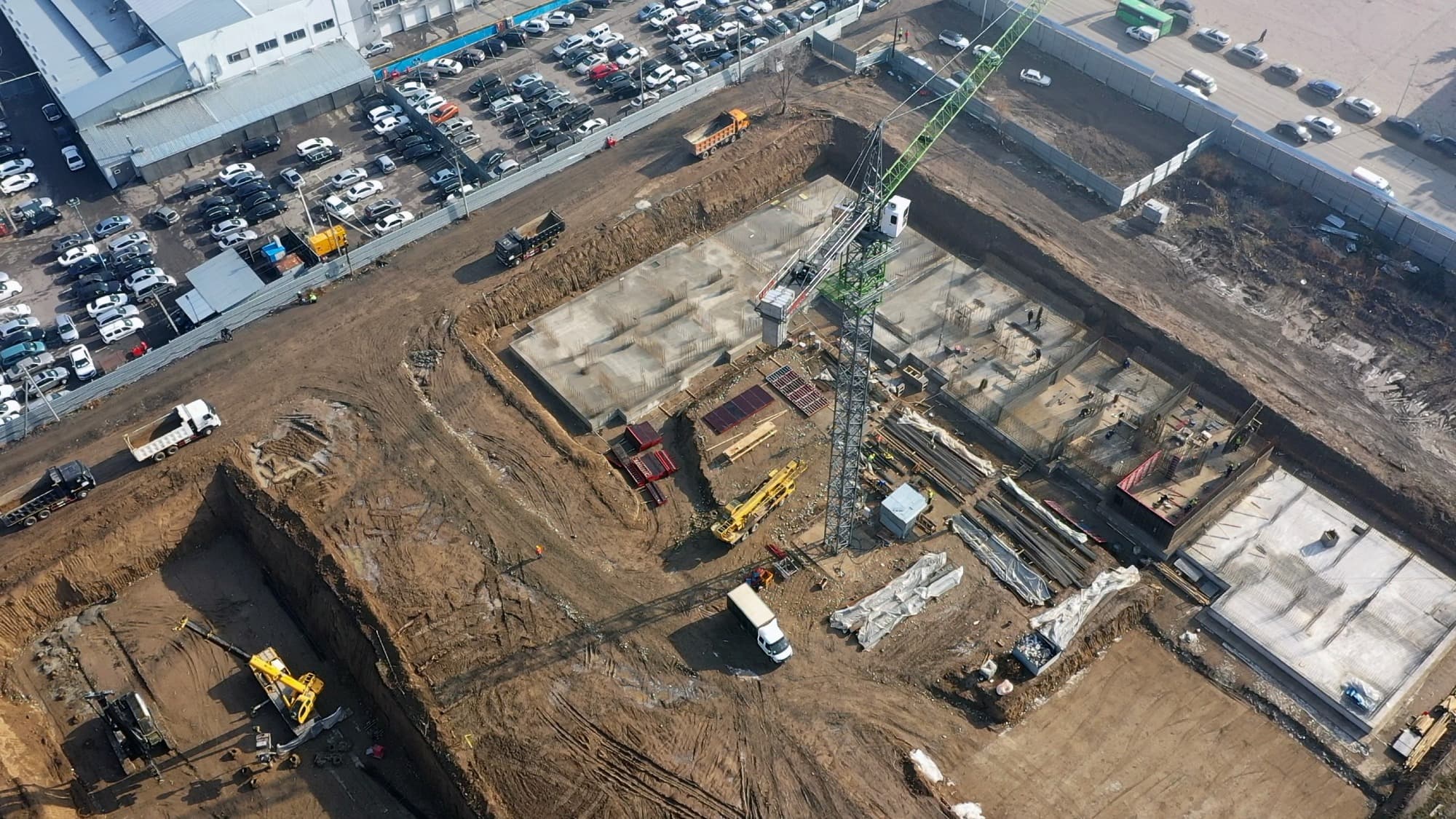

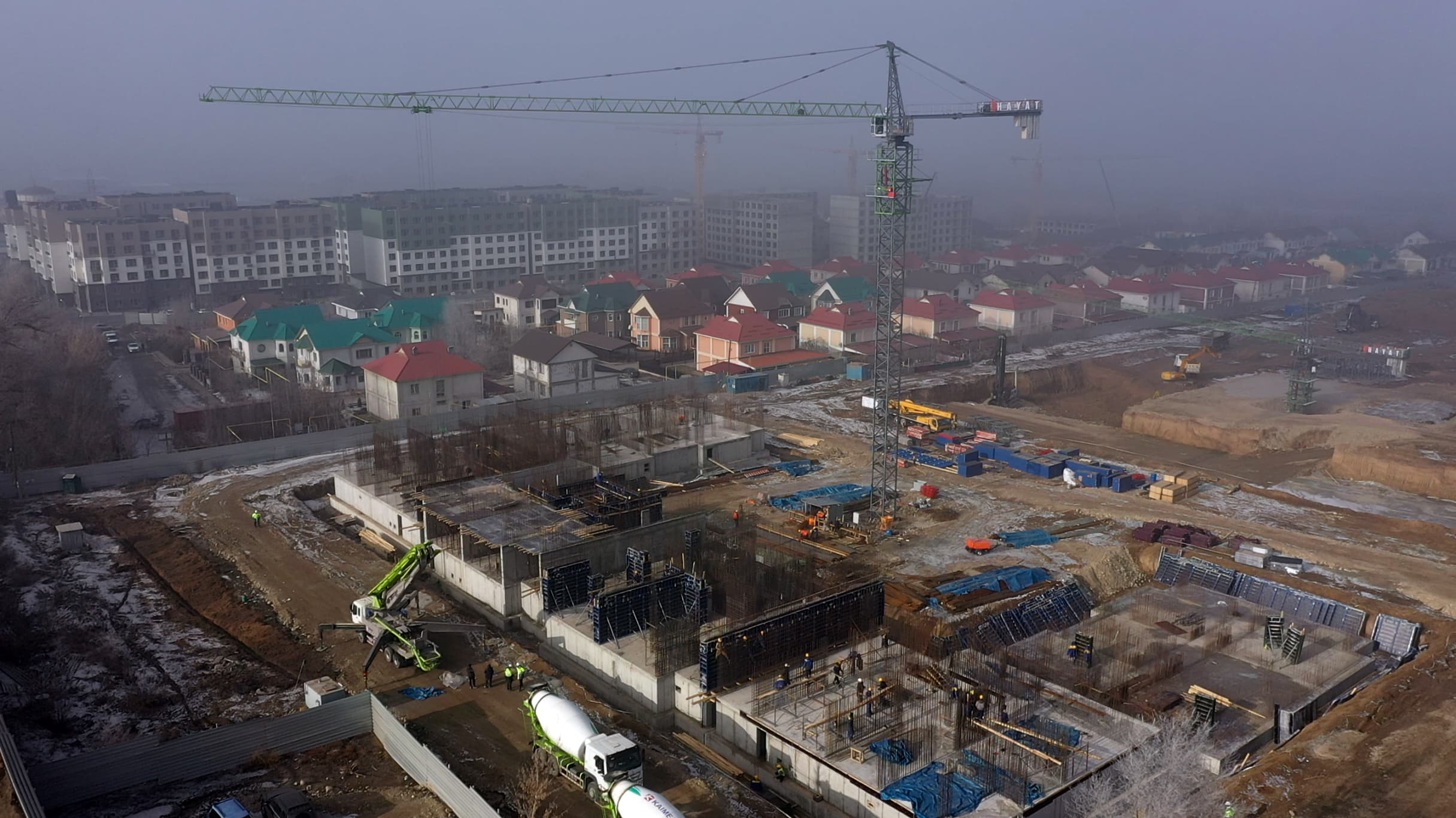

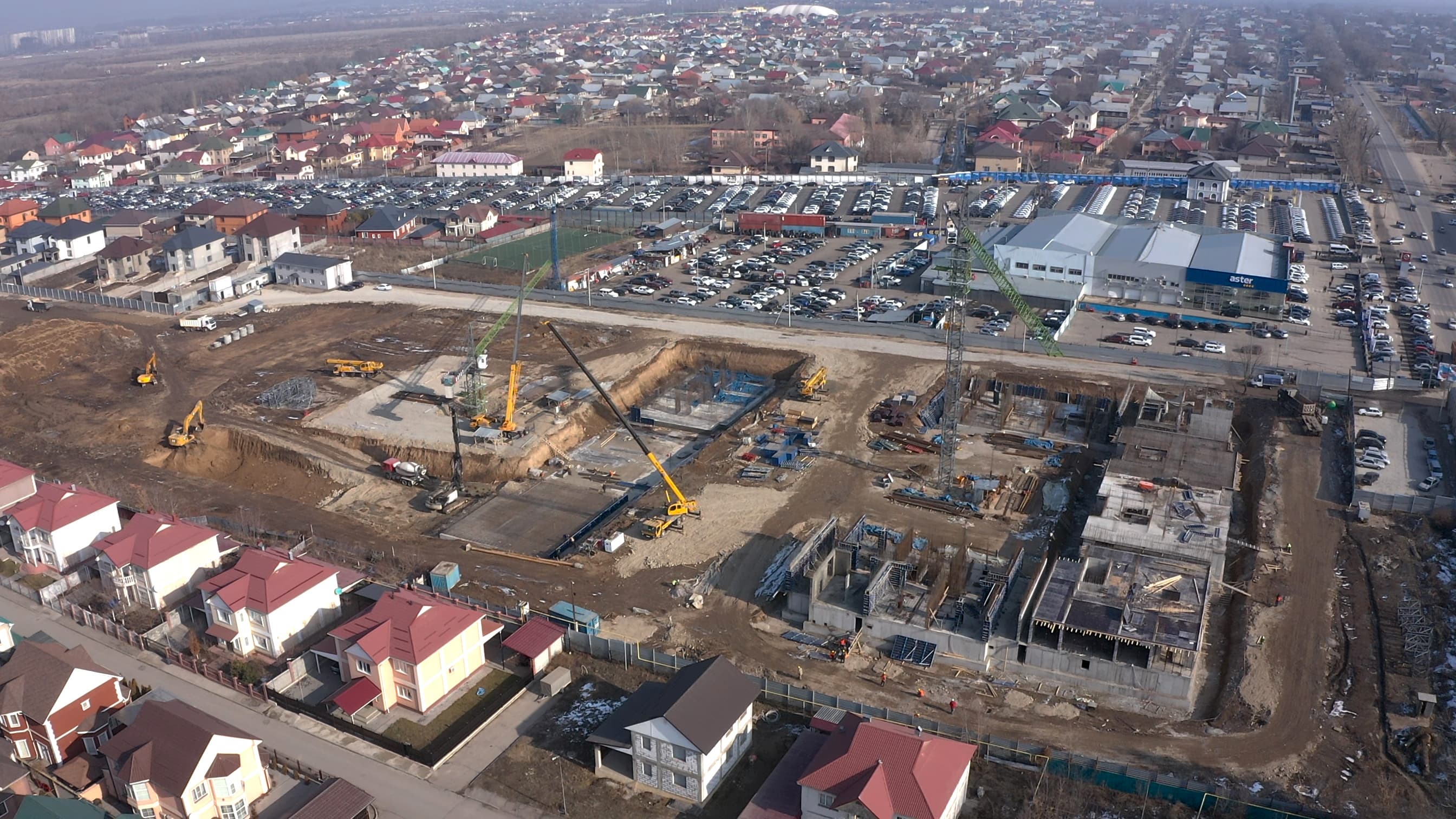

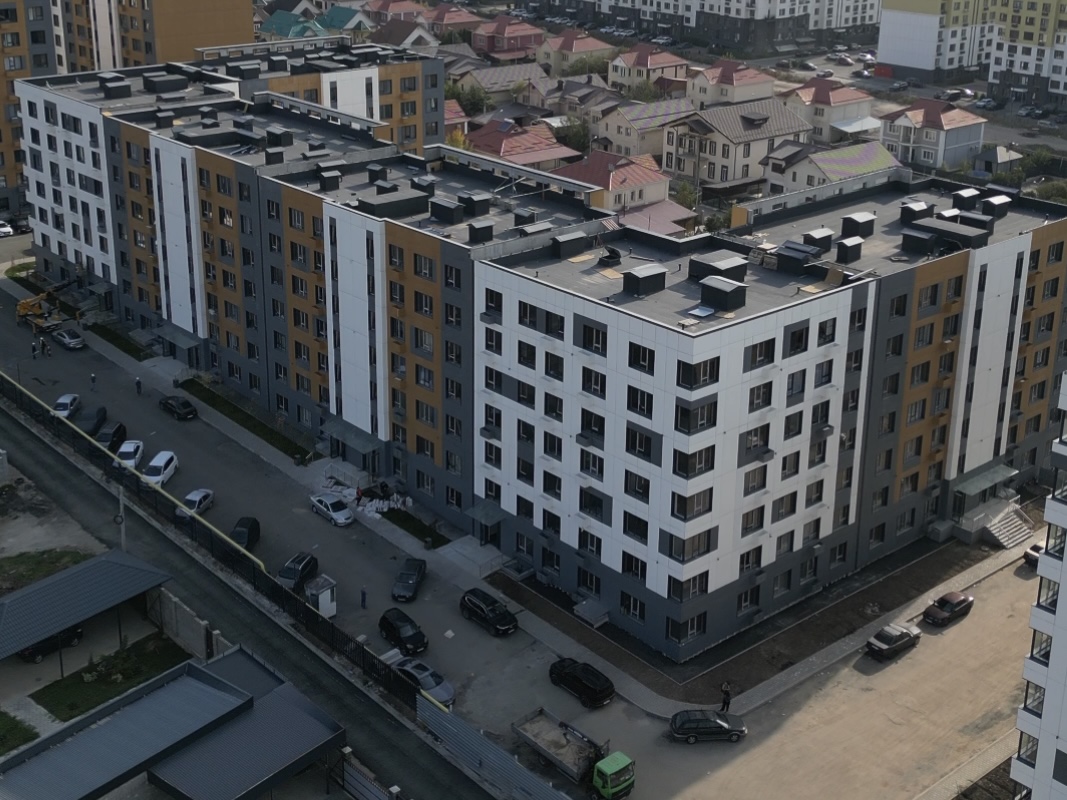

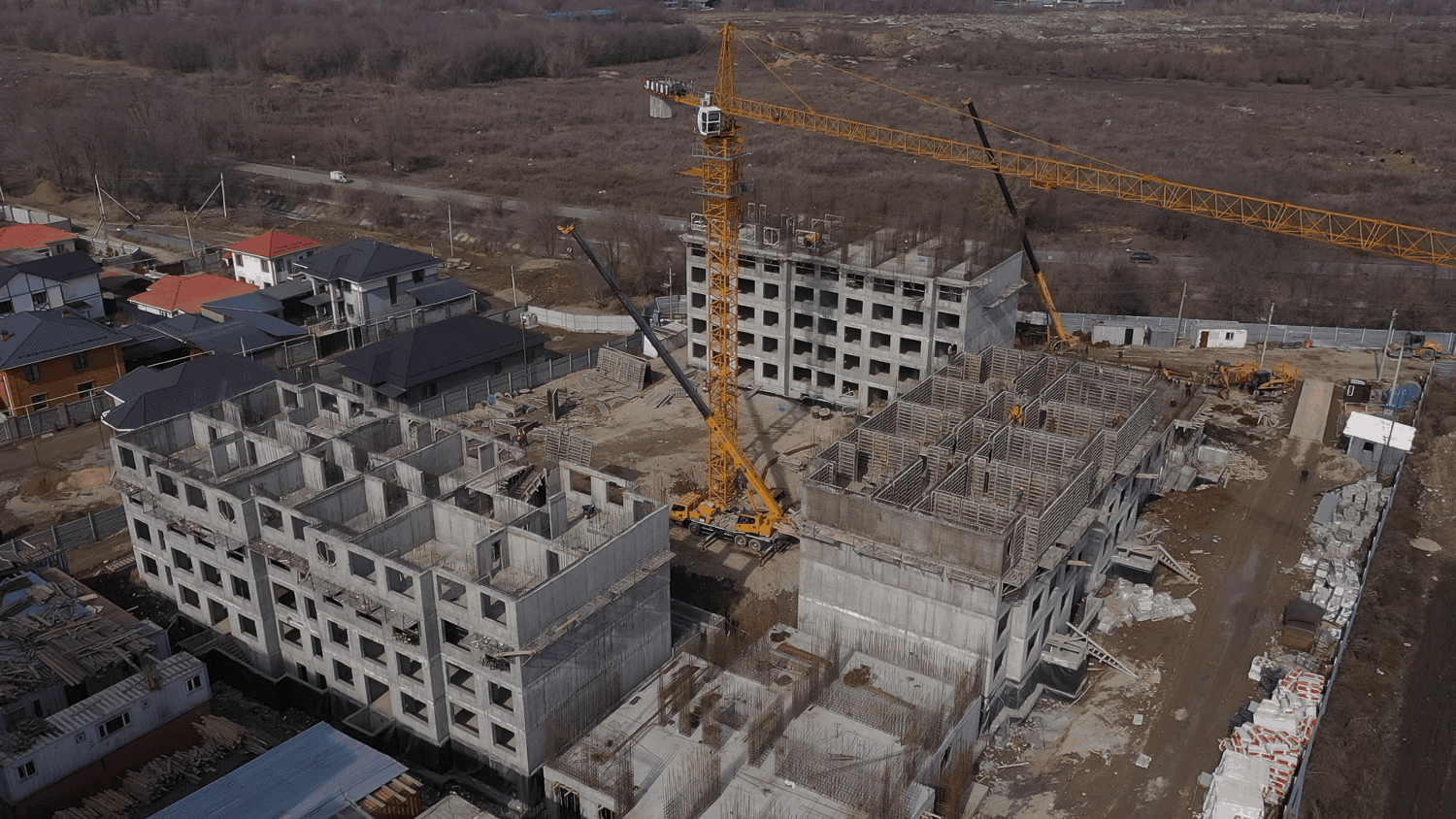

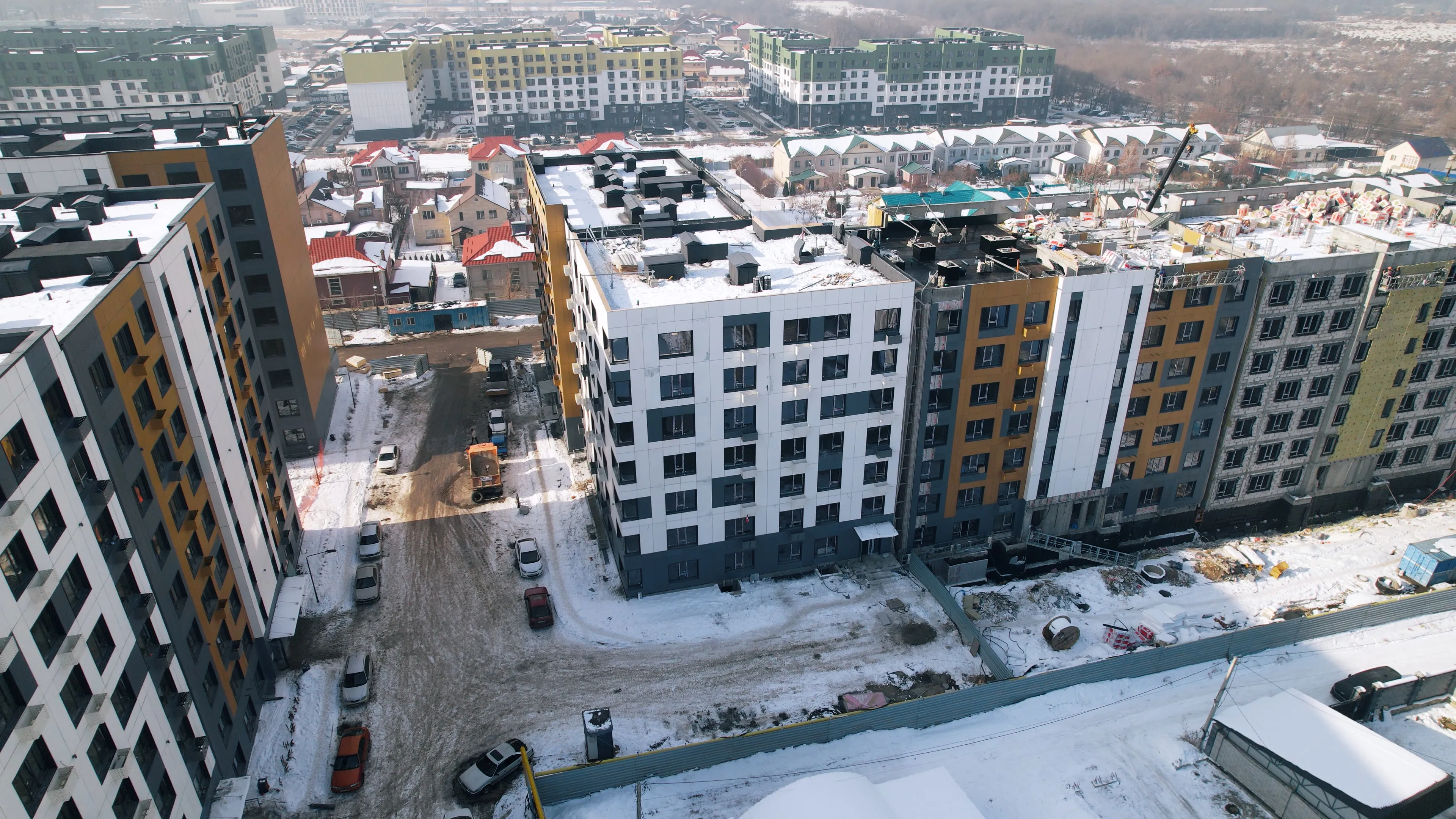

Статус строительно-монтажных работ по 2-му этапу (12 блоков):

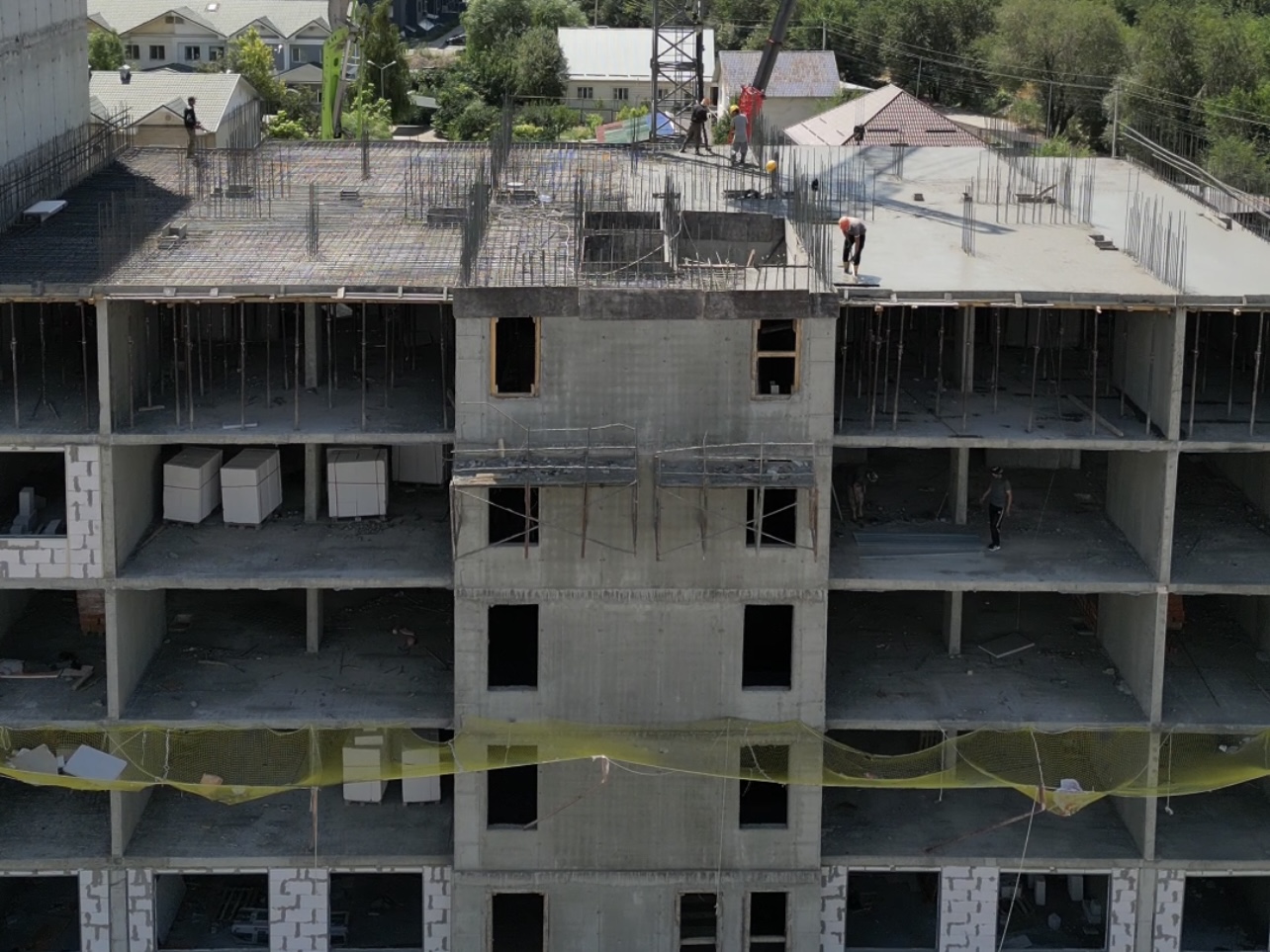

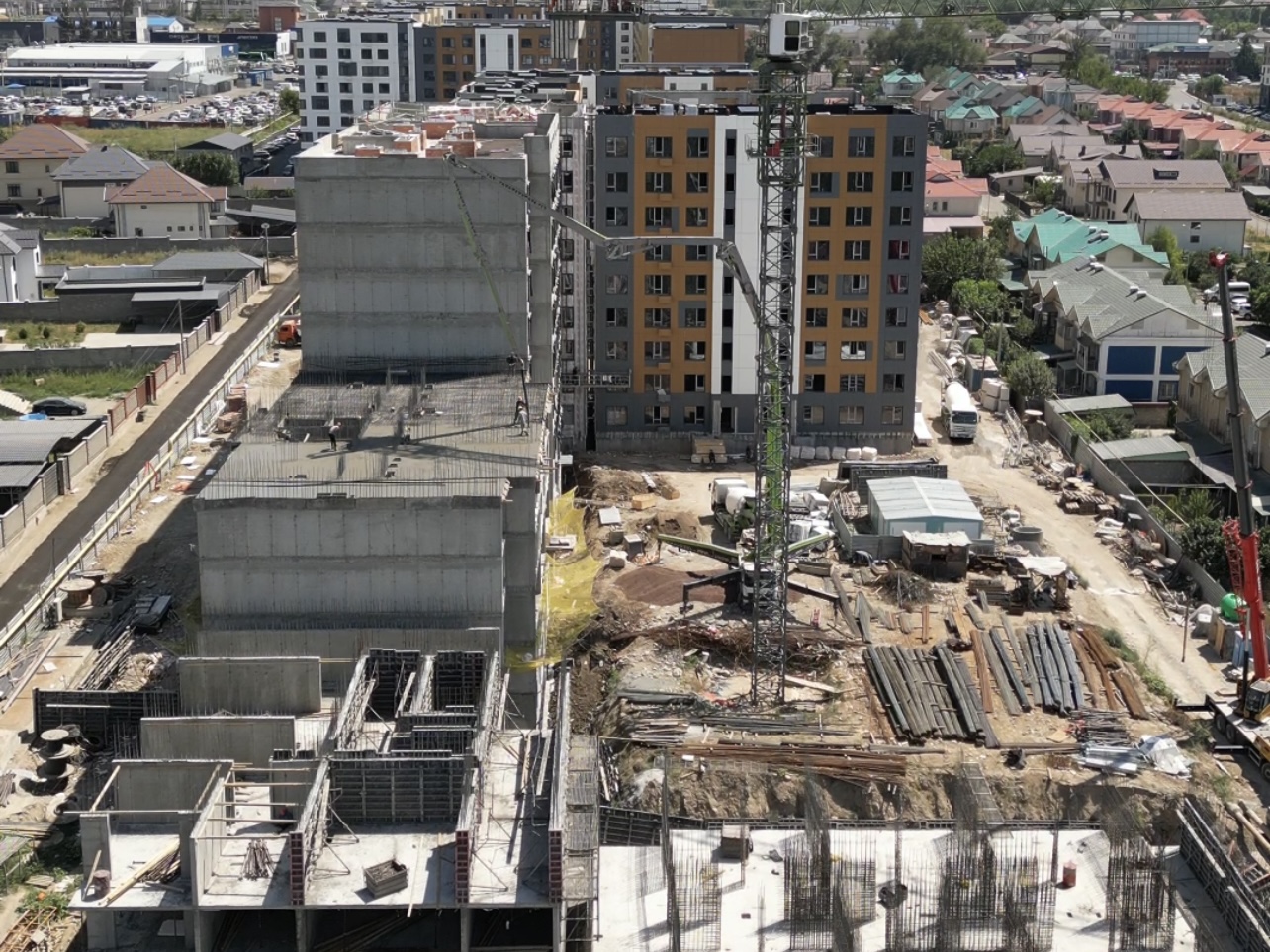

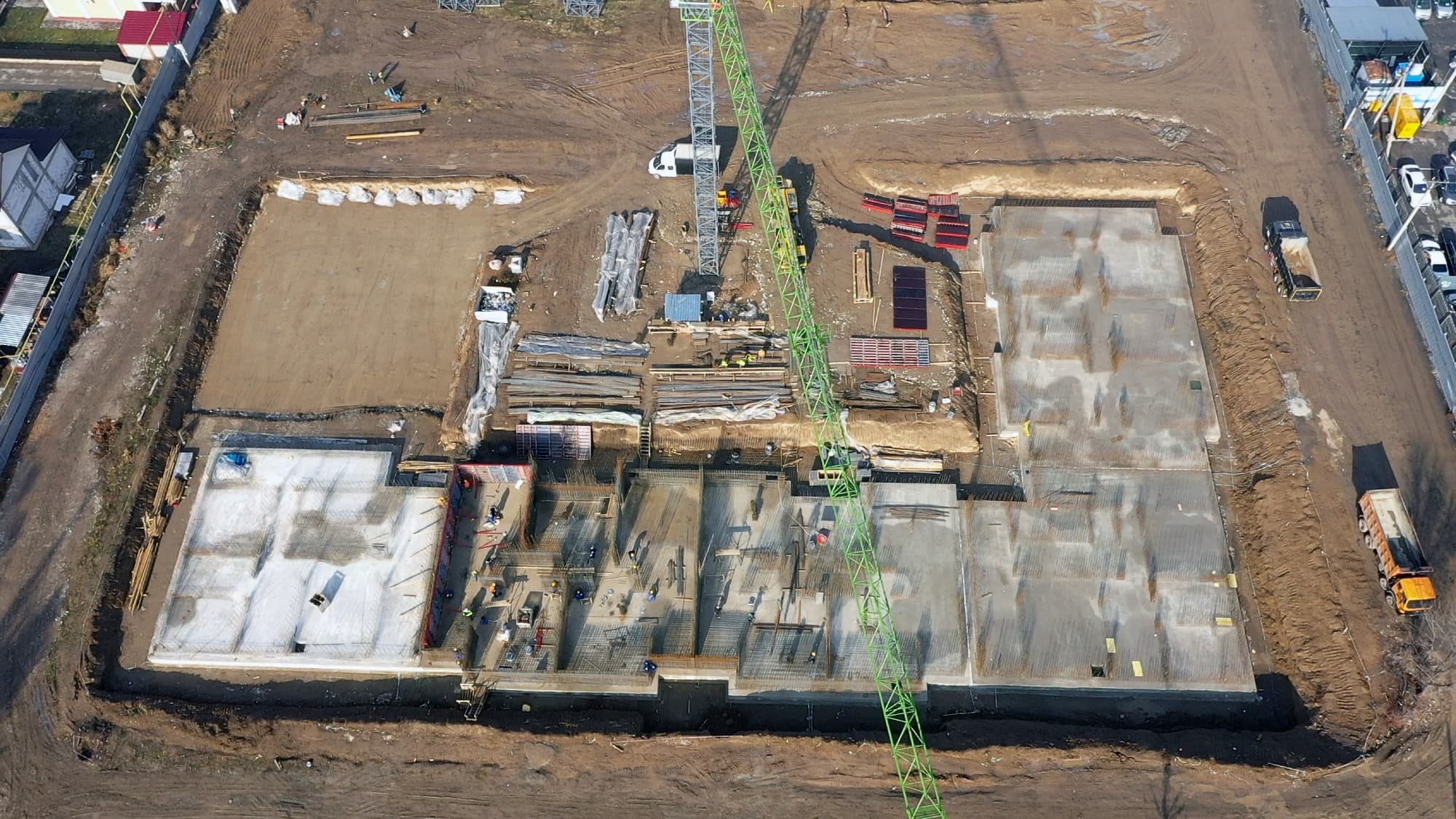

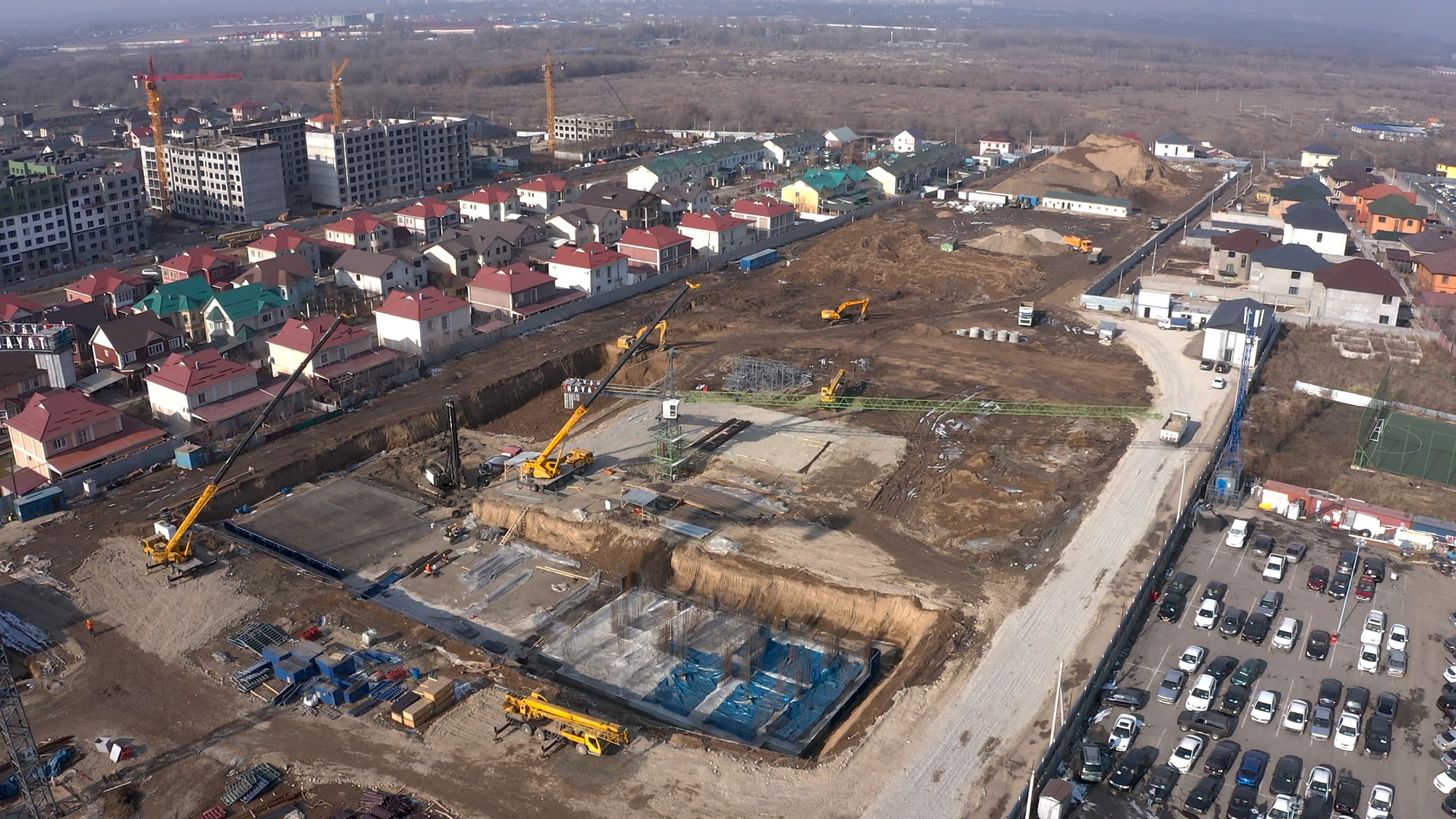

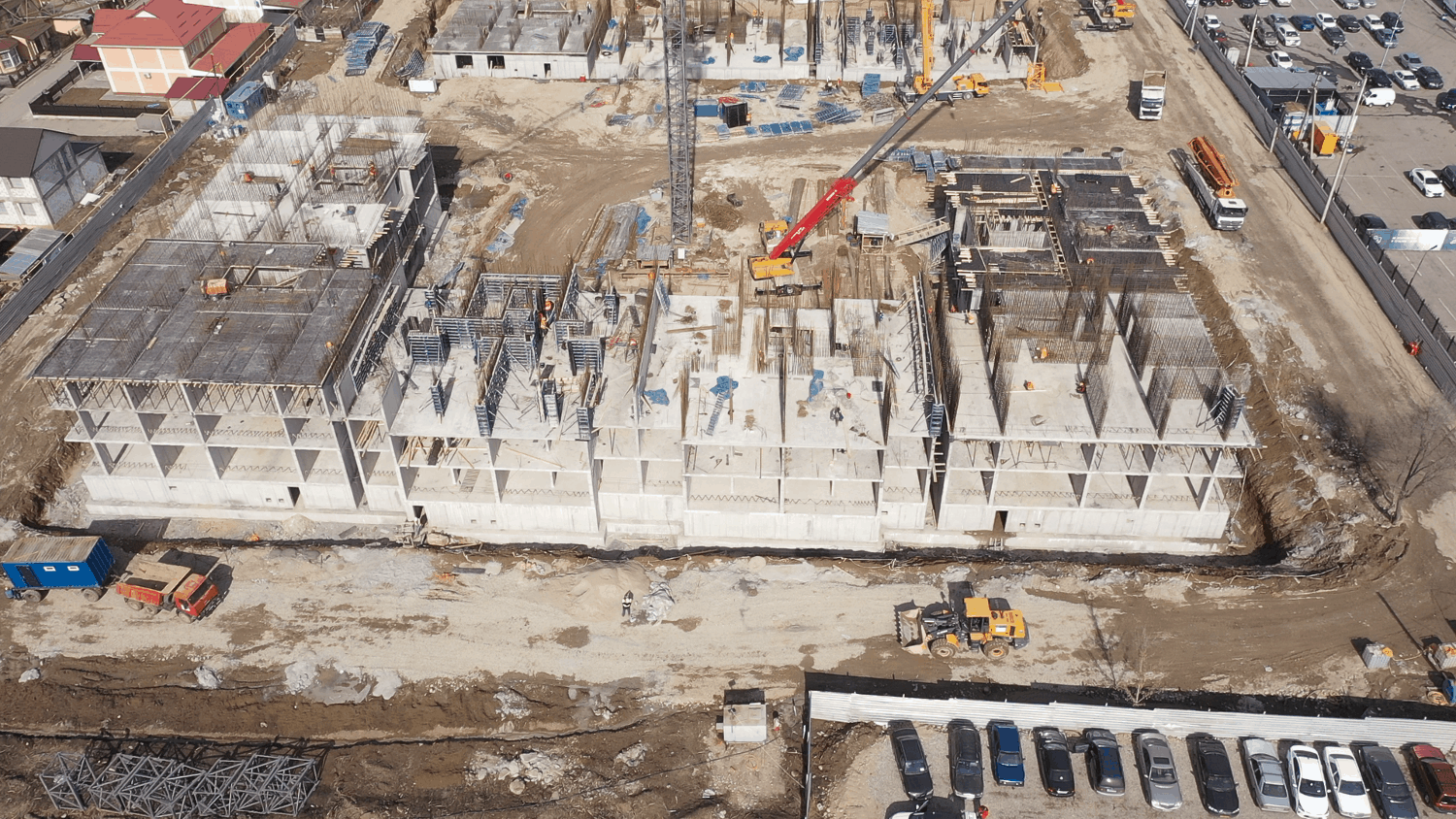

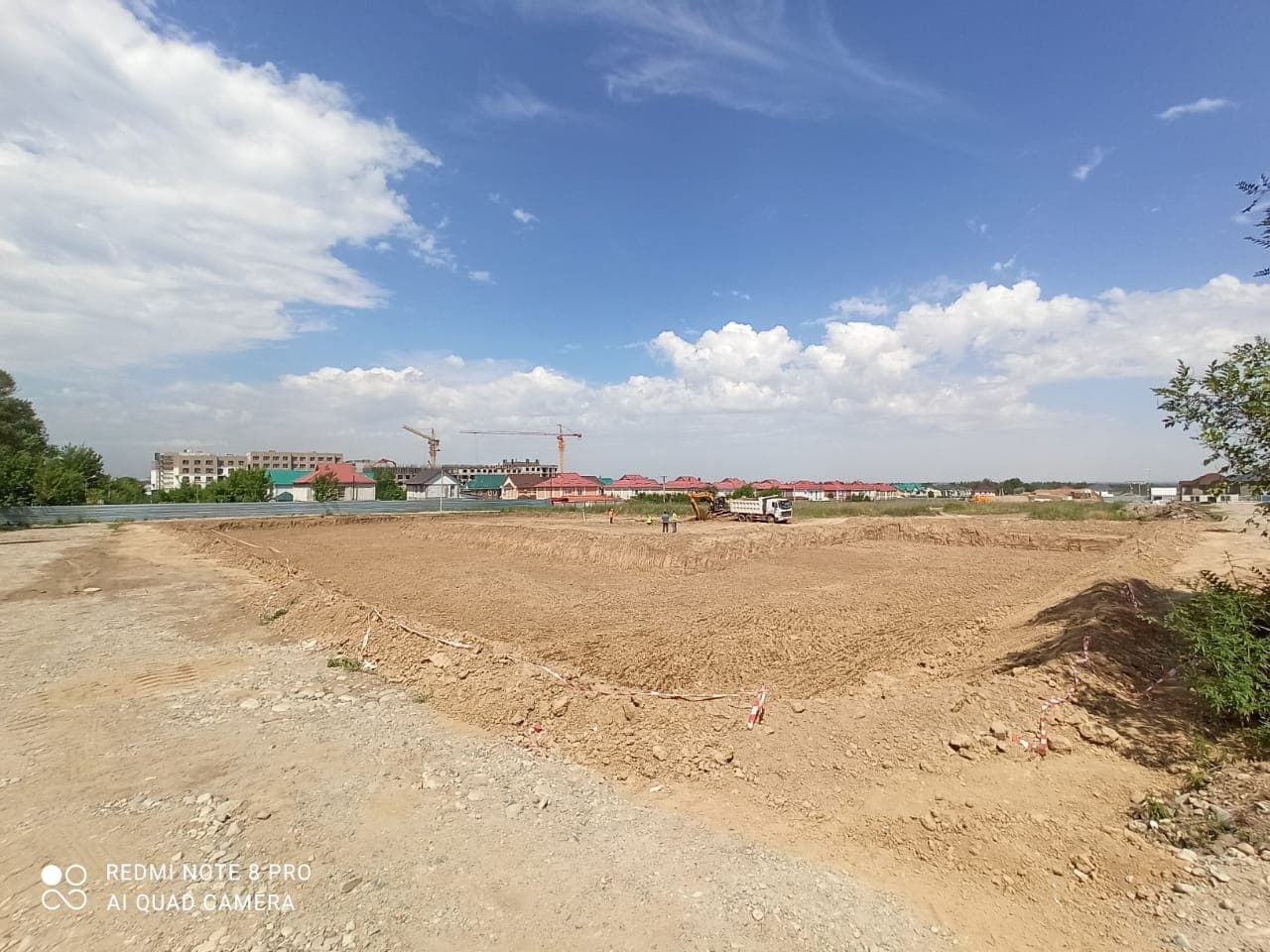

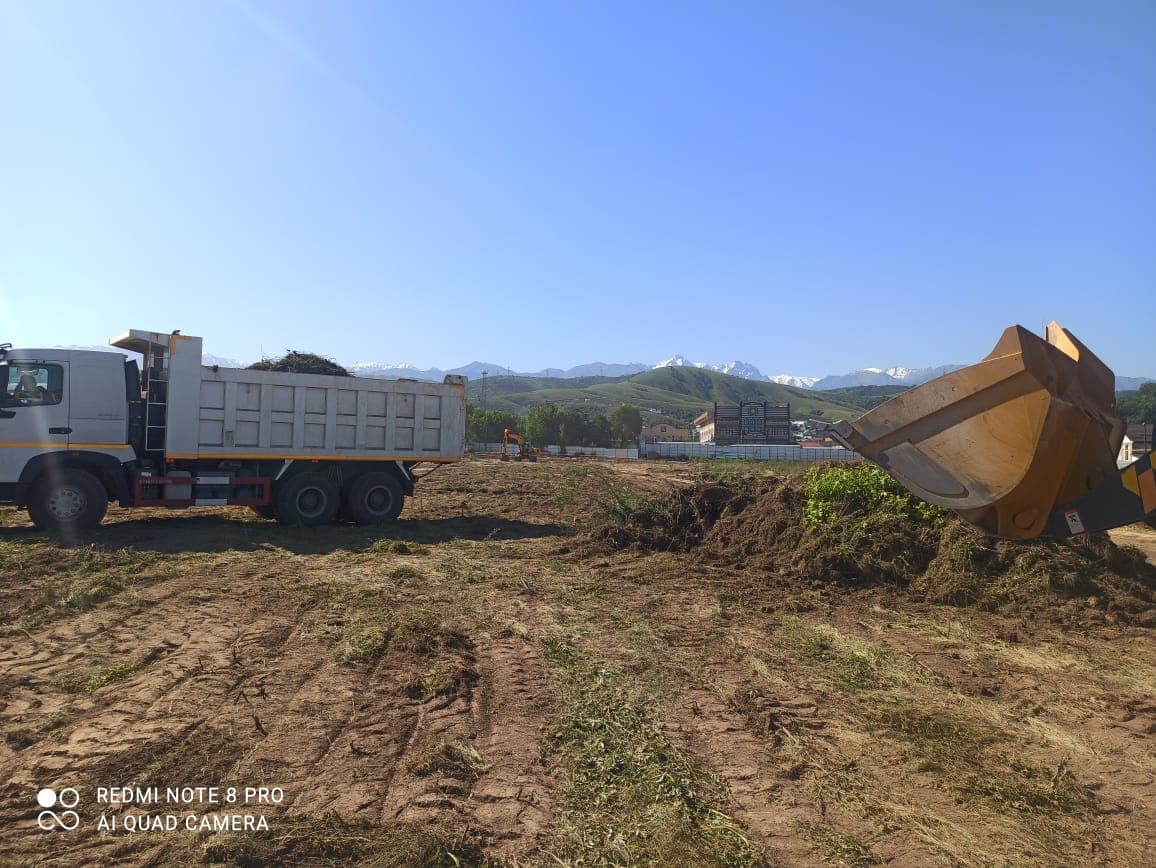

- начаты работы по срезке слоя грунта под котлован – 3 852м².

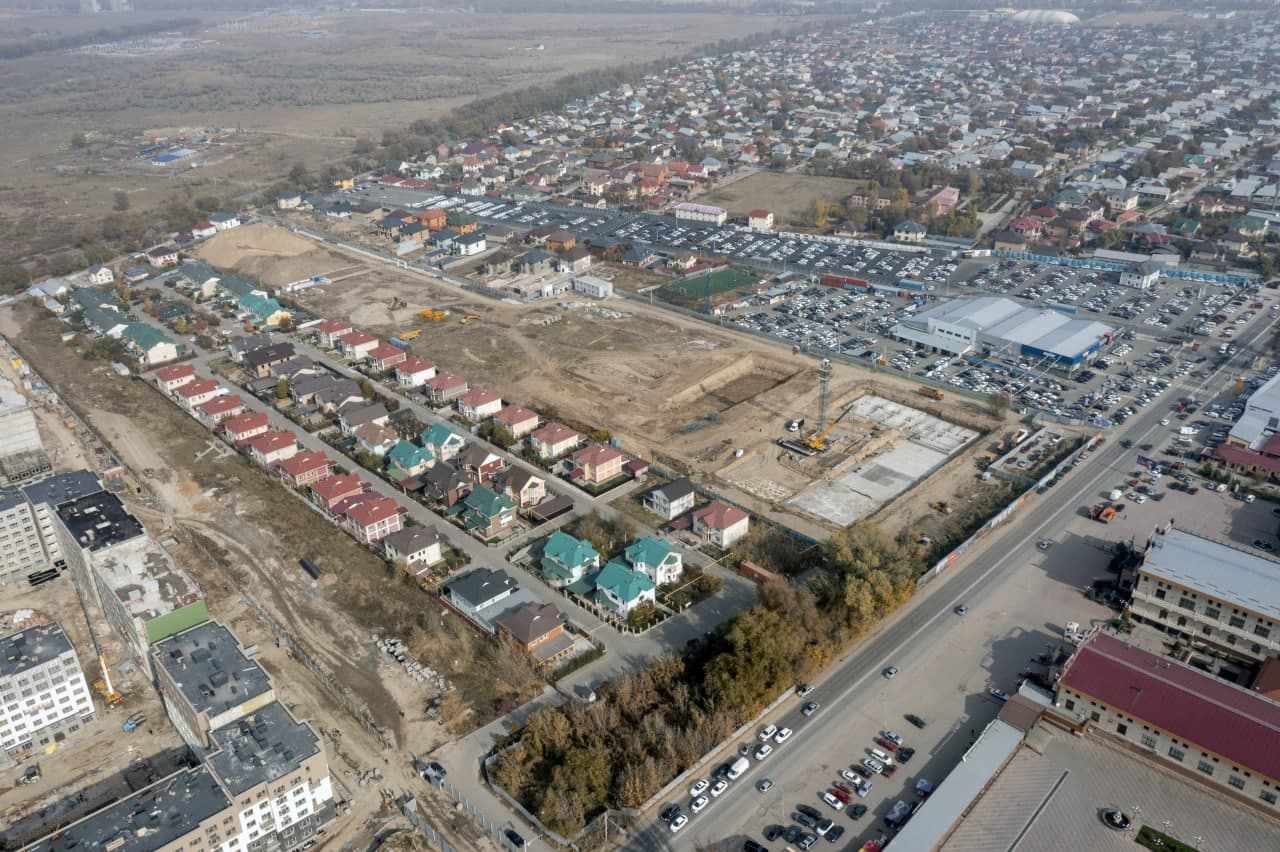

На территории строительного участка выполнены работы по

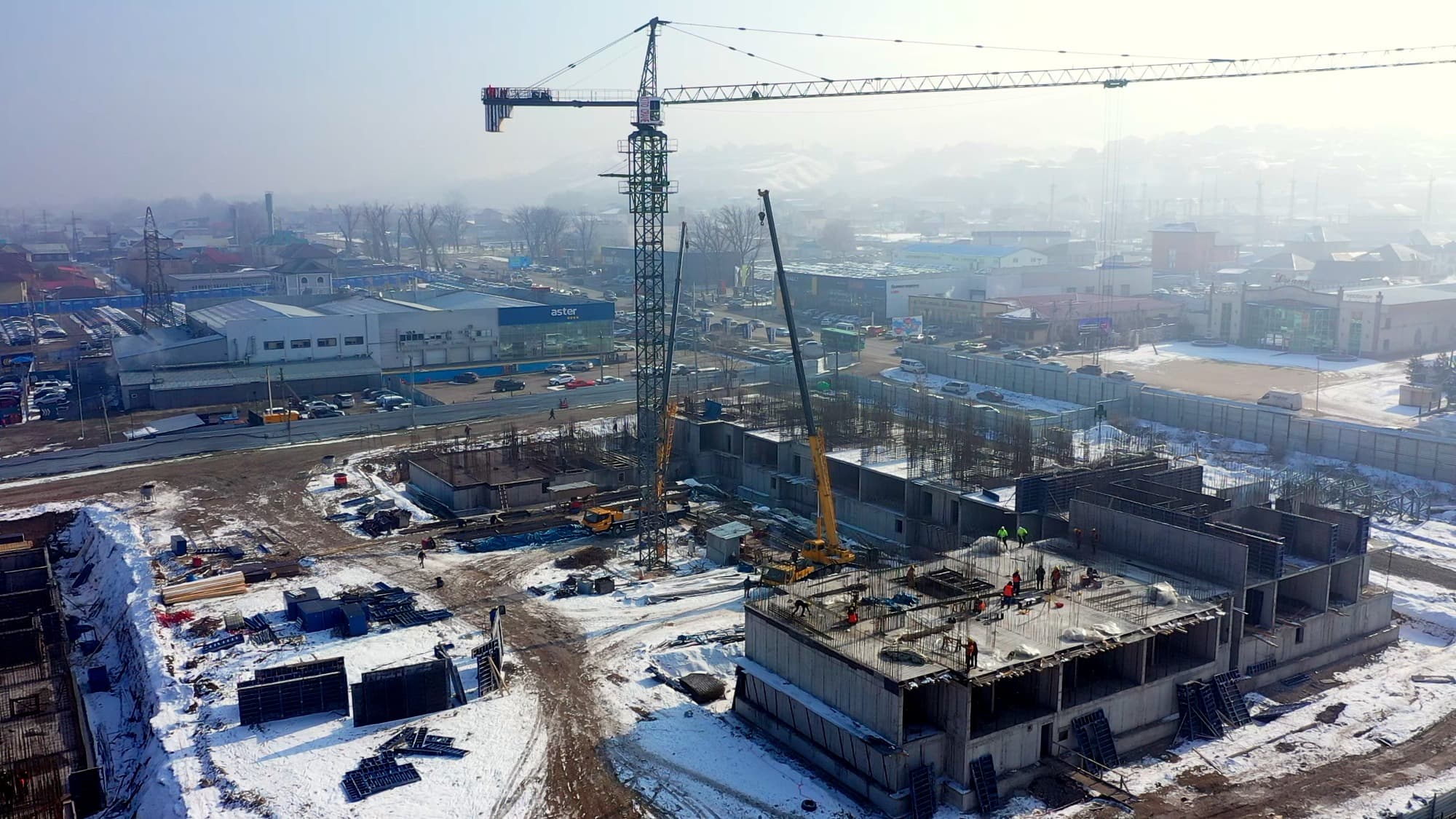

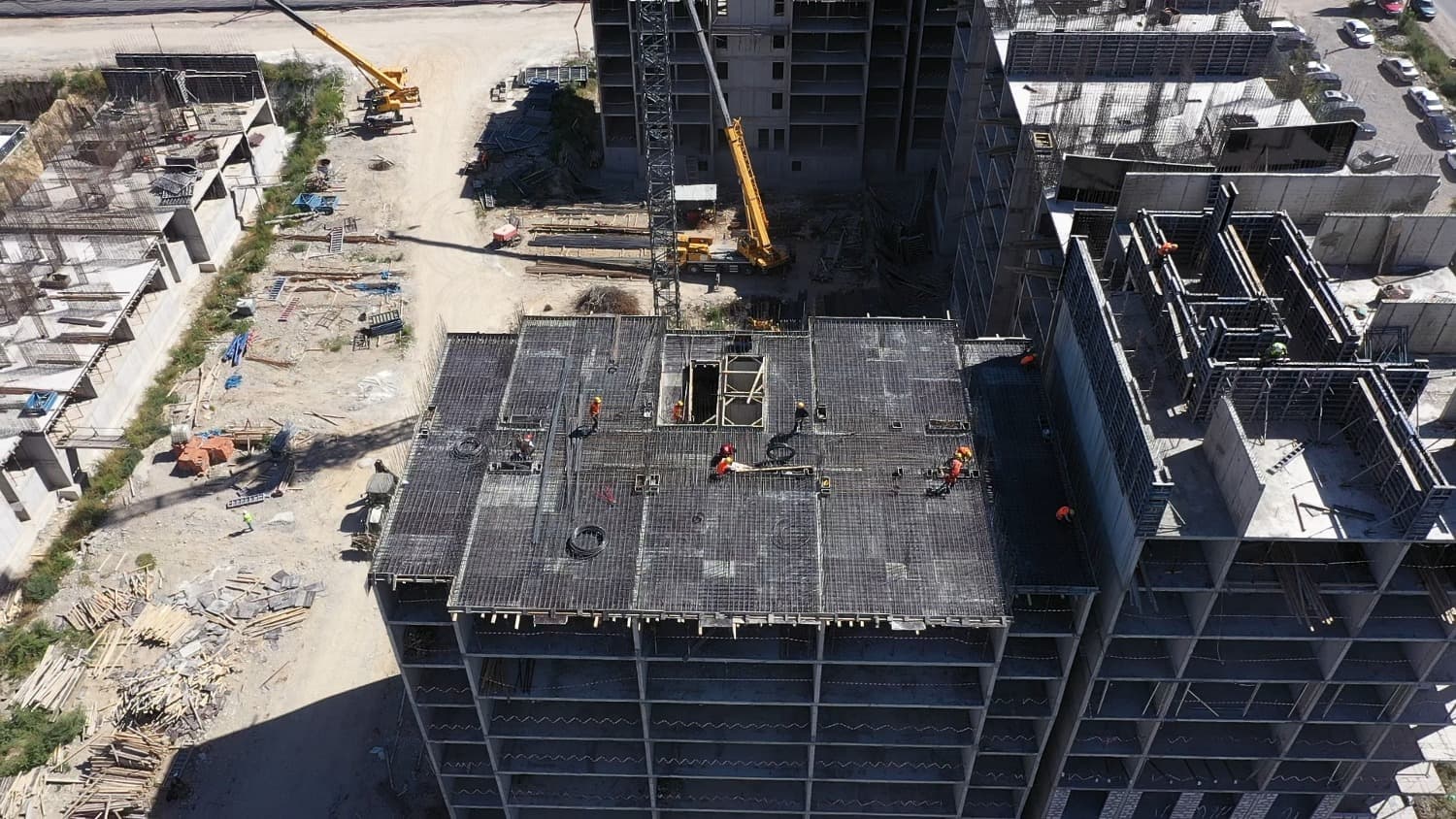

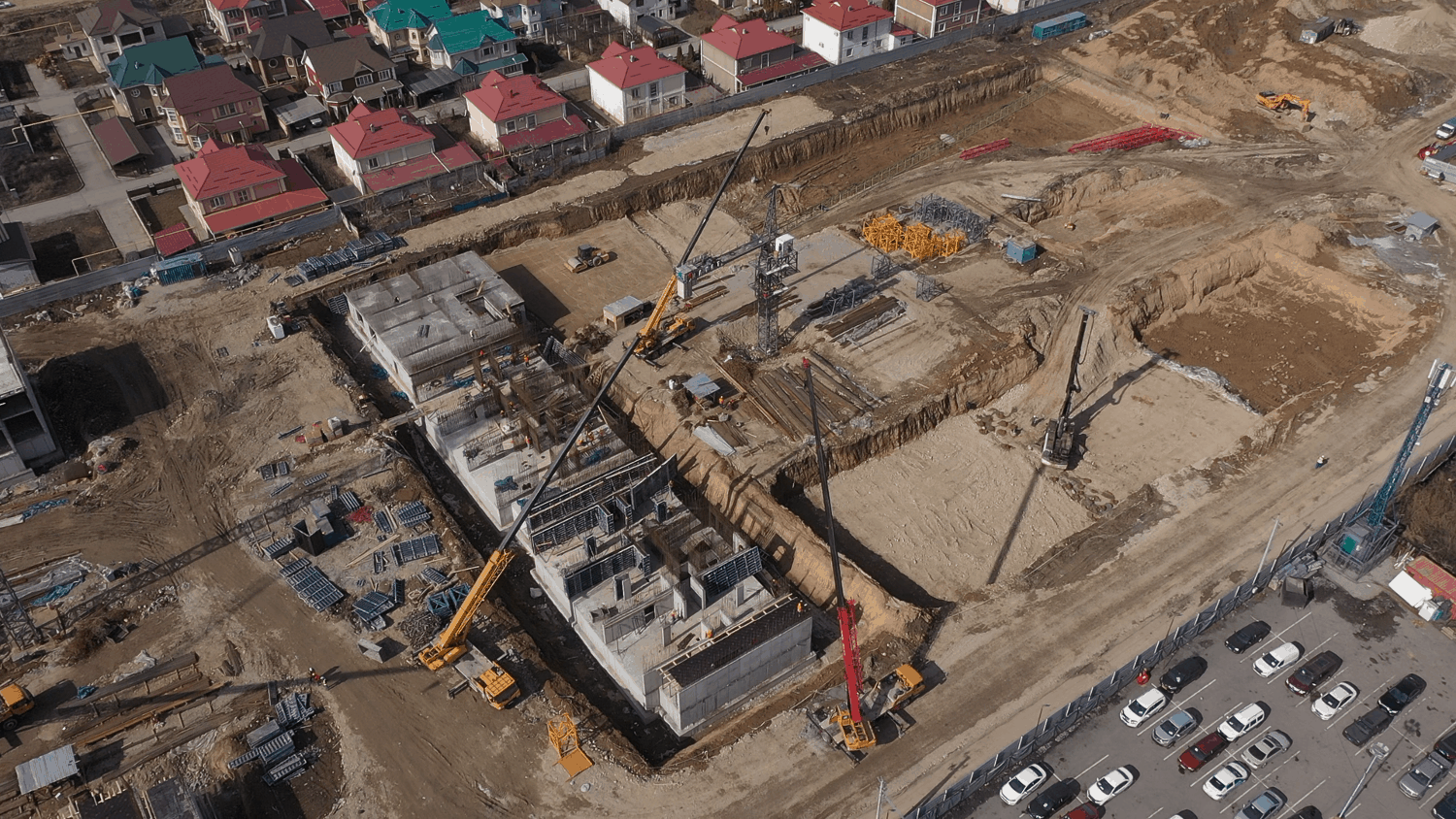

мобилизации.
Используйте колесико мышки, чтобы приблизить или отдалить изображение
Зажмите курсор мышки, чтобы перемещать изображение

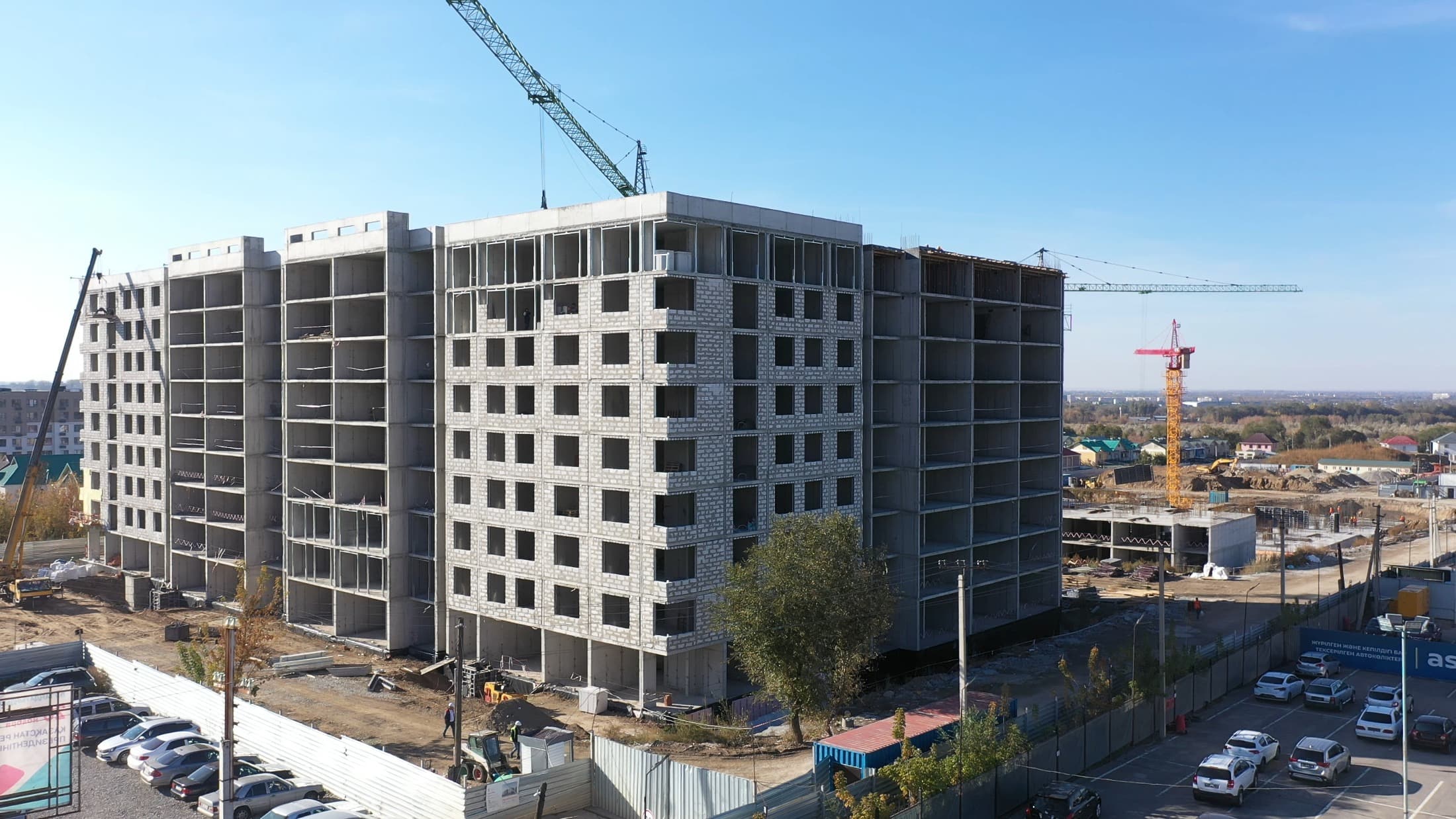

Первый этаж 1-ой очереди полностью предусмотрен под коммерческие помещения. В них расположатся небольшие организации первостепенной важности: продуктовые магазины, аптеки, пекарни, химчистки и т.д.
ОСТАВИТЬ ЗАЯВКУHayat Construction Group осуществляет свою деятельность на отечественном рынке с 2018 года. Мы строим качественные и доступные по стоимости жилые комплексы, коммерческие объекты международного уровня для улучшения жизни казахстанцев.
Талгарский тракт, 6 В 5 минутах от Восточки
Позвоните нам
Пн-Вс 10:00-19:00
